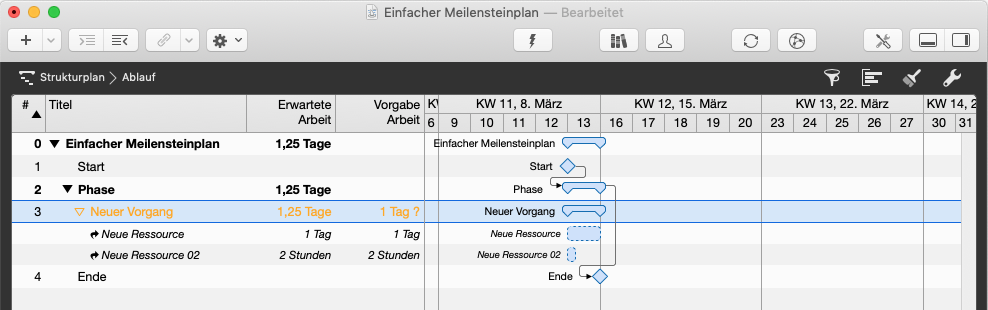

Verstehen und Lösen eines Planungskonfliktes: Erwartete Arbeit überschreitet den angegebenen Wert

Ab und zu werden wir Folgendes im Support gefragt:
Warum ist manchmal der Text und die Dauer orange markiert?

Da sind Zeilen mit schwachen Planungskonflikten.

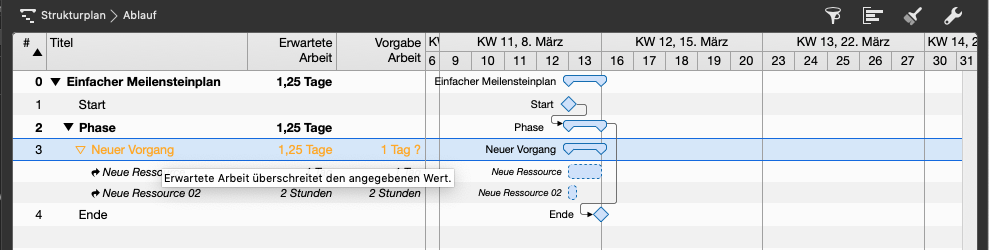

Gehen Sie mit der Maus über einen orange gefärbten Text, so zeigt Ihnen Merlin den jeweiligen Planungskonflikt an.

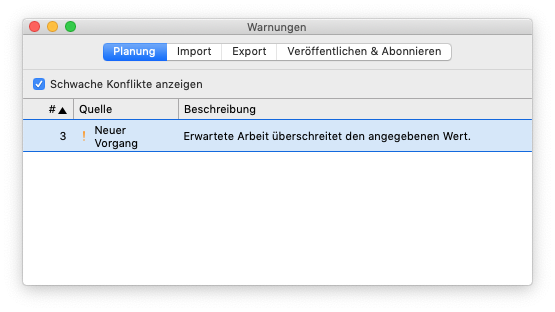

Um alle Konflikte sehen zu können, rufen Sie einfach 'Fenster > Warnungen einblenden' auf, und wechseln Sie zu 'Planung'.

HINWEIS: Deaktivieren Sie das Kontrollkästchen Schwache Konflikte anzeigen, wenn Sie sich dafür entscheiden, schwache Konflikte in Ihrer Terminplanung zu ignorieren.

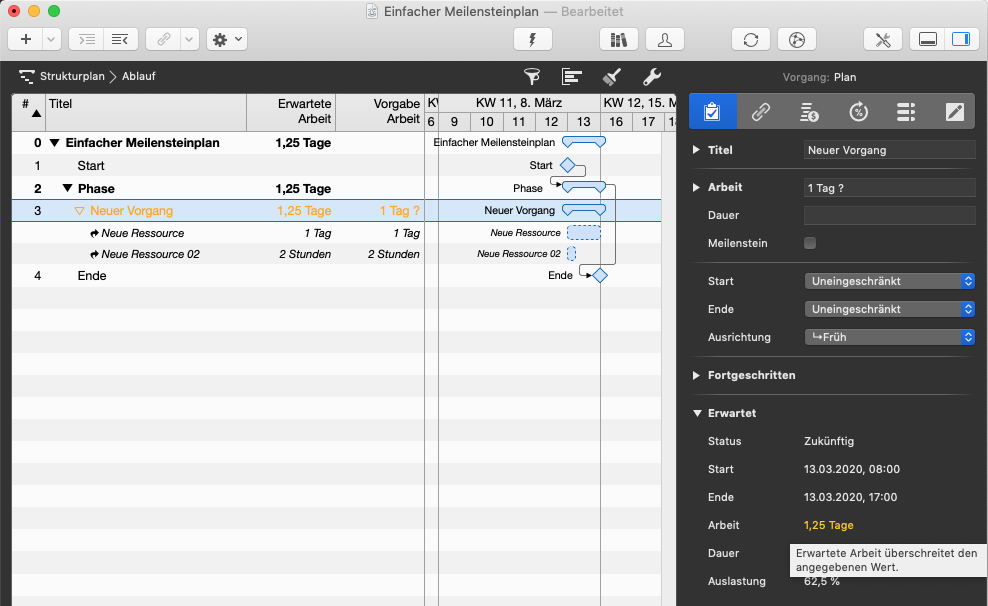

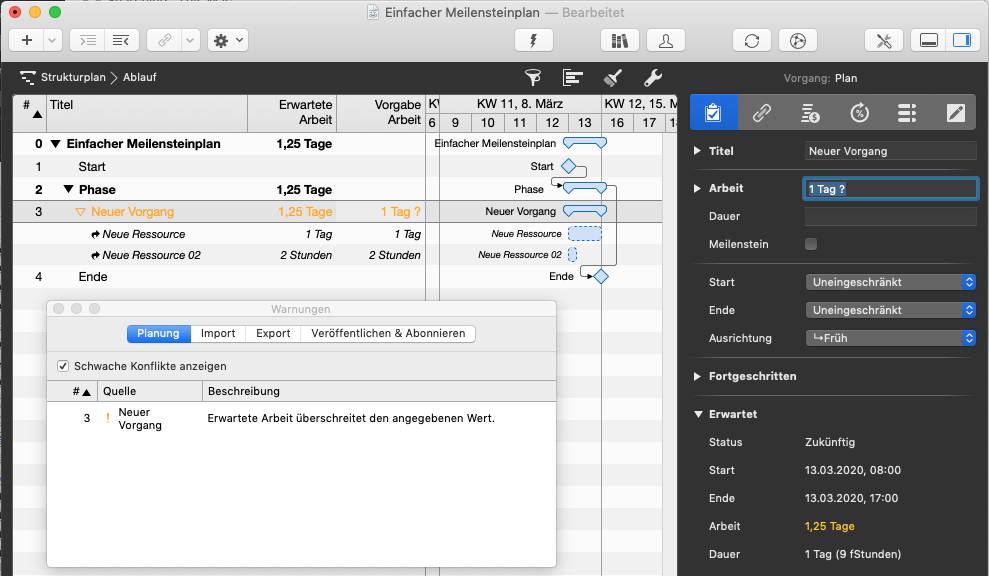

Der Konflikt Erwartete Arbeit überschreitet den angegebenen Wert in der ausgewählten Zeile entsteht, weil der Wert der Vorgabe Arbeit am Vorgang kleiner ist als die Summe der Werte an den Zuweisungszeilen.
Diesen Planungskonflikt lösen
Option 1

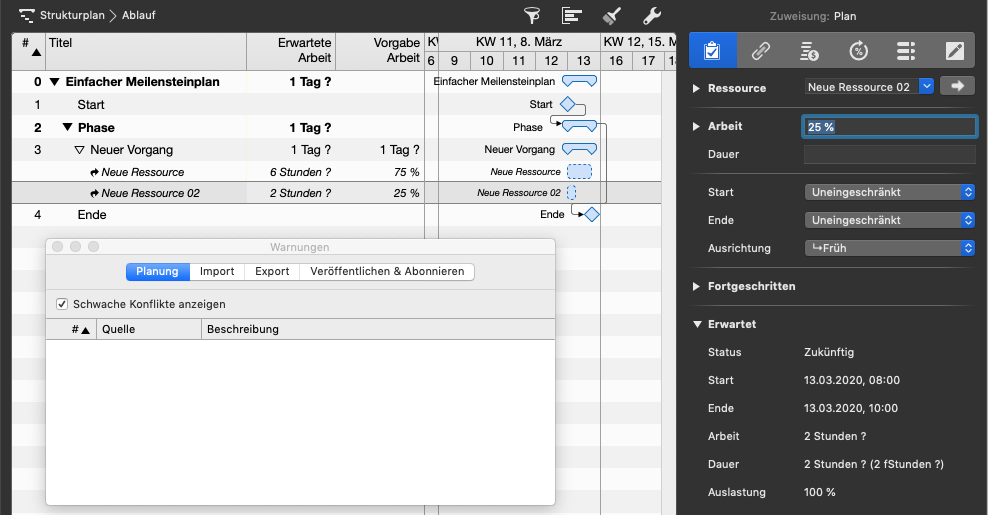

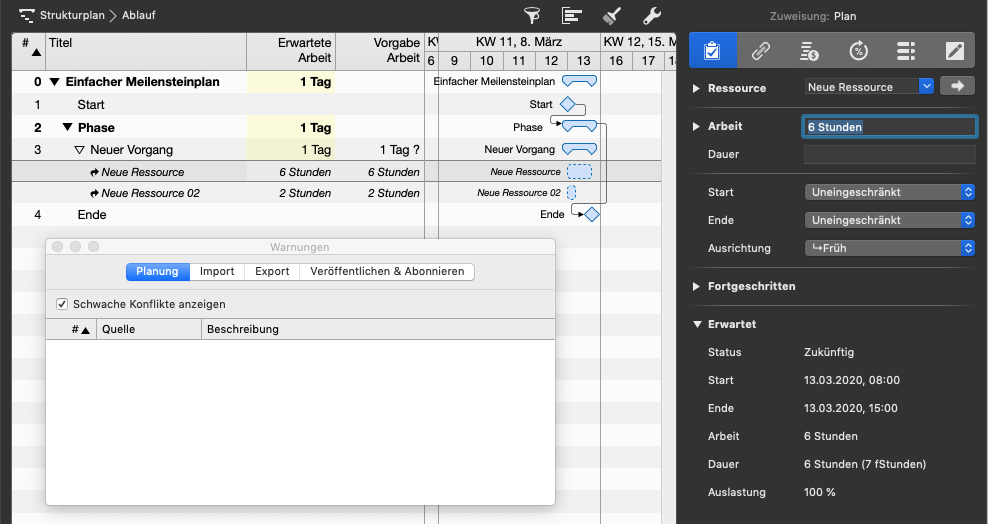

Passen Sie den Vorgabe Arbeit Wert in den Zuweisungen an, in dem Sie eine kleineren Wert eintragen.


ANMERKUNG: Merlin wird Sie nicht warnen, falls Sie in den Zuweisungen weniger Arbeit definieren als am Vorgang selbst. Die Anwendung geht davon aus, dass Sie die Restmenge später einer anderen Ressource zuweisen werden.
Option 2

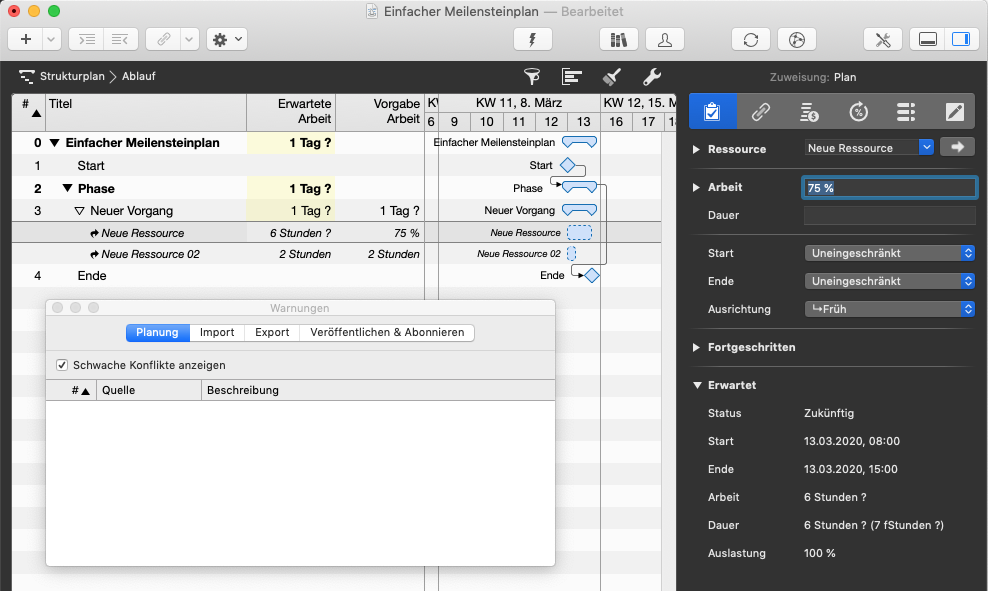

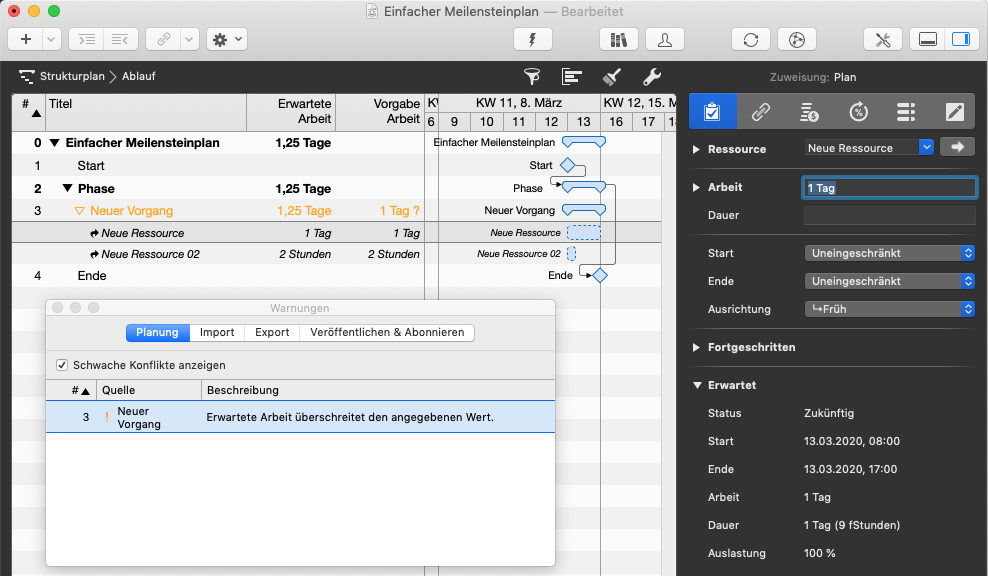

Passen Sie den Vorgabe Arbeit Wert in den Zuweisungen an, in dem Sie die Zuweisungen als Prozentwerte eintragen und dabei darauf achten, dass die Summe nicht 100% übersteigt.


ANMERKUNG: Auch hier, Merlin wird Sie nicht warnen, falls Sie in den Zuweisungen weniger Arbeit definieren als am Vorgang selbst. Die Anwendung geht davon aus, dass Sie die Restmenge später einer anderen Ressource zuweisen werden.
Option 3

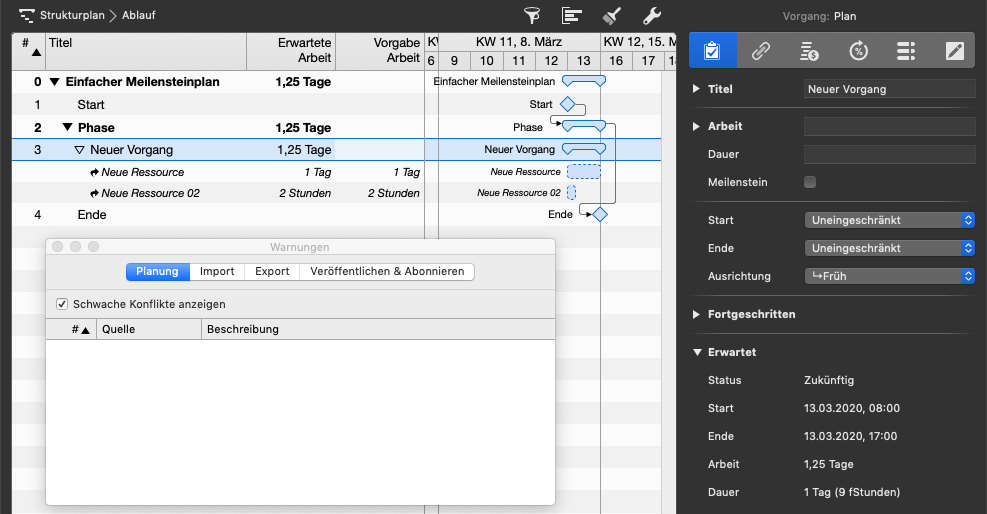

Entfernen Sie den Vorgabe Arbeit Wert am Vorgang.


Somit ist die Arbeit des Vorgangs die Summe der Werte an den Zuweisungszeilen.
ANMERKUNG: Diese Option ist zu empfehlen, wenn Sie noch nicht wissen, wie viel Arbeit ein Vorgang benötigt, sich dieses aber aus dem geschätzten Aufwand der Ressourcen ergibt.
