Verstehen und Lösen von Planungskonflikten

Merlin Project Support

Ab und zu werden wir Folgendes in Support gefragt:
Warum ist der Text und einige Daten rot markiert?

Planungskonflikte verstehen und lösen

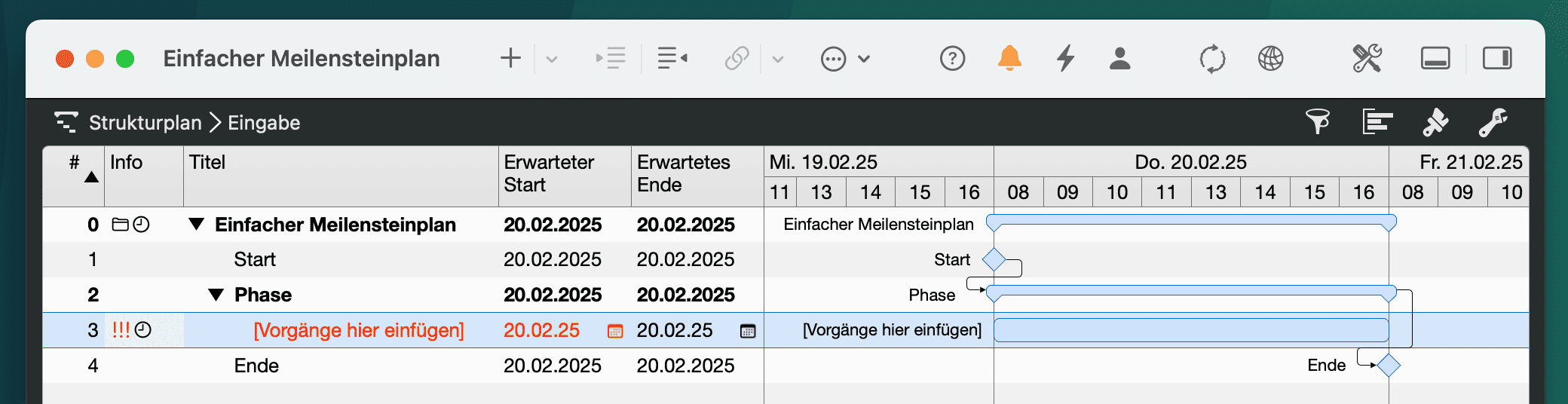

Da sind Reihen mit Planungskonflikten.

Gehen Sie mit der Maus über einen rot gefärbten Text, so zeigt Ihnen Merlin den jeweiligen Planungskonflikt an.

Planungskonflikte verstehen und lösen
Planungskonflikte verstehen und lösen

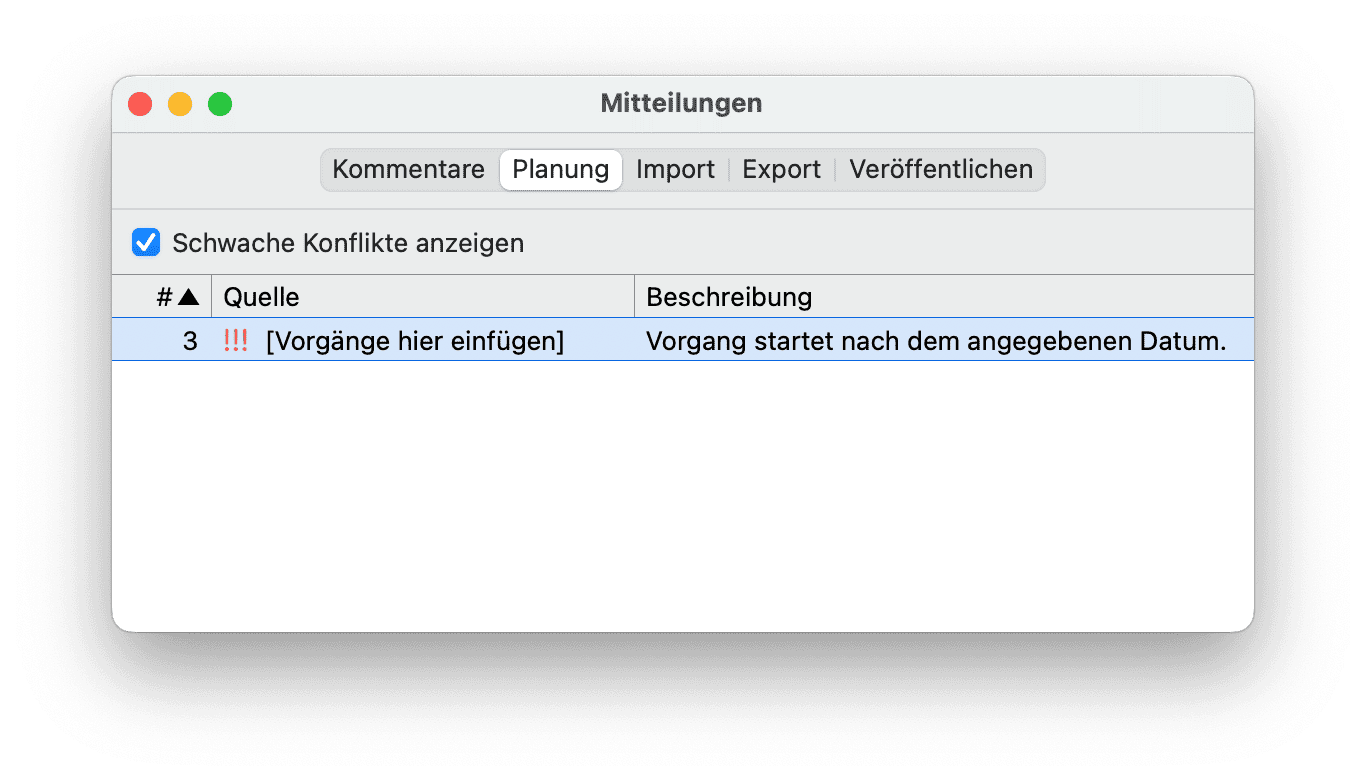

Um alle Warnungen sehen zu können, rufen Sie einfach 'Fenster > Warnungen einblenden' auf, und wechseln Sie zu 'Planung'.

Planungskonflikte verstehen und lösen

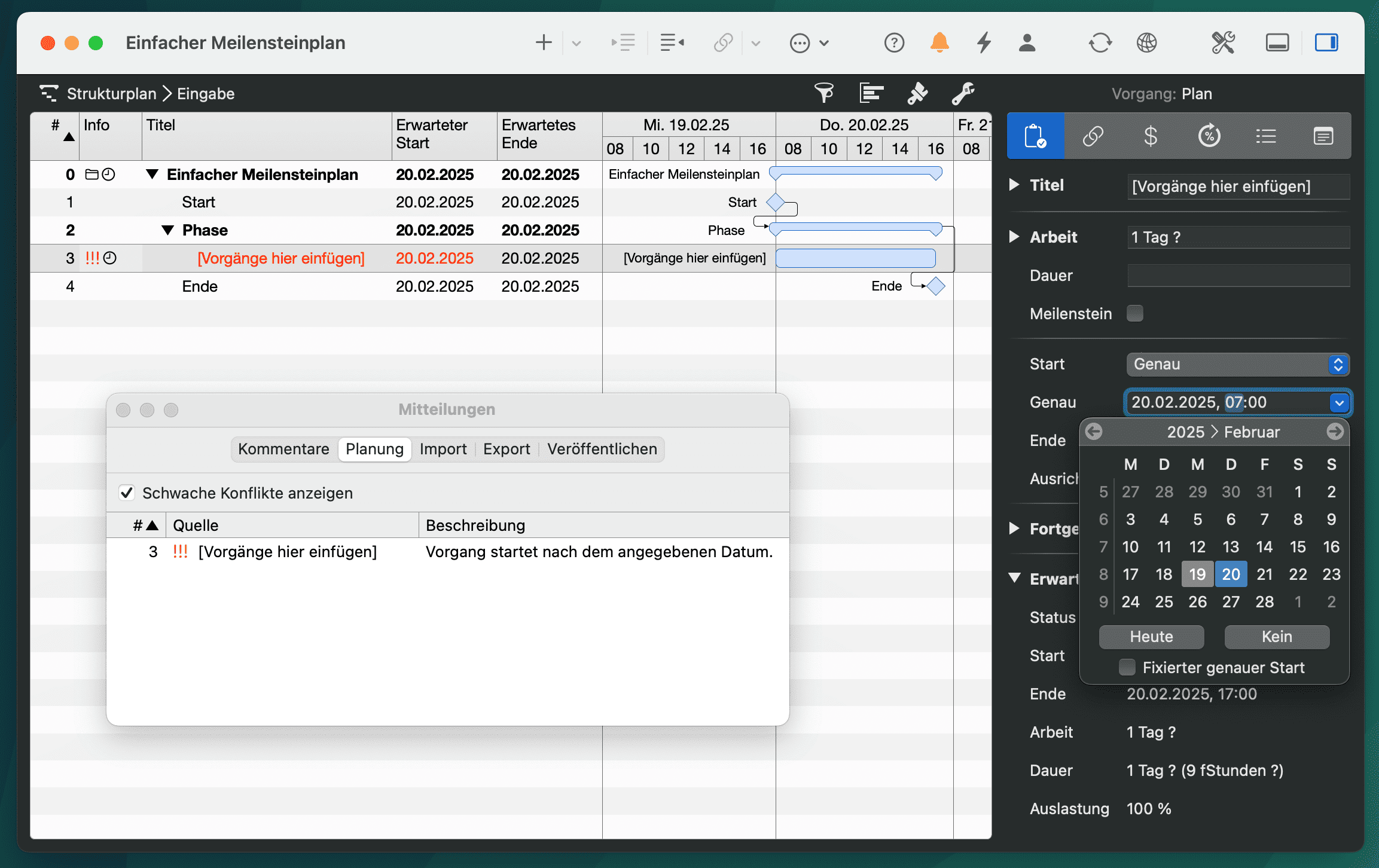

Der Konflikt in der ausgewählten Reihe entsteht, weil ein genaues Startdatum vom 7:00 Uhr eingegeben ist. Da dies ausserhalb der Arbeitszeit liegt, schiebt Merlin die Gruppe (und seine Kindvorgänge) zum erstmöglichen Zeitpunkt (sprich um 8:00 Uhr).

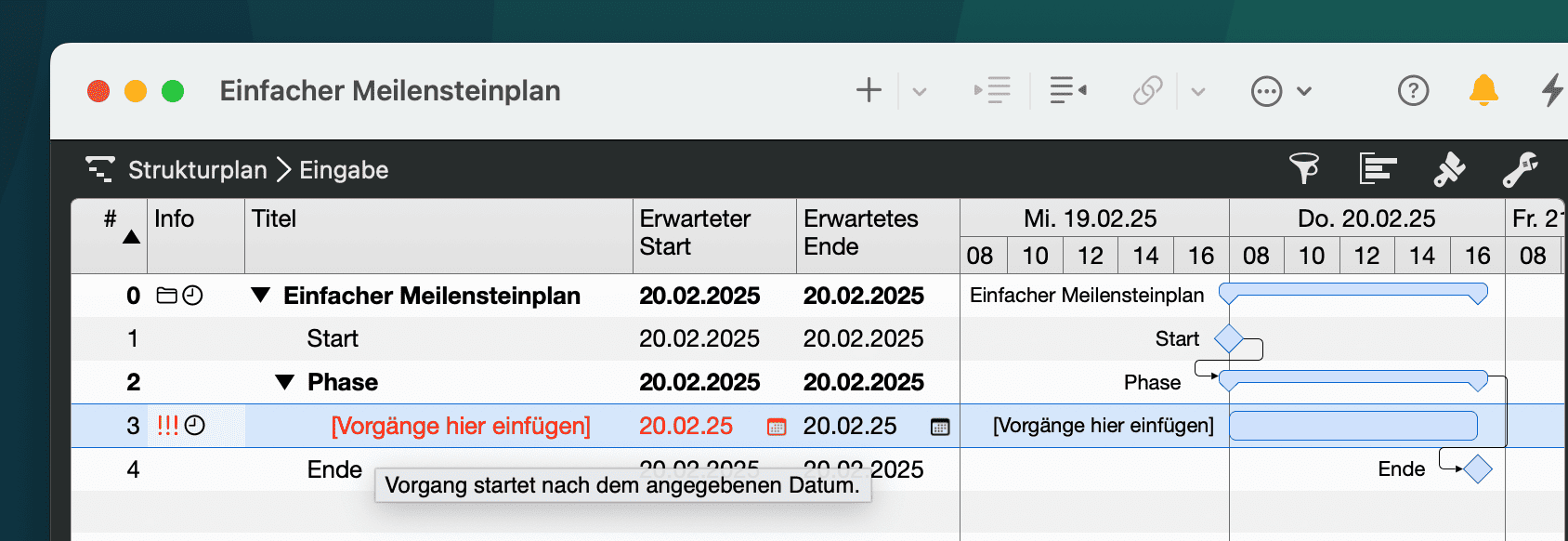

Dies wird als Warnung für Sie angezeigt.

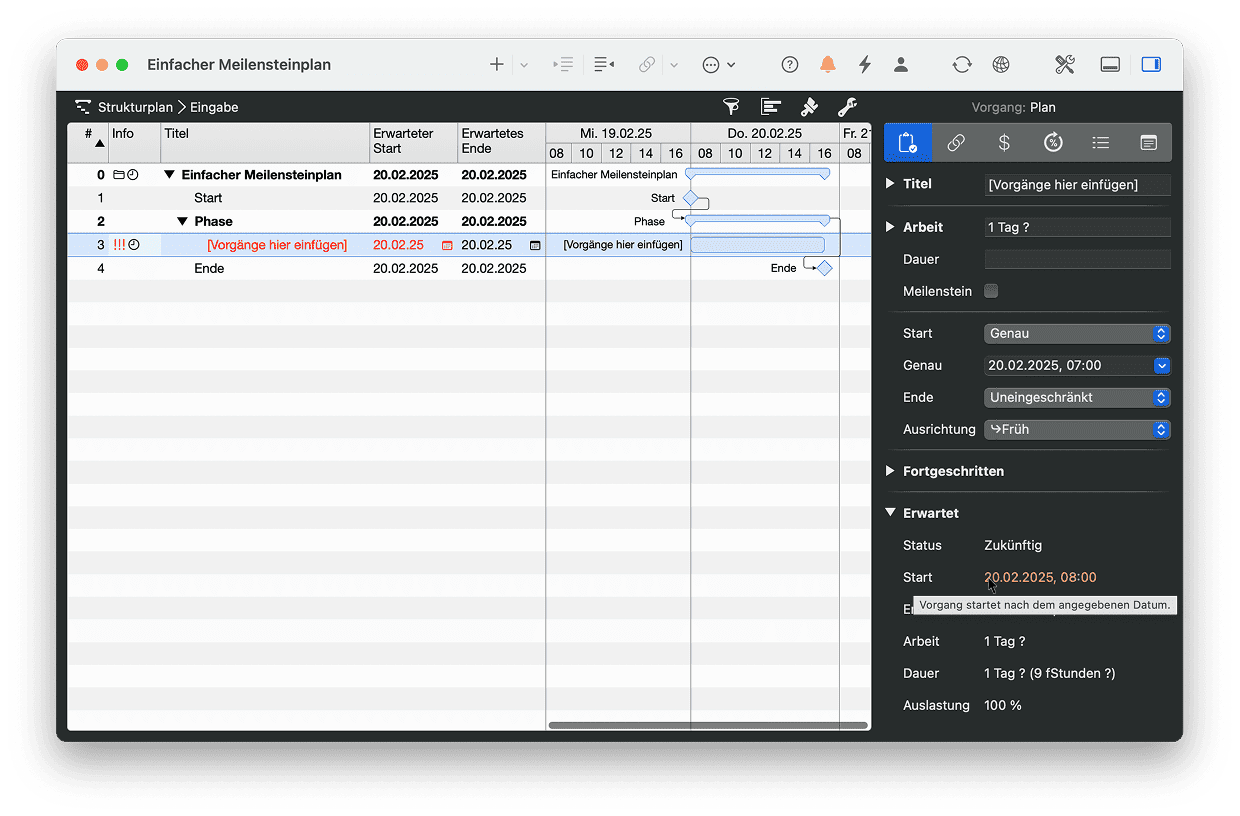

Planungskonflikt lösen

  • Möchten Sie, dass die Arbeiten um 7:00 Uhr anfangen?
    Fixieren Sie die Startzeit.

    Planungskonflikte verstehen und lösen
    Planungskonflikte verstehen und lösen
  • Ist der 7:00 Uhr Zeitpunkt nur versehentlich eingetragen?
    Entfernen Sie diesen, oder tragen Sie 8:00 Uhr ein.

Geschrieben von Vicky Stamatopoulou am 14. März 2017 unter Produkte
Tags: merlin-project support

Die Merlin Project-Magie jetzt auch auf dem iPad

Gantt Chart, Kanban und Mindmap auf Mac und iPad. Jetzt 30 Tage kostenlos testen.
