Meilensteine im Projekt definieren: Anleitung mit Beispiel

Meilenstein

Ein Meilenstein markiert einen Zeitpunkt im Projekt, an dem ein Ergebnis vorliegt oder eine Entscheidung fällt; er hat keine Dauer. Dieser Ratgeber zeigt, wie Sie Meilensteine in fünf Schritten definieren, woran Sie einen prüfbaren Meilenstein erkennen und wie ein Meilensteinplan mit sechs Meilensteinen für einen Büroumzug in Merlin Project aussieht.

Was ist ein Meilenstein im Projekt?

Ein Meilenstein ist ein Ereignis ohne Dauer, das einen wichtigen Punkt im Projektverlauf markiert: Projektstart, Ende einer Phase, eine Abnahme, einen festen externen Termin oder das Projektende. Die vollständige Begriffserklärung steht im Glossar unter Meilenstein.

Dieser Ratgeber geht einen Schritt weiter: Er zeigt, wie Sie Meilensteine so festlegen, dass sie den Projektverlauf tatsächlich steuern.

Woran erkennen Sie einen guten Meilenstein?

Ein guter Meilenstein beschreibt einen Zustand, keine Tätigkeit. „Altgebäude räumen“ ist ein Vorgang mit Dauer. „Altgebäude geräumt“ ist ein Meilenstein: Er ist entweder erreicht oder nicht.

Kriterium Schwach formuliert Prüfbar formuliert
Zustand statt Tätigkeit Neugebäude vorbereiten Neugebäude bezugsfertig
Prüfbares Kriterium IT läuft WLAN, Server und Telefone im Neugebäude abgenommen
Fester Termin Ende Juni 30.06., 17:00 Uhr
Verantwortliche Person Team Projektleitung
Folge bei Erreichen (keine) Freigabe für den Umzugstag

Hat ein Meilenstein keine Folge, also keine Prüfung, Freigabe oder Entscheidung, streichen Sie ihn. Er macht den Plan länger, aber nicht steuerbarer.

Wie definieren Sie Meilensteine im Projekt?

Meilensteine definieren in fünf Schritten

Am Beispiel eines Büroumzugs

1

Struktur

Phasen festlegen

Gliedern Sie das Projekt in Phasen. Im Büroumzug: Vorbereitung Altgebäude, Vorbereitung Neugebäude, Umzug durchführen, Renovierung Altgebäude.

2

Ergebnis

Je Phase einen Zielzustand benennen

Formulieren Sie das Ergebnis jeder Phase als Zustand im Partizip: „Altgebäude geräumt“, „Neugebäude bezugsfertig“, „Umzug abgeschlossen“.

3

Kriterium

Erfüllungskriterium festlegen

Schreiben Sie auf, wann der Meilenstein erreicht ist. „Neugebäude bezugsfertig“ heißt: WLAN, Server, Telefone und Rollstuhlrampe sind abgenommen.

4

Logik

Mit Vorgängen verknüpfen

Verknüpfen Sie jeden Meilenstein mit den Vorgängen, die zu ihm führen. Dann verschiebt sich sein Termin automatisch, wenn ein Vorgänger länger dauert.

5

Steuerung

Verantwortung und Entscheidung zuordnen

Legen Sie fest, wer den Meilenstein prüft und was danach entschieden wird, etwa die Freigabe der nächsten Phase.

Beispiel: Meilensteinplan für einen Büroumzug

Ein Meilensteinplan listet alle Meilensteine eines Projekts mit Kriterium und Folge. Das Beispielprojekt „Büroumzug“ läuft vom 25.05. bis 30.06. und hat sechs Meilensteine:

Meilenstein Erreicht, wenn … Folge
Projektstart Projektauftrag freigegeben, Team benannt Arbeit an beiden Gebäuden beginnt
Altgebäude geräumt Möbel inventarisiert, Umzugsfirma beauftragt, Adressänderungen versandt Umzugsfirma erhält den Termin
Neugebäude bezugsfertig WLAN, Server, Telefonsystem und Rollstuhlrampe abgenommen Freigabe für den Umzugstag
Umzugstag Möbeltransport startet Mitarbeitende arbeiten im Neugebäude
Umzug abgeschlossen Alle Arbeitsplätze im Neugebäude eingerichtet Renovierung des Altgebäudes beginnt
Übergabe abgeschlossen Altgebäude renoviert und an den Vermieter übergeben Projektabschluss

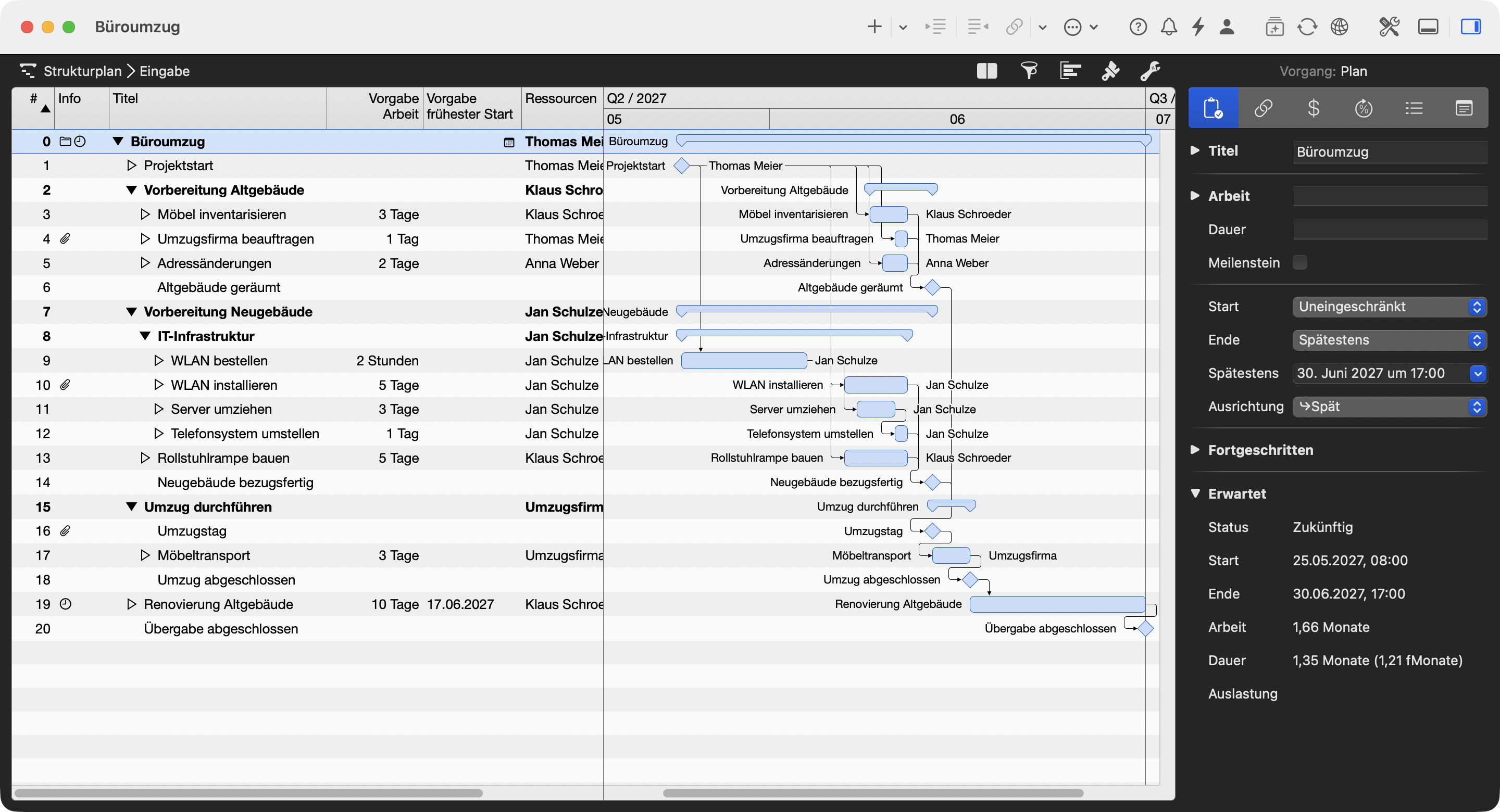

Büroumzug im Strukturplan von Merlin Project: Meilensteine erscheinen als Rauten

Im Gantt-Diagramm erscheinen die sechs Meilensteine als Rauten. Die Pfeile zeigen, welche Vorgänge zu ihnen führen: Verzögert sich „WLAN installieren“, rückt „Neugebäude bezugsfertig“ nach hinten und mit ihm der Umzugstag.

Wie viele Meilensteine braucht ein Projekt?

Setzen Sie mindestens einen Meilenstein für Projektstart und Projektende und je einen am Ende jeder Projektphase. Dazu kommen feste externe Termine wie eine Abnahme durch den Auftraggeber oder eine Genehmigung. Weitere Meilensteine lohnen sich nur, wenn an ihnen etwas geprüft oder entschieden wird.

Was passiert, wenn ein Meilenstein nicht erreicht wird?

Ein verfehlter Meilenstein ist ein Frühwarnsignal. Prüfen Sie, ob er auf dem kritischen Pfad liegt. Wenn ja, verschiebt er das Projektende, falls Sie nicht gegensteuern: Ressourcen umplanen, Vorgänge parallelisieren oder den Umfang anpassen. Liegt er nicht auf dem kritischen Pfad, fängt der vorhandene Puffer die Verzögerung womöglich auf.

Meilensteine in Merlin Project anlegen und verfolgen

  1. Wählen Sie Einfügen › Meilenstein oder drücken Sie Cmd+Alt+M. Einen bestehenden Vorgang wandeln Sie über Bearbeiten › Meilenstein (Ctrl+Cmd+M) um, oder Sie setzen im Inspektor im Reiter Plan das Häkchen Meilenstein.
  2. Verknüpfen Sie den Meilenstein mit seinen Vorgängern. Arbeit und Dauer stehen bei Meilensteinen immer auf null.
  3. Prüfen Sie die Meilensteine in der Ansicht Darstellung › Strukturplan › Meilensteine. Sie vergleicht geplante mit wirklichen Zeiten.
  4. Blenden Sie mit dem Filter Meilensteine alle übrigen Vorgänge aus, etwa für einen Statusbericht an den Auftraggeber.

Merlin Project zeigt den Meilenstein in allen Ansichten mit demselben Termin: als Raute im Gantt-Diagramm, als Karte im Kanban-Board und als Knoten in der Mindmap.

Fazit

Meilensteine steuern ein Projekt nur, wenn sie prüfbar sind. Formulieren Sie jeden Meilenstein als Zustand, legen Sie ein Kriterium und eine Folge fest und verknüpfen Sie ihn mit den Vorgängen, die zu ihm führen. Dann zeigt Ihnen der Plan früh, welcher Termin wackelt.

Meilensteine sind eine von sechs Kernmethoden, die wir in unserem Leitfaden zum Projektmanagement in der Architektur ausführlich behandeln, zusammen mit PSP, Gantt, Kanban, Ressourcen- und Risikomanagement.


Haben Sie Fragen zu diesem Blogartikel oder möchten darüber diskutieren, freuen wir uns auf Ihren Beitrag bei uns im Forum.

Häufige Fragen

Was ist ein Meilenstein im Projektmanagement?

Ein Meilenstein ist ein Ereignis ohne Dauer, das einen wichtigen Punkt im Projekt markiert, etwa Projektstart, Phasenende, Abnahme oder Projektende. Er ist erreicht oder nicht erreicht und löst eine Prüfung oder Entscheidung aus.

Wie formuliert man einen Meilenstein richtig?

Als Zustand im Partizip statt als Tätigkeit: „Neugebäude bezugsfertig“ statt „Neugebäude vorbereiten“. Dazu gehören ein prüfbares Kriterium, ein Termin, eine verantwortliche Person und eine Folge, etwa die Freigabe der nächsten Phase.

Was ist ein Meilensteinplan?

Ein Meilensteinplan listet alle Meilensteine eines Projekts mit Termin, Erfüllungskriterium und Folge. Er gibt Auftraggebern einen Überblick über den Projektverlauf, ohne jeden einzelnen Vorgang zu zeigen.

Haben Meilensteine eine Dauer?

Nein. Ein Meilenstein steht für einen Zeitpunkt. In Merlin Project sind Arbeit und Dauer eines Meilensteins immer null; im Gantt-Diagramm erscheint er als Raute.

Projekte planen, die wirklich funktionieren.

Eine App für Ihren Projektplan, nativ auf allen Apple-Geräten.
