¿Usa Merlin Project para planificar sus proyectos? Entonces ya sabe cómo configurar el Calendario del proyecto en Merlin Project.
Para los que acaban de empezar: encontrará el Calendario del proyecto en los Ajustes del proyecto.
Los nuevos documentos se entregan con los siguientes calendarios predefinidos: Estándar, Turno de noche, 24 horas. El calendario Estándar está seleccionado como calendario del proyecto por defecto. Así, las tareas de su proyecto se planificarán en bloques de 8 horas distribuidas entre las 8-12 h y las 13-17 h, de lunes a viernes.
¿Cómo debe proceder si tiene un calendario que solo debe servir como referencia visual para planificar determinadas tareas?

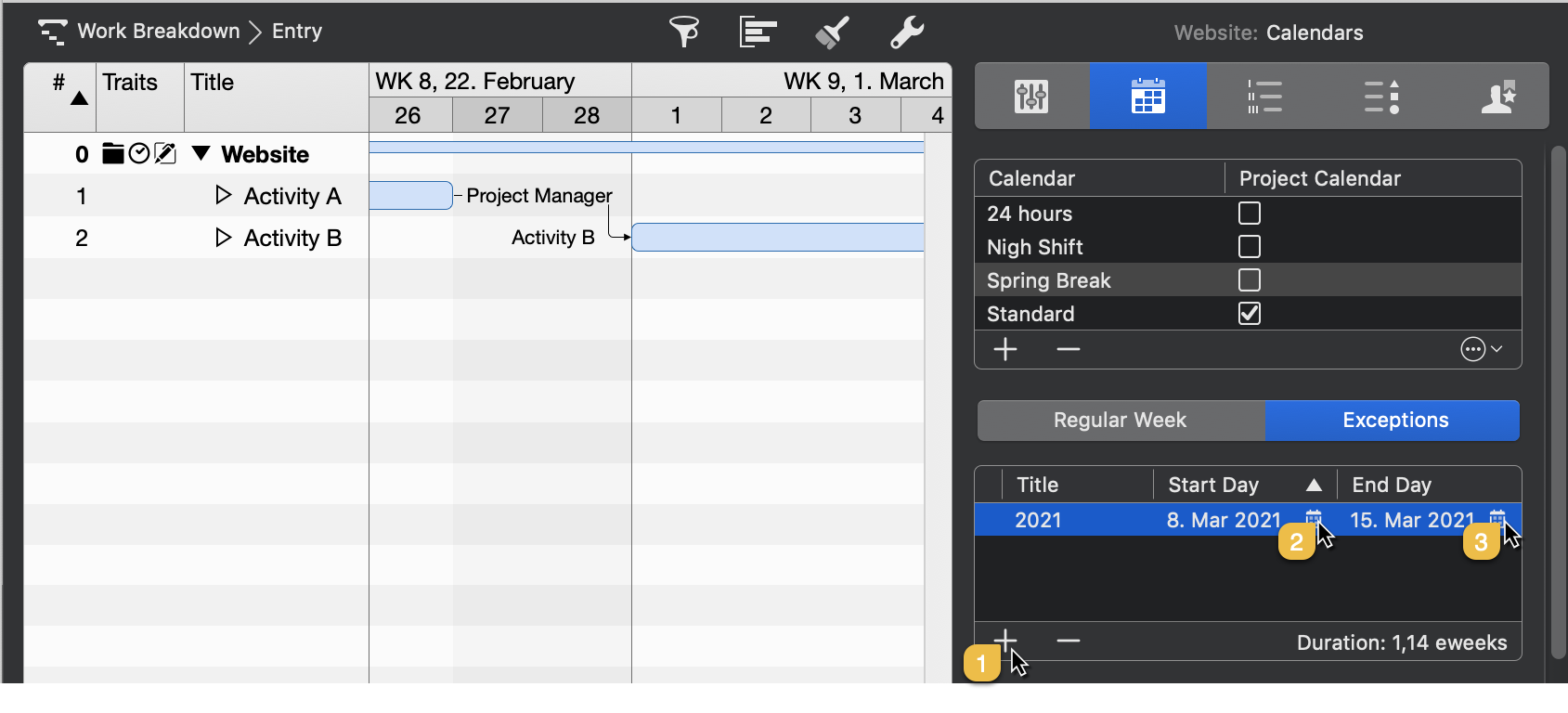

- Abra los Ajustes del proyecto.
- Cambie a la pestaña Calendarios.
- Asegúrese de que el calendario Estándar esté definido como calendario del proyecto.
- Haga clic en +.
- Asigne un nombre descriptivo al nuevo calendario; por ejemplo, Vacaciones.
- Seleccione el nuevo calendario en la lista.
- Haga clic en Excepciones.
- Haga clic en +.
- Añada los períodos de tiempo que desea visualizar.

Escala de tiempo
- Haga clic en una fila de la escala de tiempo del diagrama de Gantt.
- Se abrirá el inspector correspondiente.

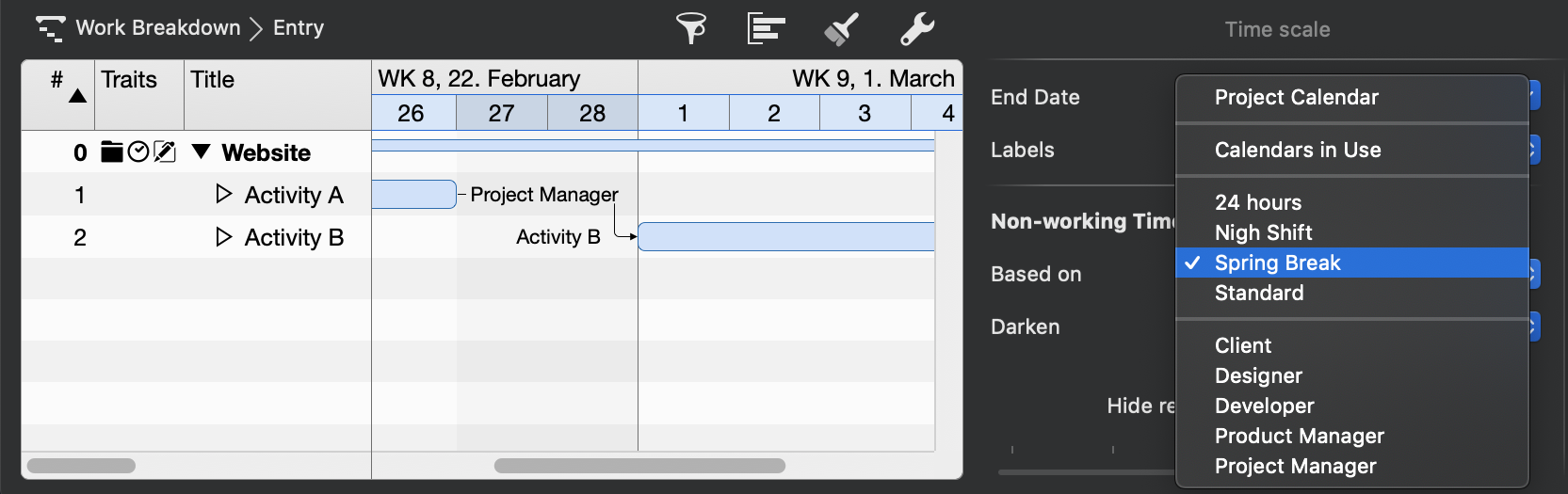

- Seleccione su calendario para la opción Basado en.

Personalizar el estilo para el Tiempo no laborable

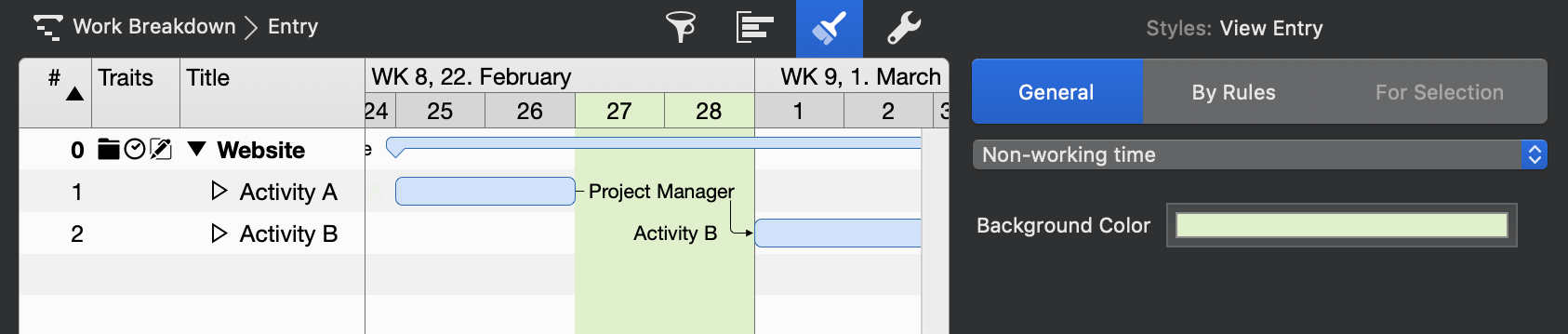

- Haga clic secundario sobre un rango de tiempo no laborable (gris claro) en el diagrama de Gantt.
- En el menú contextual, seleccione Estilo y contenido -> Tiempo no laborable.
- Ajuste el color de fondo según sus preferencias.

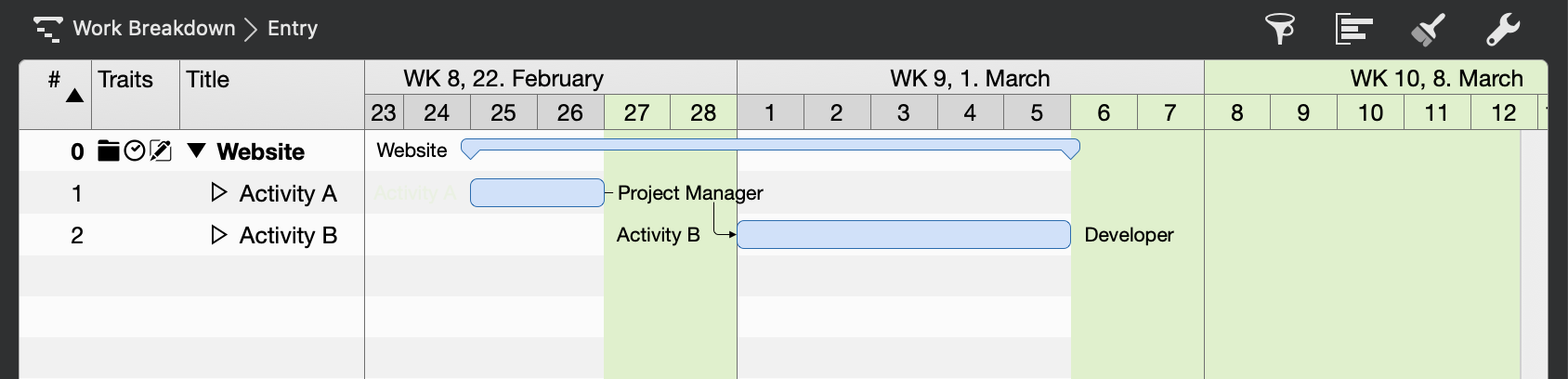

Con esta configuración, Merlin Project utilizará el calendario de vacaciones únicamente como referencia visual y no lo tendrá en cuenta en los parámetros de planificación.

Si tiene alguna pregunta sobre este artículo del blog o desea debatirlo, esperamos su contribución en nuestro foro.
