Wir halten ständig Ausschau nach Fähigkeiten aus anderen Bereichen, die sich auf die eigene Projektarbeit übertragen lassen. Bisher waren das Dirigenten im Orchestergraben, das Animationsstudio Pixar, Sun Tzus „Die Kunst des Krieges", das Erzählhandwerk und die Vorbereitung auf einen Marathon. Diesmal geht es um einen Regisseur, der seit 25 Jahren im Termin und im Budget abliefert.
Christopher Nolan hatte für „The Odyssey" 100 Drehtage bewilligt bekommen. An Tag 91 war der Film im Kasten, unter Budget, bei rund 250 Millionen Dollar Produktionskosten. Bei „Oppenheimer" hatte er den Drehplan vorher selbst von 85 auf 57 Tage zusammengestrichen, um das gesparte Geld in die Kulissen von Los Alamos zu stecken. So arbeitet er seit über 25 Jahren.
Was Nolan selbst dazu sagt
Grundlage für diesen Artikel ist ein Interview im Hollywood Reporter vom 20. Juli 2026. Brian Davids fragt darin, wie Nolan trotz der Größe seiner Filme regelmäßig unter Budget und vor dem Termin fertig wird. Nolans Antwort erklärt sein Motiv:
Was ich früh begriffen habe: Wenn ich im Budget und im Zeitplan blieb, bekam ich weniger Einmischung. Ich habe den Leuten keinen Grund gegeben, in Panik zu geraten. Sonst sitzen sie einem im Nacken und hinterfragen alles, was man tut. Wer auf der richtigen Seite dieser Linie bleibt, erkauft sich damit eine andere Art von kreativer Freiheit.
Christopher Nolan, The Hollywood Reporter, 20. Juli 2026
Was er nicht liefert, ist eine Methode. Im selben Interview stellt er klar, dass Filmemachen immer aus kreativen Kompromissen bestehe und er diese Kompromisse lieber zu seinen eigenen Bedingungen schließe. Zeitplan und Budget sind Teil dieser Bedingungen, weil die Entscheidungen dann in seiner Hand liegen. Und er hängt ausdrücklich an, dass nicht jeder Filmemacher das so sehe, dass das völlig legitim sei und es kein richtig oder falsch beim Filmemachen gebe.
Wer daraus ein Rezept ableiten will, findet keines. Jedes Projekt bringt seine eigenen Kompromisse mit; die Frage ist nur, wer sie aushandelt. Wie Nolan sich in die Position bringt, sie selbst auszuhandeln, lässt sich aus seiner dokumentierten Arbeitsweise rekonstruieren. Das machen wir hier.
Termintreue ist ein Tauschgeschäft
Verzug und Mehrkosten machen dem Kapitalgeber Angst, und Angst erzeugt den Wunsch nach Kontrolle. Es folgen mehr Reviews, mehr Freigabeschleifen und mehr Mitsprache bei Entscheidungen, die eigentlich beim Team liegen. Wer das auslösende Signal vermeidet, hält den Kapitalgeber auf Abstand und behält die Entscheidungshoheit. Termintreue wird damit zum Zahlungsmittel für Autonomie.
Zwei Schleifen, dieselbe Ausgangslage
Beide verstärken sich selbst. Welche anläuft, entscheidet sich am ersten gerissenen Termin.
Kontrollschleife
und der nächste Termin reißt
Vertrauensschleife
und der nächste Termin hält leichter
Für Projekte außerhalb von Hollywood ist das der übertragbarste Teil des ganzen Modells. Wer drei Meilensteine hintereinander pünktlich liefert, hat ein Argument in der Hand: längere Berichtsintervalle und mehr Entscheidungen im Team. Die Verhandlung darüber führen die wenigsten, obwohl sie die verlässliche Lieferung längst erbracht haben.
Die Rechnung geht allerdings nur auf, wenn der Auftraggeber Autonomie tatsächlich herausrückt, sobald Vertrauen da ist. In stark regulierten oder politisch aufgeladenen Umgebungen wird kontrolliert, unabhängig von der Lieferqualität. Dort bringt Termintreue Ruhe, aber keinen zusätzlichen Spielraum.
Was die Zahlen hergeben
Zwei Drehpläne sind mit belastbaren Zahlen dokumentiert, und beide stützen die Behauptung. Einzuordnen ist sie trotzdem, denn Nolan verhandelt sein Budget selbst mit. „Unter Budget" heißt bei ihm unter einem Rahmen, den er mitgestaltet hat und den ein Studio keinem anderen Regisseur einräumen würde.
Drehtage: geplant gegen tatsächlich
Die beiden Produktionen, für die Nolan und Produzentin Emma Thomas konkrete Zahlen genannt haben
Oppenheimer2023, rund 100 Mio. $
28 Tage weniger
The Odyssey2026, rund 250 Mio. $
9 Tage weniger
Für die übrigen Filme sind die Drehpläne nur lückenhaft überliefert, die Budgets dagegen gut belegt:
| Film | Jahr | Produktionsbudget | Drehtage |
|---|---|---|---|
| Following | 1998 | rund 6.000 $ | an Wochenenden über etwa ein Jahr |
| Memento | 2000 | rund 9 Mio. $ | nicht belegt |
| Batman Begins | 2005 | rund 150 Mio. $ | 129, ohne Second Unit |
| Inception | 2010 | rund 160 Mio. $ | Juni bis November, sechs Länder |
| Dunkirk | 2017 | rund 100 Mio. $ | 68, unter Budget und vor dem Termin |
| Tenet | 2020 | rund 200 Mio. $ | 96 |
| Oppenheimer | 2023 | rund 100 Mio. $ | 85 geplant, 57 gedreht |
| The Odyssey | 2026 | rund 250 Mio. $ | 100 geplant, 91 gedreht |
Wie das zusammenpasst, hat John Leguizamo, der bei „The Odyssey" mitspielt, gegenüber Variety beschrieben: Nolans Budget sei riesig, aber er führe den Dreh wie einen Indie-Film, weil er nichts im Ausschuss entscheide und nichts danach ausrichte, was das Studio sage. Die Zahlen entstehen also aus der Arbeitsweise, nicht aus knappem Geld.
Aufgegangen ist die Rechnung auch für das Studio. „The Odyssey" hat die Produktionskosten von rund 250 Millionen Dollar bereits in den ersten Kinotagen wieder eingespielt und lag nach 13 Tagen bei 334,1 Millionen Dollar allein in Nordamerika, weltweit bei über 700 Millionen. In knapp zwei Wochen hat der Film damit mehr eingenommen als „Oppenheimer" in seiner gesamten nordamerikanischen Laufzeit, die nach 595 Tagen bei rund 330 Millionen endete. Branchenprognosen sehen den Film am Ende deutlich über einer Milliarde Dollar. Diese Größenordnung erreichen sonst fast ausschließlich Fortsetzungen und Franchise-Titel. „The Odyssey" hat weder einen Vorgänger noch ein Filmuniversum hinter sich. Trifft die Prognose zu, wird der Film Nolans erfolgreichster, vor „The Dark Knight Rises" mit rund 1,08 Milliarden Dollar.
Das System dahinter
Die Zahlen belegen das Ergebnis, aber nicht den Weg dorthin. Aus dem, was Nolan und seine Crew über zwei Jahrzehnte hinweg beschrieben haben, lassen sich sieben Bausteine herauslesen, die alle dasselbe tun. Sie verschieben Unsicherheit dorthin, wo sie billig ist. Ob sie die Termintreue verursachen oder nur zu ihr passen, lässt sich an einem einzelnen Fall nicht entscheiden.
1. Klärung vorziehen, bevor die teure Phase beginnt
Nolan arbeitet die Struktur eines Films durch, lange bevor jemand eine Kamera anfasst. Im Scriptnotes-Podcast beschreibt er, dass er zuerst die Parameter und die Struktur festlegt, viel mit Diagrammen arbeitet und beim Schreiben bereits wie ein Cutter denkt, weil die Wirkung aus der Anordnung der Bilder entsteht. Geschrieben wird analog, Szenen entstehen auch mal nachts auf einem Notizblock.
Produzentin Emma Thomas hat in einem Gespräch mit Deadline eine feste Phase früh in der Vorproduktion beschrieben, die intern „garage time" heißt: ein Zeitfenster für reine Kreativität, ohne Line Producer, ohne Kameramann, bevor die Logistik übernimmt. Seit „Batman Begins" steht diese Phase in jedem Projekt.
Wer den Schnitt schon im Kopf hat, dreht nur, was er braucht, und spart sich die teuren Absicherungsaufnahmen.
Im Projektmanagement
Klärung kostet in der frühen Phase fast nichts und in der Ausführung ein Vielfaches. Diesen Zusammenhang beschreibt die Änderungskostenkurve. Die Korrektur eines Fehlers wird mit jeder Phase teurer, in der er unentdeckt bleibt. Vorverlagerung zieht deshalb Analyse, Anforderungsklärung und Schnittstellenabstimmung bewusst nach vorne, in den Projektlebenszyklus vor dem ersten teuren Vorgang. Praktisch heißt das, den Projektstrukturplan und die Annahmen zu klären, solange nur Denkzeit gebunden ist. Überall dort, wo die Ausführung teuer ist, im Bau, im Anlagenbau, bei Veranstaltungen oder Migrationen, lohnt sich diese Verschiebung. Der richtige Weg ist sie aber nicht für jedes Vorhaben. Bei explorativen Projekten mit unklaren Anforderungen ist frühe Festlegung teuer, dort schlägt agiles Vorgehen in kurzen Experimenten jede Vorabklärung.
2. Ein Team, dem man nichts erklären muss
Diese Vorbereitung wäre wertlos, wenn Nolan sie bei jedem Film einem neuen Team erklären müsste. Emma Thomas produziert seit 1997 praktisch jeden seiner Filme. Casting Director John Papsidera ist seit „Memento" dabei, Production Designer Nathan Crowley seit „Insomnia", dazu über die Jahre Kameramann Hoyte van Hoytema, Sounddesigner Richard King und SFX-Supervisor Scott Fisher. Der Abstimmungsaufwand in so einem Team ist nach zwei Jahrzehnten nahe null, weil niemand mehr erklären muss, wie gearbeitet wird.
Betriebsblind wird Nolan trotzdem nicht, weil er gezielt einzelne Positionen neu besetzt. Komponist Ludwig Göransson, Editorin Jennifer Lame und Production Designerin Ruth De Jong sind in den letzten Jahren dazugekommen, De Jong bei „Oppenheimer" an einer Stelle, die Crowley über sieben Filme besetzt hatte.
Im Projektmanagement
Brooks' Gesetz beschreibt die Kehrseite. Wer einem verspäteten Projekt Leute hinzufügt, verzögert es weiter, weil die Kommunikationspfade quadratisch mit der Teamgröße wachsen und Einarbeitung Kapazität der Erfahrenen bindet. Ein eingespieltes Team spart diesen Aufwand. Der Effekt taucht in keiner Kostenstelle auf, weshalb Teamstabilität regelmäßig gegen kurzfristige Optimierung der Auslastung verliert, etwa wenn Rollen aus einem Ressourcenpool immer wieder neu besetzt werden.
3. Weniger parallel arbeiten
Nur mit einem Team, das seine Absicht vorwegnimmt, kann Nolan so viel selbst machen. Er verzichtet auf Second Units und dreht jedes Bild selbst. Bei „Batman Begins" hat er alle 129 Drehtage persönlich jede Aufnahme überwacht; Second Units nennt er dort einen sehr teuren Luxus, der selten verwendbares Material liefert. Kameramann Hoyte van Hoytema hat gegenüber Collider beschrieben, dass am Set meist nur eine Kamera steht und sich die ganze Abteilung dadurch in eine Richtung entwickelt.
Weniger Material bedeutet einen schnelleren Schnitt, und weniger parallele Stränge bedeuten weniger Übergabeverluste.
Im Projektmanagement
Das ist die Begrenzung von Work in Progress, wie Lean und Kanban sie beschreiben. Nach Little's Gesetz hängt die Durchlaufzeit direkt an der Menge gleichzeitig offener Arbeit. Doppelt so viele parallele Stränge bedeuten bei gleicher Kapazität doppelt so lange Durchlaufzeit pro Strang, plus die Rüstkosten jedes Kontextwechsels. Wer Vorgänge trotzdem überlappen lassen muss, findet die sauberen Techniken dafür unter Fast Tracking, Crashing und Contouring. Die Grenze der Analogie liegt in der Person. Eine einzige Entscheidungsinstanz ist immer auch Engpass und Ausfallrisiko.
4. Fertig heißt fertig, nicht „machen wir in der Post"
Wer nur einmal dreht, muss beim ersten Mal fertig werden. Für „Tenet" hat Nolan eine echte Boeing 747 gekauft und in ein Gebäude gesteuert, nachdem die Kalkulation ergeben hatte, dass das günstiger ist als Miniaturen oder CGI. Die Trinity-Explosion in „Oppenheimer" entstand praktisch vor der Kamera, aus einer Reihe kleinerer Detonationen mit Benzin, Propan und Aluminiumpulver, in monatelangen Vorversuchen entwickelt. Beim Dreh auf Film lässt er jeden Abend die Tagesmuster projizieren, damit alle sehen, was tatsächlich im Kasten ist.
Das ist eine Risikoentscheidung, keine Nostalgie. Was am Set fertig wird, ist kalkuliert und terminiert. Für die Postproduktion gilt das nicht, dort kennt niemand Aufwand, Dauer und Kosten vorher.
Wohin das Risiko wandert
Dieselbe Arbeitsmenge, zwei Verteilungen der Unsicherheit
„Fix it in post"
„Get it right in camera"
Im Projektmanagement
Übersetzt heißt das, die Abnahme dort zu machen, wo die Arbeit entsteht, statt in einer Sammelphase am Ende. Jedes Arbeitspaket, das als „fertig bis auf" abgehakt wird, verschiebt Aufwand in einen Zeitraum, in dem niemand mehr Puffer hat. Eine belastbare Definition of Done trennt deshalb „abgearbeitet" von „abgenommen", und der Fertigstellungsgrad meint dann tatsächlich abgenommene Leistung. Ohne sie wandert Nacharbeit in eine Phase, für die es keine Schätzbasis gibt, und der Endtermin hängt am unkalkulierbarsten Abschnitt des Plans. Die Prüffrage vor jeder Übergabe ist immer dieselbe: Wird die Korrektur später billiger oder teurer? Bei teurer Nacharbeit gewinnt die Abnahme am Entstehungsort, bei billiger Korrektur und unklaren Anforderungen das iterative Nachbessern.
5. Knappheit als Steuerungsinstrument
Einen Teil dieser Disziplin erzwingt bei Nolan das Material selbst. Ein 1.000-Fuß-Magazin für die IMAX-Kamera ist bei 24 Bildern pro Sekunde nach etwa drei Minuten leer und muss gewechselt werden. Für „The Odyssey" hat Nolan rund zwei Millionen Fuß Film belichtet; bei etwa 1,50 Dollar pro Fuß sind das rund drei Millionen Dollar allein für Rohmaterial, ungefähr 1.500 Dollar pro Magazin.
Bei seinem Debüt „Following" war Filmmaterial der größte Kostenblock, den Nolan aus dem eigenen Gehalt bezahlte; also probte er jede Szene so lange, bis ein oder zwei Takes reichten.
Die Beschränkung steuert das Verhalten, ohne dass jemand sie anordnen muss. Wer weiß, dass das Magazin nach drei Minuten leer ist, blockt präziser und probt gründlicher. Was diese Dichte für die Beteiligten bedeutet, hat Hauptdarsteller Matt Damon gegenüber dem Hollywood Reporter beschrieben: „The Odyssey" sei mit Abstand der härteste Dreh seiner Laufbahn gewesen.
Im Projektmanagement
Timeboxing in Reinform, und die praktische Antwort auf das Parkinsonsche Gesetz: Arbeit dehnt sich auf die verfügbare Zeit aus. Ein festes, knappes Fenster erzwingt Priorisierung an der Stelle, an der sie stattfinden muss, nämlich vor Beginn der Arbeit. Wer die Dauer eines Vorgangs bewusst kürzer ansetzt als die bequeme Schätzung, betreibt aktives Zeitmanagement statt Fortschreibung. Die Grenze ist erreicht, sobald die Verknappung nur noch über Mehrarbeit und Belastung funktioniert. Dann verschiebt sie Kosten in die Zukunft, statt sie zu senken.
6. Entscheiden, ohne auf ein Gremium zu warten
So dicht planen kann ohnehin nur, wer schnell genug entscheidet. Bei „Oppenheimer" hat Nolan den kompletten Drehplan selbst umgebaut, nachdem klar war, dass das Budget für den Nachbau von Los Alamos sonst nicht reichen würde. Production Designerin Ruth De Jong hat den Moment gegenüber Deadline geschildert: Aus 85 geplanten Drehtagen wurden 57, und das freigewordene Geld ging in die Kulissen und in Drehorte, die vorher als zu teuer gestrichen waren.
Im Projektmanagement
Entscheidungslatenz ist in den meisten Projekten der größte versteckte Zeitfresser, weil niemand Wartezeit als Aufwand bucht. Sie taucht in keiner Auslastung auf, und trotzdem steht der kritische Pfad still. Wartezeit ist Liegezeit, und Liegezeit auf dem kritischen Pfad verlängert den Endtermin eins zu eins, während sie auf einem Vorgang mit Zeitfenster folgenlos bleibt. Anders als Bearbeitungszeit lässt sie sich ohne zusätzliche Ressourcen beseitigen, allein durch klare Entscheidungsrechte, definierte Eskalationswege und einen Entscheider, der den Sachstand kennt. Nolans Beispiel nennt die Bedingung mit. Ein zentraler Entscheider ohne Detailkenntnis produziert nur schnellere Fehler.
7. Denkzeit gegen Erreichbarkeit verteidigen
Vorbereitung dieser Art braucht ungestörte Zeit. Nolan benutzt keine E-Mail und besitzt kein Smartphone, auf Reisen nur ein Klapphandy. Er begründet das damit, dass er sonst die Zeitfenster verliert, in denen er aus dem Fenster schaut und über den nächsten Film nachdenkt. Cal Newport hat das in seiner Analyse des Falls so eingeordnet, dass Nolan nicht fragt, ob E-Mail nützt, sondern ob sie dem schadet, worin er besser sein will als alle anderen.
Leisten kann er sich das nur, weil Emma Thomas und die Produktion die Kommunikation für ihn abfangen; Rollenangebote laufen über sie.
Im Projektmanagement
Reaktive Kanäle in feste Zeitblöcke zu bündeln kostet niemanden ein Privileg, und der Effekt ist messbar. Jeder Wechsel zwischen reaktiver Kommunikation und konzentrierter Arbeit kostet Anlaufzeit, bis der Sachstand wieder im Kopf ist. Wer im Viertelstundentakt unterbrochen wird, erreicht diesen Zustand nie, was besonders Planung, Risikomanagement und Schätzverfahren wie die Drei-Zeiten-Methode trifft, also die Tätigkeiten, deren Qualität später den Projektverlauf bestimmt. Geschützte Blöcke sind deshalb kein Komfort, sondern eine Maßnahme der Qualitätssicherung.
Best Practices für Projektmanager
Nolans Modell lässt sich nicht als Ganzes kopieren, weil ein Teil davon an seiner Verhandlungsposition hängt. Er gestaltet Budget und Rahmenbedingungen selbst mit und entscheidet weder im Ausschuss noch nach Studiovorgabe, wie Leguizamo es oben beschreibt. Seine operativen Prinzipien funktionieren dagegen auch ohne diese Position.
Was übertragbar ist und was nicht
Sortiert danach, wie viel von Nolans Position das jeweilige Prinzip voraussetzt
Übernehmen
funktioniert in jeder Organisation
Anpassen
richtig im Kern, mit Bedingungen
Lassen
hängt an seiner Position oder schadet
Vom Filmset in den Projektplan übersetzt, bleiben vier Handgriffe.
- Puffer zentral führen statt in jede Aufgabe streuen. Nolan wrappte an Tag 91 von 100 und hatte damit neun Tage übrig. Einen Puffer, der in jedem einzelnen Vorgang steckt, verbraucht das Team, ohne es zu merken. Ein zentraler Projektpuffer bleibt sichtbar.
- Vor der Verdichtung einen Basisplan setzen. Ohne Referenzstand lässt sich später nicht sagen, ob die Verkürzung real war. Der Soll-Ist-Vergleich beantwortet die Frage in einer Ansicht.
- Nur auf dem kritischen Pfad verdichten. Jede Stunde, die in einen Vorgang mit Zeitfenster fließt, kostet Aufwand, ohne den Endtermin zu bewegen.
- Auslastung prüfen, bevor Sie den Zeitgewinn glauben. Zwei parallele Balken sind nur dann wirklich parallel, wenn zwei Personen daran arbeiten können. Die Auslastung zeigt, ob die gewonnene Zeit real ist oder nur im Balkenplan gut aussieht.
Projektplanung für Profis, alle vier Handgriffe in einer Ansicht

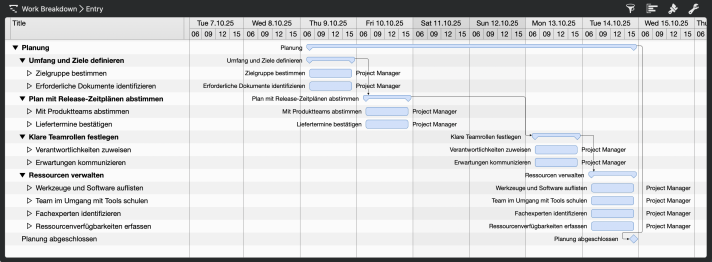

Merlin Project führt Puffer, Basisplan, kritischen Pfad und Auslastung in einem Plan zusammen. Sie blenden den kritischen Pfad über das Blitz-Symbol ein, setzen den Basisplan vor der ersten Änderung und sehen eine Ansicht weiter, was die Verdichtung im Team anrichtet. Die App läuft auf Mac und iPad, auch ohne Netz. Testen Sie sie 30 Tage kostenlos.
Fazit
Nolan hält Termine, weil er weiß, wofür er sie hält. Termintreue ist bei ihm die Währung, mit der er Unabhängigkeit kauft, und diese Rechnung geht nicht nur in Hollywood auf: Wer verlässlich liefert, wird weniger kontrolliert, und wer weniger kontrolliert wird, kann verlässlicher liefern.
Vier Prinzipien bleiben, und sie setzen nichts voraus außer Konsequenz. Klären Sie früh, solange Klärung noch nichts kostet. Arbeiten Sie an weniger gleichzeitig, damit jeder Strang schneller durchläuft. Entscheiden Sie schnell, weil Wartezeit den Endtermin genauso verschiebt wie Arbeitszeit. Und machen Sie fertig, was Sie anfangen, statt Reste in eine Phase zu tragen, für die niemand mehr Puffer hat.
