Nous cherchons en permanence des savoir-faire venus d'autres domaines et transposables à notre propre travail de projet. Jusqu'ici, il s'est agi des chefs d'orchestre dans la fosse, du studio d'animation Pixar, de « L'art de la guerre » de Sun Tzu, du métier de conteur et de la préparation d'un marathon. Cette fois, il s'agit d'un réalisateur qui livre dans les délais et dans le budget depuis 25 ans.
Christopher Nolan avait obtenu 100 jours de tournage pour « The Odyssey ». Au jour 91, le film était dans la boîte, sous le budget, pour environ 250 millions de dollars de coûts de production. Sur « Oppenheimer », il avait lui-même réduit le plan de tournage de 85 à 57 jours, pour investir l'argent économisé dans les décors de Los Alamos. Il travaille ainsi depuis plus de 25 ans.
Ce que Nolan en dit lui-même
Cet article s'appuie sur un entretien paru dans The Hollywood Reporter du 20 juillet 2026. Brian Davids lui demande comment il termine régulièrement sous le budget et avant l'échéance, malgré l'ampleur de ses films. Sa réponse explique son motif :
Ce que j'ai compris très tôt : si je restais dans le budget et dans le calendrier, j'avais moins d'ingérences. Je ne donnais à personne une raison de paniquer. Sinon, on vous a sur le dos et on remet en question tout ce que vous faites. Rester du bon côté de cette ligne vous achète un autre type de liberté créative.
Christopher Nolan, The Hollywood Reporter, 20 juillet 2026
Ce qu'il ne livre pas, c'est une méthode. Dans le même entretien, il précise que faire du cinéma consiste toujours en compromis créatifs et qu'il préfère consentir ces compromis à ses propres conditions. Le calendrier et le budget font partie de ces conditions, car les décisions restent alors entre ses mains. Et il ajoute explicitement que tous les cinéastes ne voient pas les choses ainsi, que c'est parfaitement légitime et qu'il n'existe pas de bonne ou de mauvaise façon de faire un film.
Qui veut en tirer une recette n'en trouvera pas. Chaque projet apporte ses propres compromis ; la seule question est de savoir qui les négocie. Comment Nolan se met en position de les négocier lui-même se reconstitue à partir de sa façon de travailler documentée. C'est ce que nous faisons ici.
Tenir les délais est un échange
Le retard et le dépassement effraient celui qui paie, et la peur fait naître le besoin de contrôler. Suivent davantage de revues, davantage de boucles de validation et davantage d'ingérence dans des décisions qui devraient rester dans l'équipe. Qui évite le signal déclencheur tient le financeur à distance et conserve le pouvoir de décider. Tenir les délais devient ainsi la monnaie qui achète l'autonomie.
Deux boucles, une même situation de départ
Les deux s'auto-entretiennent. Laquelle démarre se joue à la première échéance manquée.
Boucle de contrôle
et l'échéance suivante saute à son tour
Boucle de confiance
et l'échéance suivante tient plus facilement
Pour les projets hors de Hollywood, c'est la partie la plus transposable de tout le modèle. Qui livre trois jalons d'affilée dans les temps tient un argument : des intervalles de reporting plus longs et davantage de décisions dans l'équipe. Rares sont ceux qui ouvrent cette négociation, alors même qu'ils ont depuis longtemps fourni la livraison fiable qui la fonde.
Le calcul ne fonctionne toutefois que si le client cède réellement de l'autonomie dès que la confiance est là. Dans les environnements fortement réglementés ou politiquement chargés, on contrôle indépendamment de la qualité livrée. Là, le respect des délais apporte du calme, mais pas de marge supplémentaire.
Ce que disent les chiffres
Deux plans de tournage sont documentés avec des chiffres solides, et tous deux étayent l'affirmation. Il faut malgré tout la situer, car Nolan négocie lui-même son budget. « Sous le budget » signifie chez lui sous un cadre qu'il a contribué à définir et qu'aucun studio n'accorderait à un autre réalisateur.
Jours de tournage : prévus contre réels
Les deux productions pour lesquelles Nolan et la productrice Emma Thomas ont donné des chiffres précis
Oppenheimer2023, environ 100 M$
28 jours de moins
The Odyssey2026, environ 250 M$
9 jours de moins
Pour les autres films, les plans de tournage ne sont connus que partiellement ; les budgets, en revanche, sont bien documentés :
| Film | Année | Budget de production | Jours de tournage |
|---|---|---|---|
| Following | 1998 | environ 6 000 $ | week-ends sur environ un an |
| Memento | 2000 | environ 9 M$ | non documenté |
| Batman Begins | 2005 | environ 150 M$ | 129, sans seconde équipe |
| Inception | 2010 | environ 160 M$ | de juin à novembre, six pays |
| Dunkirk | 2017 | environ 100 M$ | 68, sous le budget et avant l'échéance |
| Tenet | 2020 | environ 200 M$ | 96 |
| Oppenheimer | 2023 | environ 100 M$ | 85 prévus, 57 tournés |
| The Odyssey | 2026 | environ 250 M$ | 100 prévus, 91 tournés |
John Leguizamo, qui joue dans « The Odyssey », a décrit comment tout cela s'articule dans Variety : le budget de Nolan est énorme, mais il mène le tournage comme un film indépendant, parce qu'il ne décide pas en comité et ne se règle pas sur ce que dit le studio. Les chiffres naissent donc de la façon de travailler, pas d'un manque d'argent.
Le calcul s'est aussi révélé juste pour le studio. « The Odyssey » a récupéré ses quelque 250 millions de dollars de coûts de production dès ses premiers jours en salles et atteignait 334,1 millions de dollars après 13 jours pour la seule Amérique du Nord, et plus de 700 millions dans le monde. En moins de deux semaines, le film a donc encaissé davantage qu'« Oppenheimer » sur toute sa carrière nord-américaine, achevée à environ 330 millions après 595 jours. Les prévisions du secteur situent le total final nettement au-dessus du milliard de dollars. Cet ordre de grandeur n'est atteint presque exclusivement que par des suites et des titres de franchise. « The Odyssey » n'a derrière lui ni film précédent ni univers cinématographique. Si la prévision se confirme, ce sera le plus grand succès de Nolan, devant « The Dark Knight Rises » et ses quelque 1,08 milliard de dollars.
Le système derrière
Les chiffres attestent le résultat, mais pas le chemin qui y mène. De ce que Nolan et son équipe ont décrit sur deux décennies se dégagent sept briques qui font toutes la même chose. Elles déplacent l'incertitude là où elle est bon marché. Savoir si elles produisent le respect des délais ou si elles l'accompagnent seulement ne se tranche pas sur un cas isolé.
1. Anticiper la clarification avant que la phase coûteuse ne commence
Nolan travaille la structure d'un film bien avant que quiconque touche une caméra. Dans le podcast Scriptnotes, il explique qu'il fixe d'abord les paramètres et la structure, qu'il travaille beaucoup avec des diagrammes et qu'en écrivant il pense déjà comme un monteur, car l'effet naît de la juxtaposition des images. L'écriture est analogique ; certaines scènes naissent la nuit sur un bloc-notes.
La productrice Emma Thomas a décrit dans un entretien avec Deadline une phase fixe au début de la préproduction, appelée en interne « garage time » : une fenêtre de pure créativité, sans directeur de production ni chef opérateur, avant que la logistique ne prenne la main. Depuis « Batman Begins », cette phase figure dans chaque projet.
Qui a déjà le montage en tête ne tourne que ce dont il a besoin et s'épargne les plans de sécurité coûteux.
En gestion de projet
Clarifier tôt ne coûte presque rien, clarifier en exécution coûte plusieurs fois plus. C'est ce que décrit la courbe du coût du changement. Corriger un défaut devient plus cher à chaque phase où il passe inaperçu. Le front loading avance donc délibérément l'analyse, la clarification des exigences et l'alignement des interfaces, vers la partie du cycle de vie du projet qui précède la première activité coûteuse. Concrètement, cela signifie régler l'organigramme des tâches et les hypothèses tant que seul du temps de réflexion est engagé. Partout où l'exécution est coûteuse, dans le bâtiment, l'ingénierie industrielle, l'événementiel ou les migrations, ce déplacement est payant. Ce n'est toutefois pas la bonne voie pour tous les projets. Dans les démarches exploratoires aux exigences floues, se fixer tôt coûte cher ; là, une approche agile en courtes expériences bat toute clarification préalable.
2. Une équipe à qui l'on n'a rien à expliquer
Cette préparation ne vaudrait rien si Nolan devait l'expliquer à une nouvelle équipe à chaque film. Emma Thomas produit depuis 1997 pratiquement tous ses films. Le directeur de casting John Papsidera est là depuis « Memento », le chef décorateur Nathan Crowley depuis « Insomnia », rejoints au fil des ans par le chef opérateur Hoyte van Hoytema, le concepteur sonore Richard King et le superviseur des effets Scott Fisher. Dans une telle équipe, l'effort de coordination est proche de zéro après deux décennies, parce que plus personne n'a besoin d'expliquer comment on travaille.
Nolan ne s'enferme pas pour autant, car il renouvelle certains postes de façon ciblée. Le compositeur Ludwig Göransson, la monteuse Jennifer Lame et la chef décoratrice Ruth De Jong sont arrivés ces dernières années, De Jong sur « Oppenheimer », à un poste que Crowley avait occupé sur sept films.
En gestion de projet
La loi de Brooks décrit le revers. Ajouter des personnes à un projet en retard le retarde davantage, car les canaux de communication croissent de façon quadratique avec la taille de l'équipe et la formation mobilise la capacité des expérimentés. Une équipe rodée s'épargne cet effort. L'effet n'apparaît dans aucun centre de coûts, si bien que la stabilité de l'équipe cède régulièrement devant l'optimisation à court terme du taux d'utilisation, par exemple lorsque les rôles sont sans cesse repourvus depuis un pool de ressources.
3. Travailler moins en parallèle
C'est seulement avec une équipe qui anticipe son intention que Nolan peut faire autant lui-même. Il renonce aux secondes équipes et tourne chaque plan en personne. Sur « Batman Begins », il a supervisé personnellement chaque prise pendant les 129 jours ; il y qualifie les secondes équipes de luxe très coûteux qui livre rarement du matériel exploitable. Le chef opérateur Hoyte van Hoytema a décrit dans Collider qu'il n'y a le plus souvent qu'une seule caméra sur le plateau et que tout le département évolue de ce fait dans une seule direction.
Moins de matériel signifie un montage plus rapide, et moins de fils parallèles signifient moins de pertes aux transmissions.
En gestion de projet
C'est la limitation du travail en cours telle que la décrivent Lean et Kanban. Selon la loi de Little, le temps de traversée dépend directement de la quantité de travail ouvert simultanément. Deux fois plus de fils parallèles signifient, à capacité égale, deux fois plus de temps de traversée par fil, plus le coût de préparation de chaque changement de contexte. Qui doit malgré tout faire chevaucher des activités trouvera les techniques propres dans fast tracking, crashing et contouring. La limite de l'analogie se situe dans la personne. Une instance de décision unique est toujours à la fois un goulot et un point de défaillance.
4. Terminé veut dire terminé, pas « on corrigera en post-production »
Qui ne tourne qu'une fois doit réussir du premier coup. Pour « Tenet », Nolan a acheté un Boeing 747 réel et l'a précipité contre un bâtiment, après que le calcul eut montré que cela revenait moins cher que les maquettes ou les images de synthèse. L'explosion Trinity d'« Oppenheimer » a été obtenue en prises de vue réelles, à partir d'une série de détonations plus petites à l'essence, au propane et à la poudre d'aluminium, mises au point pendant des mois d'essais. Lorsqu'il tourne en pellicule, il fait projeter chaque soir les rushes du jour, pour que tous voient ce qui est réellement dans la boîte.
C'est une décision de risque, pas de la nostalgie. Ce qui se termine sur le plateau est chiffré et planifié. Cela ne vaut pas pour la post-production : là, personne ne connaît à l'avance la charge, la durée et le coût.
Où le risque se déplace
La même quantité de travail, deux répartitions de l'incertitude
« Fix it in post »
« Get it right in camera »
En gestion de projet
Transposé, cela signifie réceptionner le travail là où il se fait, plutôt que dans une phase de regroupement à la fin. Chaque lot de travail coché comme « terminé sauf que » déplace de la charge vers une période où plus personne n'a de marge. Une définition de fini solide sépare donc « traité » de « réceptionné », et le taux d'avancement désigne alors une prestation réellement réceptionnée. Sans elle, la reprise migre vers une phase sans base d'estimation, et la date de fin dépend du tronçon le moins calculable du plan. La question avant chaque transmission est toujours la même : la correction sera-t-elle moins chère ou plus chère plus tard ? Quand la reprise coûte cher, la réception à la source l'emporte ; quand la correction est bon marché et les exigences floues, c'est l'amélioration itérative.
5. La rareté comme instrument de pilotage
Une partie de cette discipline est imposée à Nolan par le matériau lui-même. Un magasin de 1 000 pieds pour la caméra IMAX se vide au bout de trois minutes environ à 24 images par seconde et doit être changé. Pour « The Odyssey », Nolan a exposé environ deux millions de pieds de pellicule ; à environ 1,50 dollar le pied, cela représente près de trois millions de dollars rien que pour la pellicule vierge, soit environ 1 500 dollars par magasin.
Sur son premier film « Following », la pellicule était le plus gros poste de coût et Nolan la payait sur son propre salaire ; il répétait donc chaque scène jusqu'à ce qu'une ou deux prises suffisent.
La contrainte pilote le comportement sans que personne ait à la décréter. Qui sait que le magasin se vide en trois minutes découpe ses plans avec plus de précision et répète plus sérieusement. Ce que cette densité signifie pour les personnes concernées, l'acteur principal Matt Damon l'a décrit dans The Hollywood Reporter : « The Odyssey » a été de loin le tournage le plus dur de sa carrière.
En gestion de projet
Du timeboxing à l'état pur, et la réponse pratique à la loi de Parkinson : le travail s'étend jusqu'à remplir le temps disponible. Une fenêtre fixe et serrée force la priorisation là où elle doit avoir lieu, c'est-à-dire avant le début du travail. Qui fixe la durée d'une activité délibérément plus courte que l'estimation confortable pratique une gestion du temps active plutôt qu'une reconduction. La limite est clairement posée : une contrainte qui ne tient que par les heures supplémentaires et la surcharge déplace le coût vers l'avenir au lieu de le réduire.
6. Décider sans attendre un comité
Planifier aussi serré n'est possible que si l'on décide assez vite. Sur « Oppenheimer », Nolan a refait lui-même tout le plan de tournage une fois établi que le budget ne suffirait pas à reconstruire Los Alamos. La chef décoratrice Ruth De Jong a raconté ce moment à Deadline : de 85 jours de tournage prévus on est passé à 57, et l'argent libéré est allé dans les décors et dans des lieux de tournage écartés auparavant comme trop chers.
En gestion de projet
La latence de décision est le plus gros gouffre de temps caché dans la plupart des projets, parce que personne ne comptabilise l'attente comme de la charge. Elle n'apparaît dans aucun rapport de taux d'utilisation et pourtant le chemin critique est à l'arrêt. L'attente est du temps mort, et le temps mort sur le chemin critique repousse la date de fin un pour un, alors que sur une activité disposant de marge il reste sans conséquence. Contrairement au temps de traitement, elle s'élimine sans ressources supplémentaires, par des droits de décision clairs, des voies d'escalade définies et un décideur qui connaît l'état réel. L'exemple de Nolan nomme aussi la condition. Un décideur central sans connaissance du détail ne produit que des erreurs plus rapides.
7. Défendre le temps de réflexion contre la disponibilité
Une préparation de ce type exige du temps sans interruption. Nolan n'utilise pas d'e-mail et ne possède pas de smartphone ; en déplacement, il n'a qu'un téléphone à clapet. Il le justifie en disant qu'il perdrait sinon les fenêtres pendant lesquelles il regarde par la fenêtre et pense au film suivant. Cal Newport l'a resitué dans son analyse du cas : Nolan ne se demande pas si l'e-mail est utile, mais s'il nuit à ce dans quoi il veut être meilleur que tout le monde.
Il ne peut se le permettre que parce qu'Emma Thomas et la production interceptent la communication pour lui ; les propositions de rôles passent par elle.
En gestion de projet
Regrouper les canaux réactifs dans des blocs fixes ne coûte de privilège à personne, et l'effet est mesurable. Chaque bascule entre communication réactive et travail concentré coûte un temps de remise en route jusqu'à ce que l'état du dossier soit de nouveau en tête. Qui est interrompu tous les quarts d'heure n'atteint jamais cet état, ce qui touche surtout la planification, la gestion des risques et les méthodes d'estimation comme l'estimation à trois points, c'est-à-dire les activités dont la qualité détermine ensuite le déroulement du projet. Les blocs protégés ne sont donc pas un confort, mais une mesure d'assurance qualité.
Bonnes pratiques pour les chefs de projet
Le modèle de Nolan ne se copie pas en bloc, parce qu'une partie tient à sa position de négociation. Il façonne lui-même le budget et les conditions cadres et ne décide ni en comité ni selon les consignes du studio, comme le décrit Leguizamo plus haut. Ses principes opérationnels, eux, fonctionnent aussi sans cette position.
Ce qui est transposable et ce qui ne l'est pas
Classé selon la part de la position de Nolan que chaque principe suppose
Adopter
fonctionne dans toute organisation
Adapter
juste sur le fond, sous conditions
Laisser
dépend de sa position ou nuit
Transposés du plateau au plan de projet, il reste quatre gestes.
- Piloter la marge de façon centrale plutôt que de la disperser dans chaque tâche. Nolan a bouclé au jour 91 sur 100 et il lui restait neuf jours. Une marge cachée dans chaque activité est consommée par l'équipe sans qu'elle s'en aperçoive. Une marge de projet centrale reste visible.
- Poser une référence avant de densifier. Sans état de référence, impossible de dire ensuite si le raccourcissement était réel. La comparaison prévu/réalisé répond à la question en une seule vue.
- Ne densifier que sur le chemin critique. Chaque heure investie dans une activité disposant de marge coûte de la charge sans déplacer la date de fin.
- Vérifier le taux d'utilisation avant de croire au temps gagné. Deux barres parallèles ne le sont vraiment que si deux personnes peuvent y travailler. Le taux d'utilisation montre si le temps gagné est réel ou s'il fait seulement bonne figure dans le diagramme.

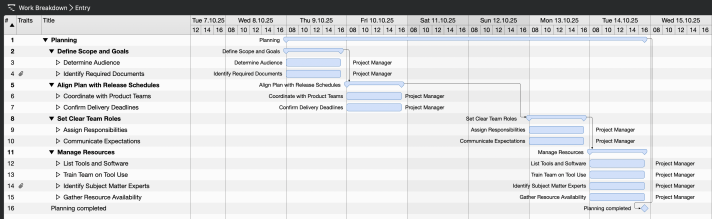

Planification de projet pour professionnels, les quatre gestes dans une seule vue
Merlin Project réunit marge, référence, chemin critique et taux d'utilisation dans un même plan. Le chemin critique s'affiche via le symbole de l'éclair, la référence se pose avant la première modification et une vue plus loin vous lisez ce que la densification produit dans l'équipe. L'application fonctionne sur Mac et iPad, y compris hors ligne. Essayez-la gratuitement pendant 30 jours.
Conclusion
Nolan tient ses délais parce qu'il sait pourquoi il les tient. Chez lui, le respect des délais est la monnaie avec laquelle il achète son indépendance, et ce calcul ne vaut pas qu'à Hollywood : qui livre de façon fiable est moins contrôlé, et qui est moins contrôlé peut livrer de façon plus fiable.
Il reste quatre principes, et ils n'exigent rien sinon de la constance. Clarifiez tôt, tant que clarifier ne coûte encore rien. Travaillez sur moins de choses à la fois, pour que chaque fil avance plus vite. Décidez vite, car l'attente déplace la date de fin autant que le temps de travail. Et terminez ce que vous commencez, au lieu de reporter des restes dans une phase où plus personne n'a de marge.
Comment une profession très différente répond à la même question du leadership sans autorité directe, c'est l'objet de l'article sur ce que les chefs de projet peuvent apprendre des chefs d'orchestre. Et comment un studio de cinéma organise ensemble créativité et pression des délais, Ed Catmull le décrit dans « Creativity, Inc. », repris dans notre recension sur ce que les chefs de projet peuvent apprendre de Pixar.
Si vous avez des questions sur cet article de blog ou si vous souhaitez en discuter, nous attendons avec impatience votre contribution dans notre forum.
Questions fréquentes
Comment négocier plus d'autonomie en tant que chef de projet ?
Avec des échéances tenues, pas avec des arguments. Qui a bouclé trois jalons d'affilée conformément au plan peut proposer concrètement ce qui devrait changer en contrepartie : des intervalles de reporting plus longs, un seuil de validation plus élevé ou des décisions qui restent dans l'équipe. L'important est de formuler la proposition activement. L'autonomie est rarement cédée d'elle-même, même quand la livraison est irréprochable.
Pourquoi un retard entraîne-t-il si vite plus de contrôle ?
Une échéance manquée signale au client que sa base d'information est fausse. La réaction habituelle consiste en davantage de revues d'avancement et de boucles de validation. Le temps disponible pour le travail réel diminue, ce qui rend plus probable le dépassement de l'échéance suivante. Cette boucle de contrôle s'auto-entretient, et c'est pourquoi il vaut la peine de prendre le premier retard plus au sérieux que sa taille ne le suggère.
Que signifie le front loading en gestion de projet ?
Le front loading déplace délibérément l'effort de clarification vers les phases précoces, où seul du temps de réflexion est engagé et où aucune ressource coûteuse ne tourne encore. Les exigences, les interfaces et les critères de réception sont réglés avant que des corps de métier, des machines ou de grandes équipes ne démarrent. Le levier est la courbe du coût du changement : la même correction coûte en exécution plusieurs fois ce qu'elle aurait coûté en préparation.
Comment éviter que du travail résiduel ne glisse vers la dernière phase du projet ?
Avec une définition de fini solide qui sépare « traité » de « réceptionné », et avec une réception là où le travail se fait. Chaque tâche cochée comme « terminée sauf que » déplace de la charge vers une période sans marge et sans base d'estimation. La question avant chaque transmission : la correction sera-t-elle moins chère ou plus chère plus tard ?
Pourquoi la latence de décision est-elle plus dangereuse que le manque de ressources ?
Parce qu'elle n'apparaît dans aucun rapport de taux d'utilisation. Attendre une décision est du temps mort, et le temps mort sur le chemin critique repousse la date de fin un pour un. Contrairement au manque de capacité, elle s'élimine sans budget supplémentaire : par des droits de décision clairs, des voies d'escalade définies et un décideur qui connaît l'état réel.
Combien de marge un plan de projet doit-il contenir, et où ?
Pas dans chaque activité, mais regroupée en une marge de projet centrale en fin de chaîne. La marge cachée dans les activités est consommée selon la loi de Parkinson sans que personne le remarque. Une marge centrale visible reste en revanche disponible comme réserve et rend mesurable la part que le projet en consomme réellement.
Quels principes de la façon de travailler de Nolan sont transposables à des projets ordinaires ?
Quatre le sont directement : anticiper la clarification dans la phase précoce et bon marché, poser des timeboxes délibérément serrées, garder les circuits de décision courts et protéger le temps de concentration. Sous conditions sont transposables la stabilité de l'équipe, la limitation du travail parallèle et l'achèvement à la source. Ne sont pas transposables son pouvoir de négociation et « sous le budget » comme mesure du succès, puisqu'il négocie lui-même le cadre budgétaire.
