Les minutes de réunion (en anglais meeting minutes, abrégé MoM) désignent le compte rendu écrit des participants, décisions et actions d'une réunion. Un relevé de décisions consigne trois éléments pour chaque point de l'ordre du jour : ce qui a été décidé, qui fait quoi et pour quand. Vous trouverez ici l'exemple complet d'une réunion de chantier, un modèle à copier et un modèle Word gratuit.
Modèles gratuits : modèle de compte rendu à copier, modèle Word et carte heuristique Merlin Project (les modèles téléchargeables sont en anglais).
Que sont les minutes de réunion ?
Les minutes de réunion sont le compte rendu écrit d'une réunion, avec en-tête, décisions, actions et échéances. En français, on parle de compte rendu de réunion ou de procès-verbal ; l'abréviation MoM signifie minutes of meeting.
Un compte rendu ne note pas chaque mot. Il consigne les points essentiels de façon brève et précise et répond à trois questions :
- Qu'est-ce qui a été discuté et décidé ?
- Que se passe-t-il ensuite ?
- Qui accomplit quelle tâche et pour quand ?
Le compte rendu se distingue des notes de réunion par son destinataire. Vous prenez des notes pour vous-même ; le compte rendu va à tous les participants et personnes concernées et sert de base de travail commune.
À quoi sert un compte rendu de réunion ?
Un compte rendu de réunion rend décisions et responsabilités vérifiables, y compris pour les absents. Dans un projet, il remplit quatre rôles :
- Il résume. Après une réunion de 75 minutes, personne ne se souvient de tout. Le compte rendu, si.
- Il informe les absents. Qui n'était pas là lit le compte rendu au lieu d'apprendre les résultats de seconde main.
- Il clarifie. Si l'on se dispute plus tard sur qui a promis quoi ou pourquoi une décision a été prise, le compte rendu tranche.
- Il fixe actions et échéances. La liste des actions montre à chacun ce qu'il doit livrer et quand.
Les comptes rendus sont un outil de la gestion de la communication dans les projets : ils consignent ce que le plan de communication prévoit comme réunions.
Quels types de comptes rendus existe-t-il ?
Il existe quatre types courants : le relevé de décisions, le compte rendu détaillé, le procès-verbal intégral et le compte rendu de mémoire. Ils diffèrent par le niveau de détail avec lequel ils retracent les échanges.
| Type | Contenu | Usage typique |
|---|---|---|
| Relevé de décisions | Uniquement décisions, actions et échéances | Réunion de chantier, point hebdomadaire, réunion d'avancement |
| Compte rendu détaillé | Échanges résumés avec arguments et contre-arguments | Comité de pilotage, décisions lourdes de conséquences |
| Procès-verbal intégral | Chaque intervention mot pour mot | Débats parlementaires, auditions |
| Compte rendu de mémoire | Rédigé après coup, de mémoire | Solution de secours si personne n'a pris de notes |
En gestion de projet, le relevé de décisions suffit le plus souvent. Choisissez le compte rendu détaillé lorsqu'il faudra pouvoir retracer plus tard pourquoi une décision a été prise.
Que doit contenir un compte rendu de réunion ?
Un compte rendu de réunion se compose d'un en-tête, des points de l'ordre du jour avec leur résultat, d'une liste d'actions et de la date de la prochaine réunion. En détail :
- En-tête : projet, objet, date, heure, lieu, animateur, rédacteur, participants, excusés et liste de diffusion.
- Points de l'ordre du jour : pour chaque point, un bref résumé des échanges et le résultat ou la décision. Suivez l'ordre du jour s'il existe.
- Actions : quoi, qui, pour quand. Un tableau rend la liste lisible d'un coup d'œil.
- Points en suspens et prochaine réunion : ce qui a été reporté et quand a lieu la prochaine réunion.
Rédigez au présent et nommez les personnes plutôt que d'écrire « on ». « T. Weber planifie les samedis de travail d'ici le 14/10 » ne laisse aucune question ouverte.
Exemple de compte rendu de réunion de chantier
Le relevé de décisions suivant provient d'un immeuble de bureaux fictif. Il fait suite au rapport d'avancement de notre article sur le résumé exécutif avec exemple : là, le chef de projet demande deux décisions ; ici, elles sont prises.
Exemple de compte rendu
Relevé de décisions, réunion de chantier n° 14
Point 1 : délais gros œuvre et façade
Le gros œuvre a été réceptionné le 28/08/2026, avec 10 jours ouvrés de retard sur le planning. T. Weber confirme : six samedis de travail rattrapent 6 jours ouvrés, la réserve de 5 jours ouvrés couvre le reste.
Décision : A. Kramer valide six samedis de travail pour la pose de la façade (38 400 €), début le 17/10/2026. La date de livraison du 30/06/2027 est maintenue.
Point 2 : ascenseur
Le délai de livraison est de 26 semaines. Seule une commande d'ici le 30/10/2026 tient la date de livraison. Deux offres sont disponibles.
Résultat : S. Brandt présente une proposition d'attribution d'ici le 16/10/2026.
Point 3 : trémie manquante au 2e étage
Sur l'axe C3, la trémie pour la gaine de ventilation manque, alors que le plan d'exécution la prévoit.
Résultat : M. Yilmaz réalise la trémie d'ici le 14/10/2026 et valide au préalable sa position avec Dr R. Lenz.
Actions
| N° | Action | Responsable | Échéance |
|---|---|---|---|
| 1 | Planifier les samedis de travail, informer les riverains | T. Weber | 14/10/2026 |
| 2 | Proposition d'attribution ascenseur | S. Brandt | 16/10/2026 |
| 3 | Réaliser la trémie axe C3, valider la position avec la structure | M. Yilmaz | 14/10/2026 |
| 4 | Envoyer le compte rendu à la liste de diffusion | L. Hoffmann | 08/10/2026 |
Prochaine réunion
Mercredi 21/10/2026, 9 h 00, bungalow de chantier
Projet d'exemple fictif. Type : relevé de décisions.
L'exemple montre ce qui fait un bon relevé de décisions : chaque point se termine par une décision ou une action, chaque action porte un nom et une date, et le compte rendu part le lendemain de la réunion.
Modèle de compte rendu de réunion à copier
Copiez le modèle dans votre traitement de texte, votre application de notes ou un e-mail, puis remplissez les champs. Le bouton en haut à droite du bloc copie tout le texte.
COMPTE RENDU DE RÉUNION
Projet : [nom du projet]
Réunion : [objet, p. ex. réunion de chantier n° ...]
Date, heure : [JJ/MM/AAAA], de [hh:mm] à [hh:mm]
Lieu : [salle ou visioconférence]
Animation : [nom]
Rédaction : [nom]
Participants : [nom (rôle)], [nom (rôle)]
Excusés : [nom (rôle)]
Diffusion : [participants, autres destinataires]
POINT 1 : [sujet]
Échanges : [deux à trois phrases, en résumé]
Résultat : [décision ou résultat]
POINT 2 : [sujet]
Échanges : [...]
Résultat : [...]
ACTIONS
N° | Action | Responsable | Échéance
1 | [...] | [nom] | [JJ/MM/AAAA]
2 | [...] | [nom] | [JJ/MM/AAAA]
POINTS EN SUSPENS
- [sujet reporté, nouvelle date]
PROCHAINE RÉUNION
[JJ/MM/AAAA], [hh:mm], [lieu]
Vous préférez Word ? Le modèle Word de compte rendu de réunion, en anglais contient les mêmes champs sur deux pages : en-tête, plusieurs blocs thématiques avec échanges, résultat et tableau des actions, plus une rubrique divers.

Comment reporter les résultats d'une réunion dans Merlin Project ?
Dans Merlin Project, vous joignez chaque résultat de réunion à l'activité qu'il concerne. Merlin Project propose six types de pièces jointes ; quatre correspondent directement au contenu d'un compte rendu :
| Contenu du compte rendu | Type de pièce jointe dans Merlin Project | Champs clés |
|---|---|---|
| Réunion avec participants | Événement | Début, Fin, Participants avec état Invité, Confirmé, Provisoire ou Annulé |
| Décision | Information | Auteur, Notification, Type (Par téléphone, Par écrit, Personnellement) |
| Défaut, incident | Problème | Affecté, Corriger jusqu'au, État |
| Petites tâches sans durée propre | Liste de contrôle | Entrées à cocher ; Merlin Project calcule l'état |
| Compte rendu en PDF | Fichier | Historique des révisions avec un commentaire par version |
Voici comment classer l'exemple dans Merlin Project :
- Dans la répartition du travail, sélectionnez l'activité « Pose de la façade » et choisissez Insertion > Pièce jointe > Information. Saisissez la décision sur les samedis de travail.
- Sur l'activité « Ventilation 2e étage », ajoutez la trémie manquante avec Insertion > Pièce jointe > Problème : Affecté M. Yilmaz, Corriger jusqu'au 14/10/2026.
- Saisissez les petites tâches du point 1 (planifier les samedis, informer les riverains) comme Liste de contrôle sur « Pose de la façade ».
- Créez la prochaine réunion de chantier du 21/10/2026 comme Événement avec début, fin et participants.
- La proposition d'attribution de l'ascenseur a une vraie durée et une échéance ; elle devient une activité à part entière affectée à S. Brandt.

Pièces jointes dans Merlin Project

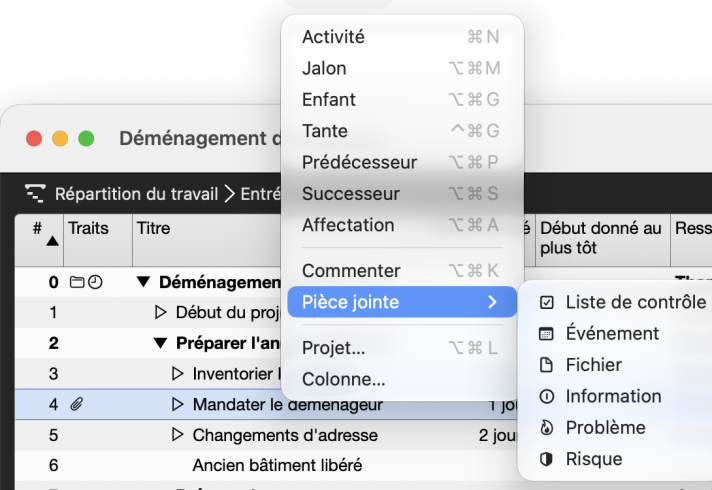

Avec Insertion > Pièce jointe, vous joignez une liste de contrôle, un événement, un fichier, une information, un problème ou un risque à une activité, une affectation ou une ressource. La vue Pièces jointes filtre par type, et le rapport prédéfini Pièces jointes liste toutes les pièces jointes dans un tableau par type. La leçon Gestion des pièces jointes détaille la marche à suivre, la page Pièces jointes dans Merlin Project donne une vue d'ensemble. Merlin Project Express ne propose que le type Fichier.
L'avantage : les décisions se trouvent là où elles agissent. Qui veut savoir dans trois mois pourquoi la façade a été posée le samedi trouve l'information sur l'activité, pas dans une boîte de réception. Le rapport Tâches personnelles cette semaine montre à chaque membre de l'équipe ses activités de la semaine en cours avec leurs pièces jointes.

Vous lancez un nouveau chantier ? Les modèles Merlin Project pour l'architecture et le bâtiment vous donnent une structure d'activités à laquelle joindre les résultats de réunion.
Vous préférez un compte rendu visuel ? Créez-le sous forme de carte heuristique dans Merlin Project : date, heure, lieu et participants à gauche, points de l'ordre du jour avec notes à droite. Notre modèle de carte heuristique pour réunion de projet contient cette structure avec cinq points.
L'IA peut-elle rédiger un compte rendu de réunion ?
L'IA peut transformer l'enregistrement ou la transcription d'une réunion en projet de compte rendu avec actions ; le vérifier et en répondre reste votre affaire. Microsoft Teams propose pour cela le « récapitulatif intelligent » (intelligent recap) avec notes et tâches générées par IA, selon le support Microsoft, avec une licence Teams Premium ou Microsoft 365 Copilot.
Deux limites s'appliquent toujours :
- Pas d'enregistrement, pas de compte rendu par IA. Les outils travaillent à partir d'une transcription ou d'un enregistrement. En Allemagne, enregistrer sans autorisation une parole non publique est un délit selon l'article 201 du Code pénal allemand ; d'autres pays ont leurs propres règles de consentement. Demandez l'accord de tous les participants avant de commencer.
- L'IA ne connaît pas le contexte. Elle ne distingue pas quelle phrase était une décision et laquelle une idée. Relisez le projet avant de l'envoyer à la liste de diffusion.
Conseils pour un compte rendu de réunion efficace
Ces sept conseils rendent les comptes rendus utiles et leur rédaction plus simple :
1. Posez des questions. Si vous avez manqué ou mal compris un point, demandez tout de suite. Une question prend quelques secondes ; une erreur dans le compte rendu peut coûter une réunion de plus.
2. Utilisez puces et abréviations. Vous suivez ainsi le rythme des échanges. N'utilisez que des abréviations que vous saurez encore déchiffrer.
3. Laissez de la place. « Revenons au point 1… » : avec un peu d'espace sous chaque point, vous complétez sans désordre.
4. N'en faites pas trop. Un relevé de décisions a besoin de décisions et d'actions, pas de chaque intervention. Demandez-vous : le compte rendu reflète-t-il l'objectif de la réunion ?
5. Restez factuel. Notez aussi les décisions avec lesquelles vous n'êtes pas d'accord. Les émotions n'ont pas leur place dans le compte rendu.
6. Relisez les résultats à la fin. Deux minutes en fin de réunion corrigent les erreurs sur-le-champ et rappellent à chacun ses actions.
7. Envoyez le compte rendu rapidement. Mettez vos notes au propre juste après la réunion et envoyez-les au plus tard le jour ouvré suivant. Chaque jour de retard coûte de la mémoire.
Liens utiles
- Le Department of Communication Studies de la San José State University a publié un Lesson Plan: How to Write Agendas and Meeting Minutes, avec une présentation PowerPoint de 17 pages.
- YouTube propose des vidéos sur « Writing Meeting Minutes ».
Si vous avez des questions sur cet article de blog ou si vous souhaitez en discuter, nous attendons avec impatience votre contribution dans notre forum.
Questions fréquentes
Comment dit-on meeting minutes en français ?
Meeting minutes se traduit par compte rendu de réunion ou procès-verbal. On emploie aussi directement « minutes de réunion » dans les entreprises internationales.
Que signifie MoM pour une réunion ?
MoM signifie minutes of meeting, c'est-à-dire le compte rendu de réunion. En objet d'un e-mail, « MoM » annonce le compte rendu d'une séance.
Quelle différence entre notes de réunion et compte rendu ?
Les notes de réunion sont des notes personnelles. Le compte rendu est le document officiel : il va à tous les participants et personnes concernées et consigne décisions, actions et échéances.
Quand envoyer le compte rendu de réunion ?
Envoyez le compte rendu au plus tard le jour ouvré suivant. Les participants se souviennent encore de la réunion et peuvent signaler des corrections tout de suite.
