Appliquer le cahier AHO n° 9 en tant qu'architecte : travailler avec Merlin Project selon la 6e édition

Illustration d'un architecte avec un iPad sur le chantier

Le cahier AHO n° 9 est la norme allemande de référence pour les prestations de management de projet dans la construction. Il définit cinq domaines d'action couvrant la documentation, la planification des délais et le suivi des coûts. Merlin Project traduit ces exigences dans une application native pour Mac et iPad, utilisable hors ligne sur le chantier et en collaboration avec toute l'équipe.

Le cahier AHO n° 9 est l'ouvrage de référence pour les prestations de management de projet dans le secteur allemand de la construction et de l'immobilier. Il est disponible depuis 2025 dans sa 6e édition, entièrement révisée et augmentée, avec des profils de prestations affinés, des domaines d'action plus clairs et de nouvelles exigences en matière de processus numériques.

Portée du référentiel : le cahier AHO n° 9 est un texte allemand. Il est publié par l'AHO, le comité allemand des associations et ordres d'ingénieurs et d'architectes pour le barème d'honoraires et s'applique aux projets de construction relevant du droit et du barème allemands. Si vous travaillez hors d'Allemagne, la correspondance présentée ci-dessous reste valable comme structure pratique de management de projet de construction, même lorsque le cadre réglementaire diffère.

Si vous utilisez déjà les phases de prestation de la HOAI comme ossature de gestion, le cahier AHO n° 9 apporte l'approfondissement nécessaire pour les prestations de management proprement dites, comme le détaille notre guide du management de projet en architecture. Merlin Project ne se contente pas de refléter ces exigences, il les soutient activement, et là où l'architecte travaille réellement : sur le Mac au bureau et sur l'iPad sur le chantier.

Ce qu'apporte la 6e édition du cahier AHO n° 9

La nouvelle édition structure les prestations de management de projet selon cinq domaines d'action. Elle intègre des exigences élargies en matière d'intégration BIM, de gestion des risques et de durabilité sur l'ensemble des phases, et accorde davantage de place aux méthodes actuelles telles que le lean management et la planification hybride.

Les données bibliographiques de l'édition en vigueur : « Projektmanagement in der Bau- und Immobilienwirtschaft. Standards für Leistungen und Vergütung », 6e édition entièrement révisée et augmentée, 2025, 212 pages, Reguvis Fachmedien, ISBN 978-3-8462-1623-1. L'ouvrage est disponible auprès de libraires spécialisés comme beck-shop, et le site de l'AHO fournit davantage d'informations sur la collection.

Les cinq domaines d'action du cahier AHO n° 9

et leur correspondance dans Merlin Project

1Cahier AHO n° 9

Organisation et documentation

Information, coordination, documentation

Dans Merlin Project

Groupes, pièces jointes et notes sur l'activité même

2Cahier AHO n° 9

Qualités et quantités

Contrôle de la qualité d'exécution et des quantités

Dans Merlin Project

Listes de contrôle et activités par lot de travaux

3Cahier AHO n° 9

Coûts et financement

Budget, comparaison réel/prévu, financement

Dans Merlin Project

Budget par activité, analyse de la valeur acquise

4Cahier AHO n° 9

Délais, capacités, logistique

Planification des délais, ressources, logistique de chantier

Dans Merlin Project

Chemin critique et charge des ressources

5Cahier AHO n° 9

Contrats et assurances

Gestion contractuelle, échéances, assurances

Dans Merlin Project

Pièces jointes et jalons d'échéance par contrat

Source : cahier AHO n° 9, domaines d'action des prestations de management de projet dans la construction.

Votre avantage en tant qu'architecte sur appareils Apple

Beaucoup d'outils de gestion de projet fonctionnent aujourd'hui uniquement dans le cloud : un onglet de navigateur, une connexion internet permanente, des données de projet sur des serveurs tiers. Sur le chantier, au sous-sol d'un gros œuvre ou en route vers une réunion, c'est précisément cette connexion qui manque. Merlin Project est une application native pour Mac et iPad, ce qui vous procure trois avantages concrets.

  • Fonctionne hors ligne. Vous planifiez, suivez les coûts et pilotez les ressources sans réseau sur le chantier, avec toutes les fonctions.
  • Performances natives. Même les plans volumineux comportant de nombreux corps d'état restent fluides sur iPad et Mac, sans temps d'attente.
  • Conforme au RGPD sans contrat de sous-traitance. Vos données de projet restent sur vos appareils et dans l'espace cloud que vous choisissez, pas sur un serveur tiers. Pour les maîtres d'ouvrage, l'argument pèse de plus en plus.

Si vous travaillez déjà dans l'écosystème Apple, vous planifiez, documentez et communiquez dans la même application, au bureau comme sur le chantier.

Comment mettre en œuvre les cinq domaines d'action avec Merlin Project

Structurer les phases du projet

Le cahier AHO n° 9 découpe les projets de construction en phases clairement définies, de la préparation à la mise en service. Dans Merlin Project, vous créez ces phases sous forme de groupes, avec les lots de travaux, jalons et dépendances associés. Vous gardez ainsi une vue d'ensemble, même sur des opérations complexes.

Les domaines d'action comme organigramme des tâches

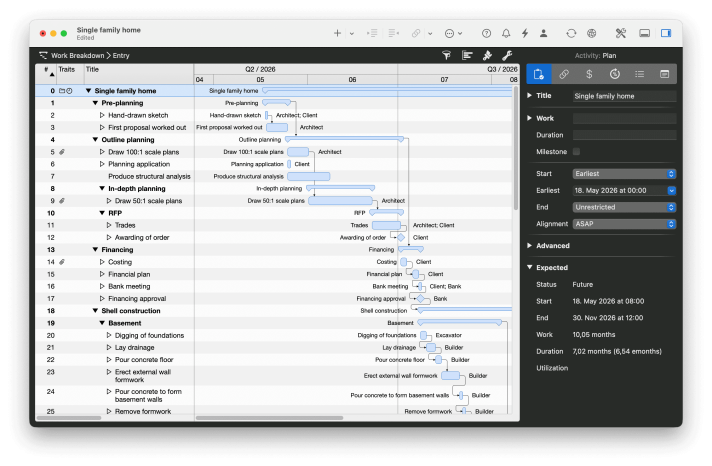

Les domaines d'action comme organigramme des tâches

Dans l'organigramme des tâches, vous construisez la hiérarchie par glisser-déposer. Placez les cinq domaines d'action au niveau supérieur et imbriquez les phases de prestation de la HOAI en dessous. Les groupes cumulent automatiquement les durées et les coûts de leurs éléments subordonnés : à chaque niveau, vous voyez ce que coûte un domaine d'action et combien de temps il dure. Pour ne pas partir de zéro, utilisez les modèles d'architecture.

Délais et capacités maîtrisés

Dans le domaine des délais, capacités et logistique, vous planifiez de manière fiable, avec analyse des marges et équilibrage des ressources. Merlin Project vous montre d'un coup d'œil le chemin critique et les marges, vous permet de piloter la charge des ressources sur l'ensemble des intervenants et de tester des scénarios en modifiant horaires, charges, durées ou marges.

Filtres pour chemin critique et vue glissante

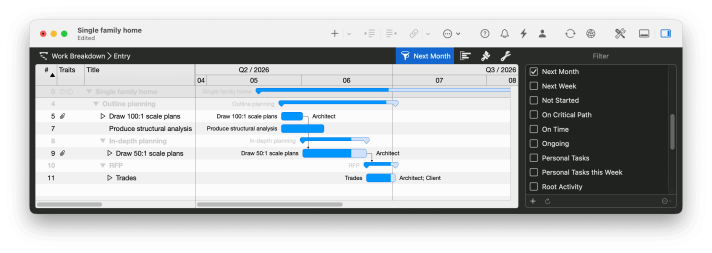

Filtres pour chemin critique et vue glissante

Les dépendances se tracent comme des lignes de liaison entre les barres et le chemin critique est mis en évidence automatiquement. Des filtres tels que « Sur le chemin critique », « Cette semaine » ou « Ce mois-ci » réduisent le plan à ce qui compte à l'instant T. L'affectation des ressources fonctionne entre projets : vous repérez qu'un conducteur de travaux est surchargé sur une opération alors qu'il dispose encore de capacité sur la suivante.

Suivre les coûts en toute transparence

Pour le domaine coûts et financement, vous affectez des budgets au niveau de l'activité, saisissez les coûts réels et les comparez aux valeurs prévues. L'analyse de la valeur acquise (earned value) vous indique tôt si le projet reste dans son enveloppe.

Prévu et réel côte à côte

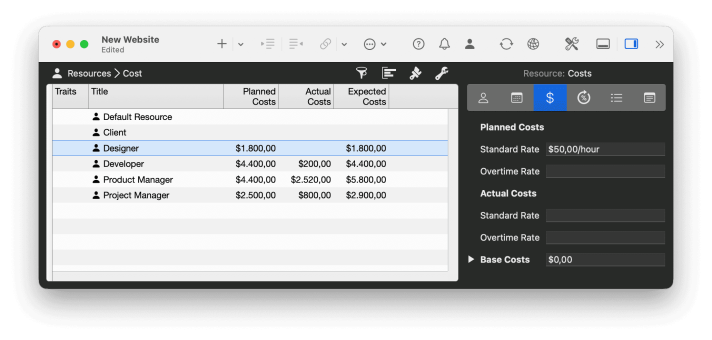

Prévu et réel côte à côte

La planification des coûts distingue valeurs prévues et valeurs réelles. Dans la comparaison prévu/réel, vous superposez une ligne de référence au plan en cours et voyez immédiatement les écarts de coûts et de délais, au lieu de les découvrir lors de la prochaine actualisation budgétaire.

Documentation et reporting

Le cahier AHO n° 9 exige une documentation complète du projet. Merlin Project soutient votre communication : associez pièces jointes et notes directement aux activités, créez des rapports personnalisés et exportez l'état du projet, les plannings ou les vues de ressources en PDF, HTML ou texte pour Excel. Vous partagez ainsi rapidement et clairement les informations utiles avec la maîtrise d'ouvrage et les intervenants. La fonction de rapports vous permet de choisir précisément ce qui alimente la réunion de chantier et d'y apposer le logo de votre agence.

Six types de pièces jointes par activité

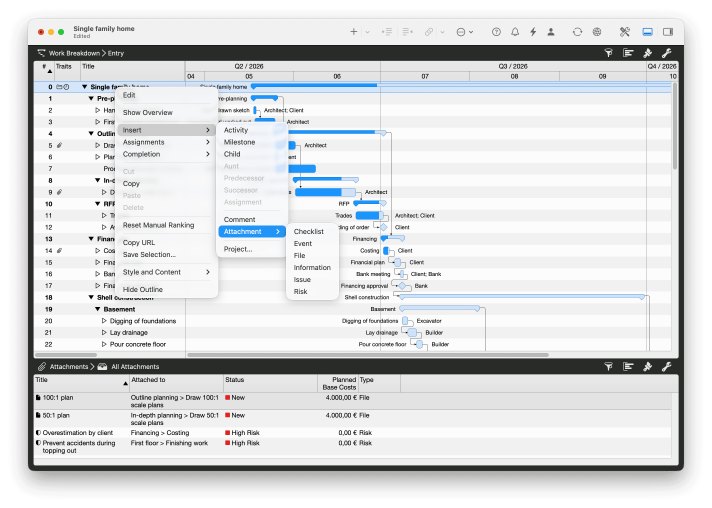

Six types de pièces jointes par activité

Chaque activité accepte six types de pièces jointes : fichiers pour les plans et photos, listes de contrôle pour l'assurance qualité, événements pour les rendez-vous, informations pour les URL et notes, problèmes pour les désordres et risques avec probabilité et évaluation. La documentation reste ainsi rattachée à l'activité où elle apparaît, et non dans un classement séparé.

Se coordonner directement sur iPad et Mac

En tant qu'architecte, vous vous coordonnez en continu avec la direction des travaux, les bureaux d'études et le maître d'ouvrage. Comme Merlin Project utilise le même fichier de projet sur Mac et iPad, vous mettez à jour une activité sur place, saisissez un avancement ou ajoutez une note pendant que vos collègues continuent de planifier sur le Mac au bureau. Avec MagicSync, la technologie de synchronisation brevetée de Merlin Project, les modifications de plusieurs utilisateurs et appareils sont réconciliées automatiquement, sans fichiers de conflit et sans serveur dédié, via iCloud Drive, Dropbox ou un autre service cloud pris en charge.

Au quotidien sur le chantier, cela signifie qu'une visite, un statut Kanban actualisé ou un jalon nouvellement posé alimentent le même plan que consultent les autres intervenants, qu'ils préfèrent le diagramme de Gantt, le Kanban ou la carte heuristique. Pour la documentation, vous photographiez directement sur le chantier et joignez les images aux activités correspondantes.

Un plan, trois vues

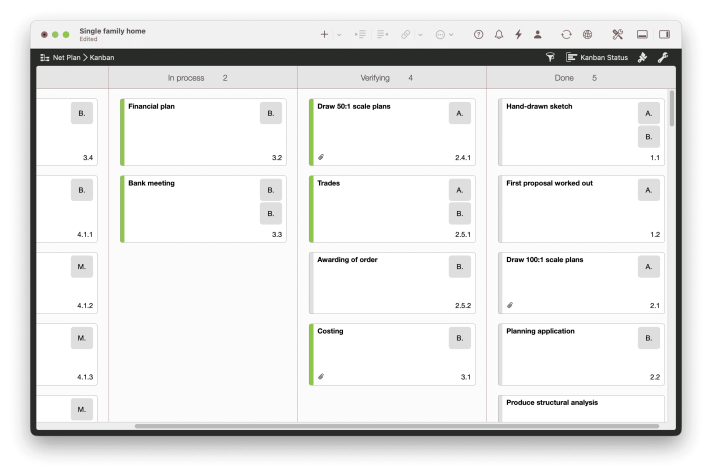

Un plan, trois vues

La même activité apparaît au choix comme barre dans le Gantt, comme carte sur le tableau Kanban ou comme nœud dans la carte heuristique. Sur l'iPad, vous actualisez l'état directement sur le chantier, même sans réseau. Dès le retour de la connexion, MagicSync réconcilie en arrière-plan.

Des rapports qui facilitent le chantier

En cours de chantier, l'état d'avancement se communique au mieux rapidement et directement. Depuis le même plan, vous générez des rapports personnalisables sur l'état du projet, l'évolution des délais et la charge des ressources, puis les exportez en PDF ou HTML. Vous préparez ainsi les réunions de chantier, les points avec le maître d'ouvrage ou la transmission à la phase suivante directement depuis la planification en cours, sans recopier manuellement les données dans un document séparé.

Plannings jusqu'au format A1, avec votre logo

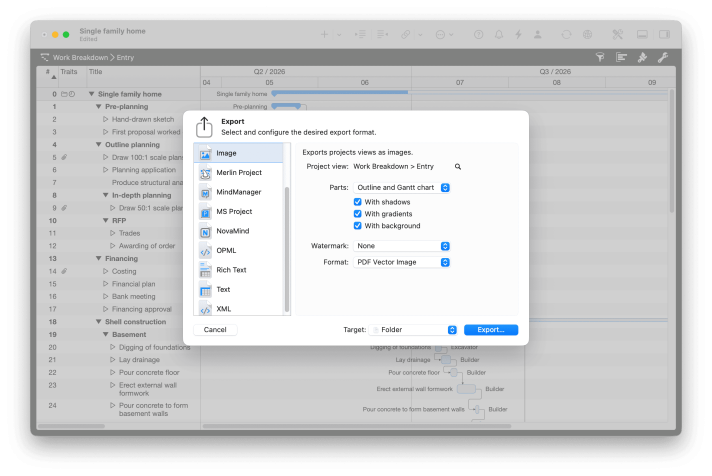

Plannings jusqu'au format A1, avec votre logo

La fonction de rapports détermine quelles informations alimentent la réunion de chantier. L'export produit des plannings de chantier en graphique vectoriel PDF au format A3, A1 ou toute taille voulue, traçables et portant votre propre logo. S'y ajoutent HTML, texte mis en forme pour Excel et des formats d'échange tels que MS Project.

Conseil pratique : constituez un modèle de projet selon l'AHO

Si vous menez régulièrement des projets suivant le cahier AHO n° 9, un modèle de projet dans Merlin Project est vite rentable. Définissez une fois la structure des domaines d'action, les jalons récurrents et les ressources standard : ils seront disponibles pour chaque nouveau projet. Vous gagnez du temps de mise en route et assurez une conduite de projet homogène au sein de l'équipe.

Conclusion

Le cahier AHO n° 9 décrit les missions et l'étendue du management de projet dans la construction allemande. Merlin Project vous aide à les mettre en œuvre concrètement. Avec l'application native pour Mac et iPad, vous planifiez vos projets même sans connexion internet sur le chantier, synchronisez vos données entre plusieurs appareils selon vos besoins et produisez des rapports pertinents pour communiquer avec la maîtrise d'ouvrage et les intervenants.

Si vous utilisez déjà Merlin Project, créez vos domaines d'action AHO comme groupes principaux et testez la démarche sur votre prochain projet. Si vous ne connaissez pas encore Merlin Project, découvrez-le sur la page produit, consultez les usages pour l'architecture et la construction ou lisez le témoignage d'opus Architekten. Vous pouvez tester Merlin Project gratuitement pendant 30 jours.

Si vous avez des questions sur cet article de blog ou si vous souhaitez en discuter, nous attendons avec impatience votre contribution dans notre forum.

Questions fréquentes

Le cahier AHO n° 9 remplace-t-il les phases de prestation de la HOAI ?

Non. Les phases de prestation de la HOAI structurent les prestations de base des architectes et ingénieurs. Le cahier AHO n° 9 décrit les prestations de management de projet réalisées pour le compte du maître d'ouvrage, commandées séparément en complément de la HOAI. Merlin Project peut représenter les deux structures en parallèle sous forme de niveaux hiérarchiques.

Le cahier AHO n° 9 s'applique-t-il hors d'Allemagne ?

Il s'agit d'un référentiel allemand, publié par l'AHO et lié au droit et au barème d'honoraires allemands ; il n'a donc pas de valeur contraignante ailleurs. Les cinq domaines d'action constituent néanmoins une structure pratique de management de projet de construction à l'international, si bien que la correspondance décrite dans cet article se transpose à des projets hors d'Allemagne.

Faut-il un serveur dédié pour travailler en équipe ?

Non. Merlin Project fonctionne entièrement en local sur Mac et iPad. La synchronisation passe par MagicSync, brevetée et sans fichiers de conflit, via iCloud Drive, Dropbox ou un autre service cloud pris en charge.

Comment Merlin Project soutient-il la documentation exigée par le cahier AHO n° 9 ?

Vous rattachez pièces jointes, notes et listes de contrôle directement à l'activité concernée au lieu de les gérer dans un classement distinct. Les rapports d'avancement, plannings et vues de ressources s'exportent en PDF, HTML ou texte pour Excel.

Planifiez des projets qui fonctionnent vraiment.

Une app pour votre plan de projet, native sur tous les appareils Apple.
