Architektur ist eine der anspruchsvollsten Disziplinen des Projektmanagements. Kein Projekt gleicht dem anderen, Dutzende Gewerke greifen ineinander, und eine einzige Verzögerung kann Wochen kosten. Dieser Leitfaden zeigt, wie Sie die HOAI-Leistungsphasen als Projektmanagement-Gerüst nutzen, welche sechs Methoden sich in der Praxis bewähren und wie Sie Bauvorhaben mit einem passenden Werkzeug wirklich planbar machen.
Warum Projektmanagement in der Architektur anders ist
Wer ein Bauvorhaben leitet, steuert mehr als einen Entwurf. Sie koordinieren Bauherren, Fachplaner, Behörden, Subunternehmer und Gewerke. Sie halten Kostenrahmen, Fristen und Qualitäten parallel im Blick. Sie tragen Haftung, und Sie tun das auf einem Unikat. Jedes Grundstück, jeder Bestand, jede Nutzung ist anders.
Drei Eigenschaften machen das Projektmanagement in Architekturbüros besonders:
- Starke Abhängigkeiten: Rohbau vor Ausbau, Estrich vor Fliesen, Elektroplanung vor Trockenbau. Eine Verzögerung im frühen Gewerk zieht eine Kaskade nach sich. Wer das nicht verknüpft abbildet, rechnet manuell, und übersieht fast immer etwas.
- Hohe Regeldichte: HOAI, Bauordnungsrecht, VOB, DIN-Normen, Landesbauordnungen. Der Rahmen ist fest, die Verantwortung liegt bei Ihnen.
- Dynamik auf der Baustelle: Statik zeigt unerwartete Bestandsrisiken. Materialien sind nicht lieferbar. Der Bauherr ändert eine Raumnutzung. Kein Plan überlebt den ersten Kontakt mit der Realität unverändert.
Der grundsätzliche Befund ist daher einfach: Architektin oder Architekt zu sein bedeutet, neben der Entwurfsarbeit Projektmanager zu sein. Die eigentliche Frage ist nicht, ob Sie Projektmanagement machen, sondern wie systematisch. Dieser Leitfaden liefert den Rahmen.
Die HOAI-Leistungsphasen als Projektmanagement-Framework
Die HOAI, die Honorarordnung für Architekten und Ingenieure gliedert den Planungs- und Bauprozess in neun Leistungsphasen. Sie wurde als Honorar- und Leistungsrahmen geschaffen, taugt aber hervorragend als Projektmanagement-Gerüst, weil sie Verantwortlichkeiten, Meilensteine und Deliverables klar definiert.
| LP | Phase | Projektmanagement-Fokus |
|---|---|---|
| 1 | Grundlagenermittlung | Stakeholder-Anforderungen, Kostenrahmen, Zieldefinition |
| 2 | Vorplanung | Varianten, grobe Termine, Kostenschätzung |
| 3 | Entwurfsplanung | Detailentwurf, Kostenberechnung, interne Reviews |
| 4 | Genehmigungsplanung | Behördenabstimmung, Bauantrag, kritische Termine |
| 5 | Ausführungsplanung | Detailpläne, Koordination Fachplaner, Ausführungsreife |
| 6 | Vorbereitung der Vergabe | Leistungsverzeichnisse, Mengenermittlung |
| 7 | Mitwirkung bei der Vergabe | Angebotsvergleich, Vergabevorschlag |
| 8 | Objektüberwachung (Bauleitung) | Terminsteuerung, Soll-/Ist-Vergleich, Mängelmanagement |
| 9 | Objektbetreuung | Gewährleistung, Dokumentation, Nachträge |
LP 1 bis 3: Anforderungen sauber einfangen
Die frühen Phasen entscheiden über alles, was später kommt. In LP 1 definieren Sie gemeinsam mit dem Bauherrn das Projektziel, die Raumbedürfnisse und den Kostenrahmen. In LP 2 entwickeln Sie Varianten, in LP 3 den finalen Entwurf. Projektmanagement in diesen Phasen heißt: Anforderungen strukturiert erfassen, Varianten vergleichbar machen und Kosten realistisch schätzen.
Klassische Fehler: Anforderungen, die nur im Kopf oder in E-Mails leben. Varianten, die nicht nach identischen Kriterien bewertet werden. Kostenschätzungen, die auf Annahmen statt Kennwerten beruhen.

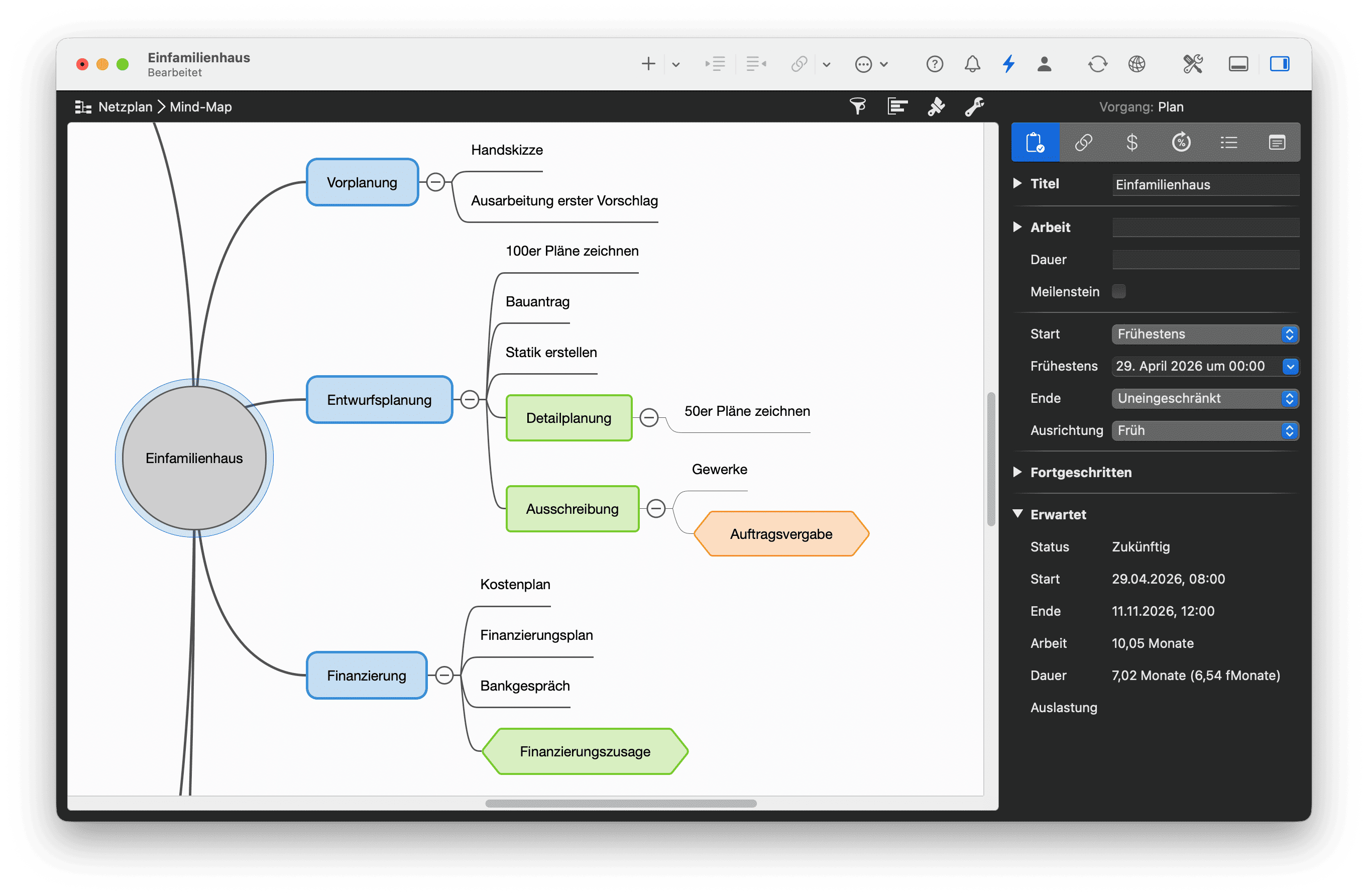

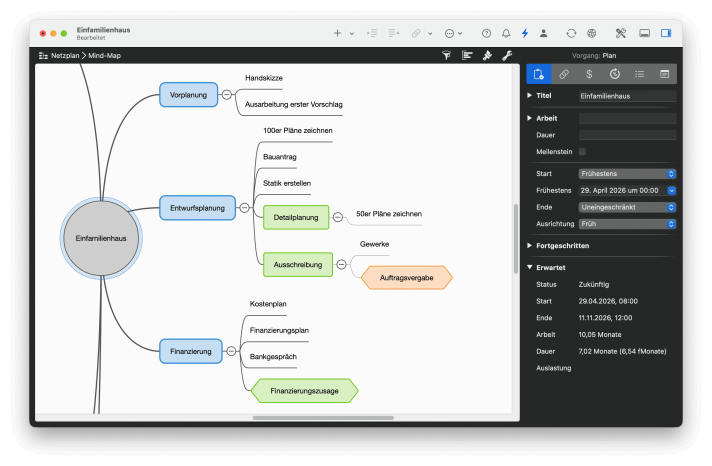

Mindmap als Brückenschlag
Die Mindmap-Ansicht in Merlin Project eignet sich ideal für die frühen Phasen: Räume, Nutzungen und Anforderungen sammeln Sie zunächst assoziativ. Per Klick wandeln Sie die Mindmap anschließend in einen vollständigen Projektplan um, aus Ästen werden Arbeitspakete, aus Knoten werden Vorgänge.
LP 4 und 5: Genehmigung und Ausführungsreife
Die Genehmigungsplanung ist der erste harte externe Meilenstein. Ab hier reden Sie mit der Bauaufsicht, nicht nur mit dem Bauherrn. Die Ausführungsplanung erzeugt dann die Werkpläne, nach denen später gebaut wird. Beide Phasen produzieren viele Dokumente, viele Abstimmungen und oft viele Änderungsschleifen.
Projektmanagement-Hebel: Alle Unterlagen versioniert ablegen. Freigaben dokumentiert einholen. Mit den Fachplanern (Statik, TGA, Bauphysik) feste Deadline- und Lieferketten vereinbaren.
LP 6 und 7: Ausschreibung und Vergabe
In der Ausschreibung wird aus dem Plan ein vertragliches Dokument: das Leistungsverzeichnis. Fehler hier werden später teuer, fehlende Positionen wandern in Nachträge, unklare Qualitäten in Streit. Projektmanagement bedeutet: Vollständigkeit systematisch prüfen und Gewerke-Abhängigkeiten bereits hier sichtbar machen.
LP 8: Bauleitung, wo sich Pläne bewähren
Die Bauleitung ist das Herzstück des operativen Projektmanagements. Hier treffen Bauzeitenplan, Baustelle und Wirklichkeit aufeinander. Sie steuern Termine, prüfen Ausführungsqualität, managen Mängel und halten alle Beteiligten informiert. Ein aktueller Bauzeitenplan ist hier kein Luxus, sondern Arbeitsmittel.
LP 9: Objektbetreuung
Nach der Abnahme endet das Projekt nicht. Mängelansprüche laufen typischerweise vier bis fünf Jahre. Eine sauber geführte Dokumentation aus LP 8 zahlt sich in LP 9 jeden Monat aus.

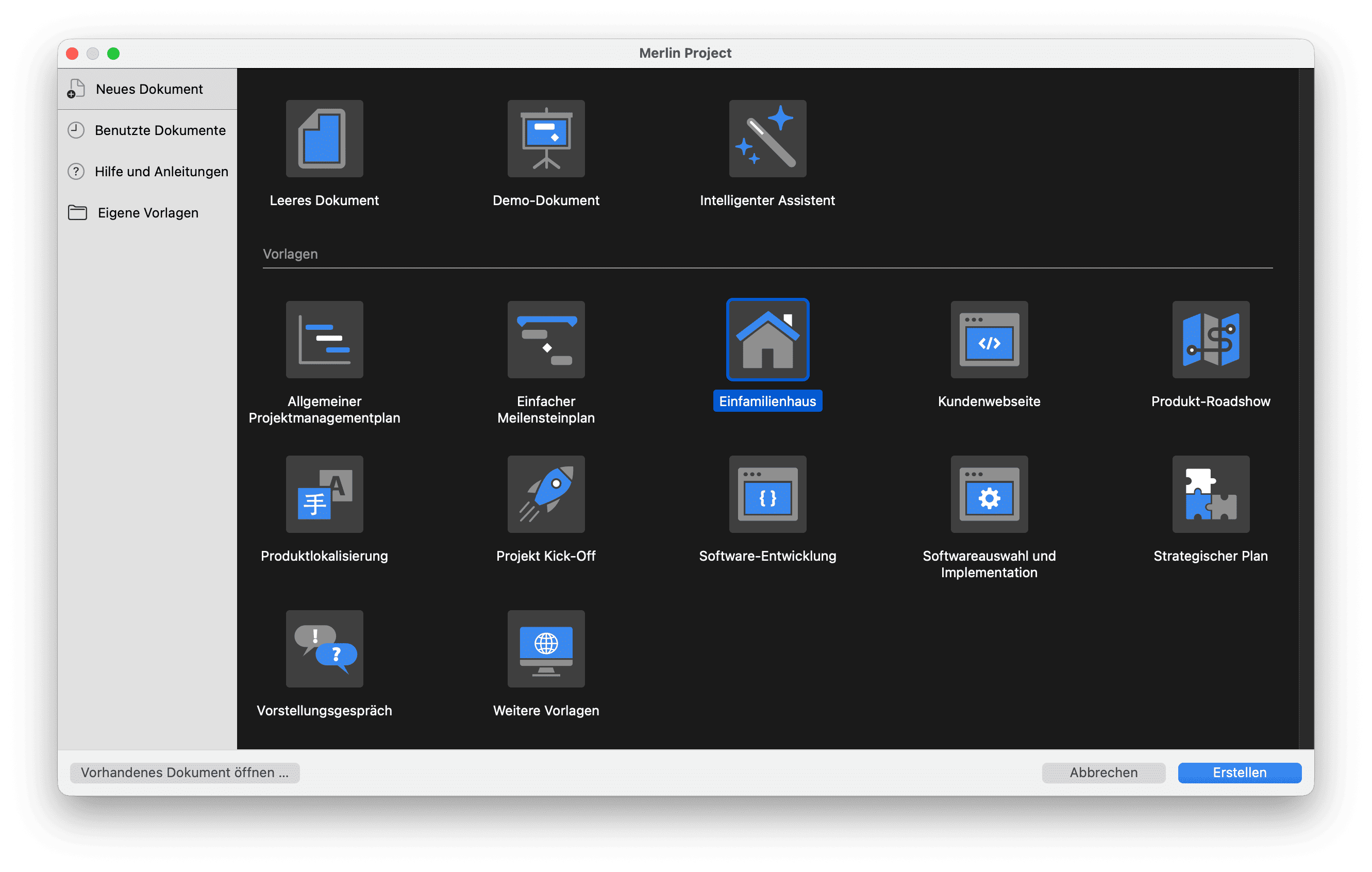

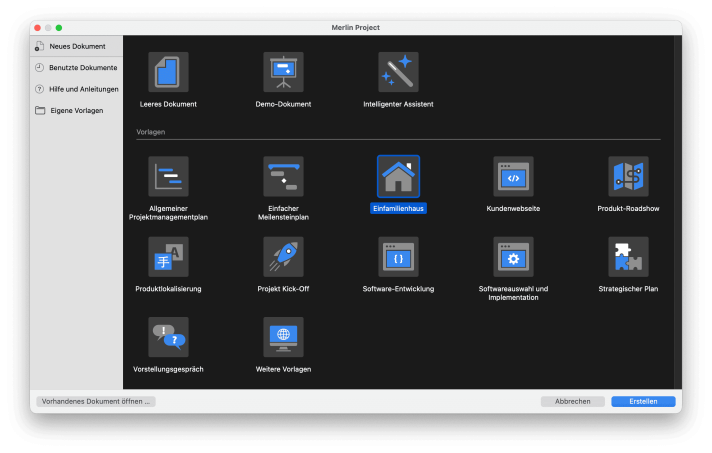

Vorlagen für Rohbau, Ausbau und TGA
Wer jedes Projekt bei Null beginnt, verschenkt Stunden. Die Architektur-Vorlagen liefern vorgefertigte Projektstrukturen für typische Bauvorhaben, Rohbau, Ausbau, Technische Gebäudeausrüstung. Sie passen die Vorlage an Ihr konkretes Projekt an, statt die Struktur neu zu erfinden.
Die sechs PM-Kernmethoden für Architekturprojekte
Ein Leistungsphasen-Gerüst allein baut kein Gebäude. Sie brauchen Methoden, die in jeder Phase greifen. Sechs Techniken haben sich im Architekturumfeld besonders bewährt.
1. Projektstrukturplan (PSP / WBS)
Der Projektstrukturplan zerlegt ein Bauprojekt top-down in immer feinere Arbeitspakete: Projekt → Gewerke → Teilleistungen → einzelne Vorgänge. Er beantwortet die Frage „Was muss alles getan werden?", bevor sie beantworten, wann es getan werden muss.
Ein guter PSP ist vollständig (nichts vergessen), überschneidungsfrei (nichts doppelt) und auf einer Ebene konsistent (vergleichbare Granularität). Der klassische Work Breakdown Structure-Ansatz kommt aus dem Anlagenbau, funktioniert aber in Architekturprojekten ebenso.

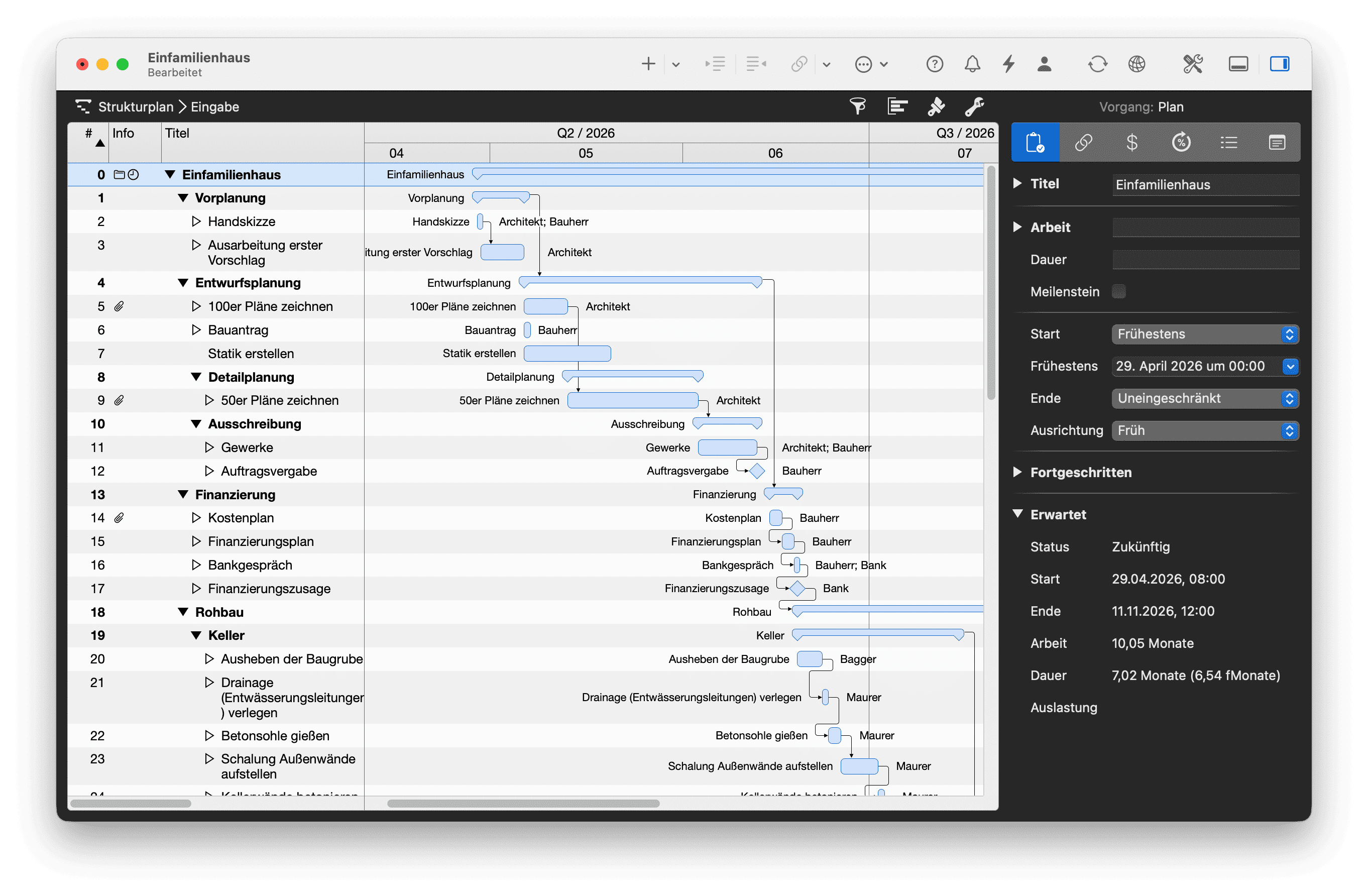

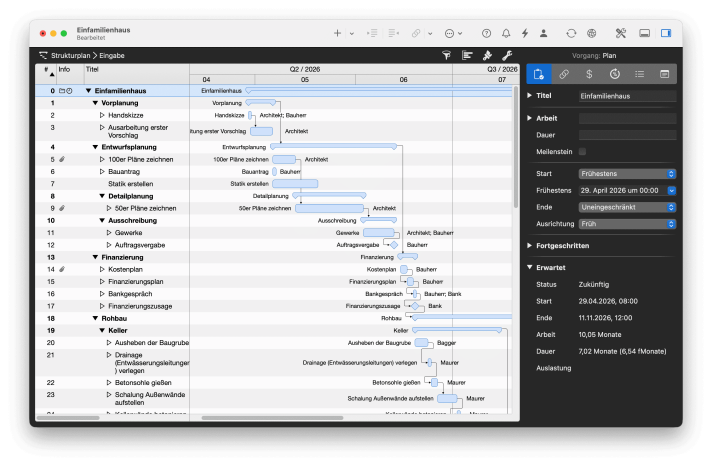

WBS in Merlin Project
Mit dem Projektstrukturplan in Merlin Project bauen Sie die Hierarchie per Drag-and-Drop. Gruppen rechnen Dauern und Kosten ihrer Unterelemente automatisch hoch, Sie sehen auf jeder Ebene, was das Gewerk kostet und wie lange es dauert.
2. Gantt-Diagramm und Bauzeitenplan
Das Gantt-Diagramm ist der Klassiker der Bauzeitenplanung, aus gutem Grund. Es zeigt Vorgänge als Balken auf einer Zeitachse und macht Abhängigkeiten visuell sofort verständlich. Vier Abhängigkeitstypen decken nahezu alle Baulogiken ab: Ende-Anfang (Rohbau fertig → Ausbau beginnt), Anfang-Anfang (Parallelstart), Ende-Ende (gemeinsames Abschlussdatum), Anfang-Ende (selten, aber manchmal nützlich).
Der kritische Pfad ist die längste Kette voneinander abhängiger Vorgänge. Eine Verzögerung auf dem kritischen Pfad verzögert das gesamte Projekt, auf nicht-kritischen Pfaden nicht. Wer den kritischen Pfad kennt, weiß, wo er den Druck erhöhen muss und wo er Puffer hat.

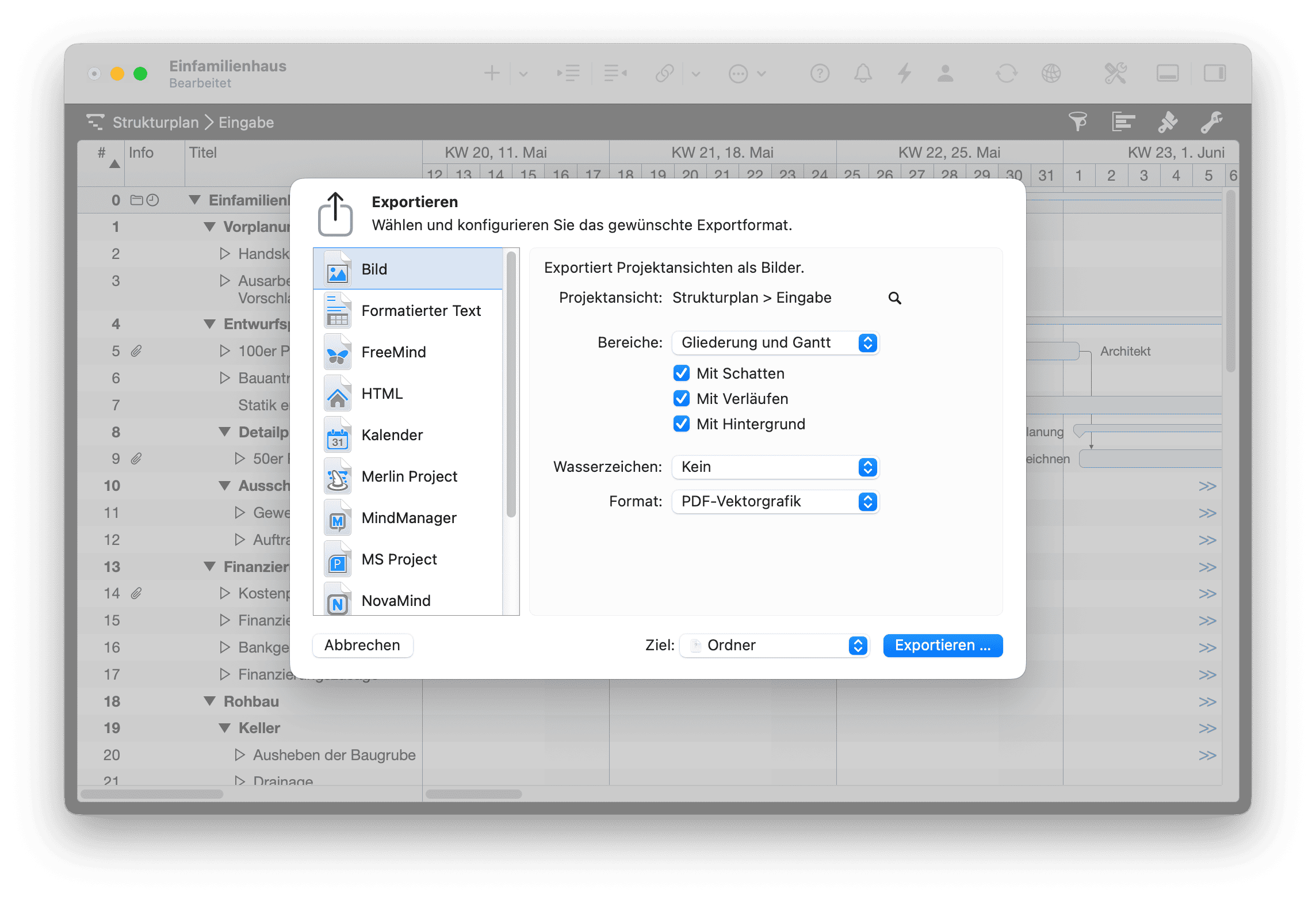

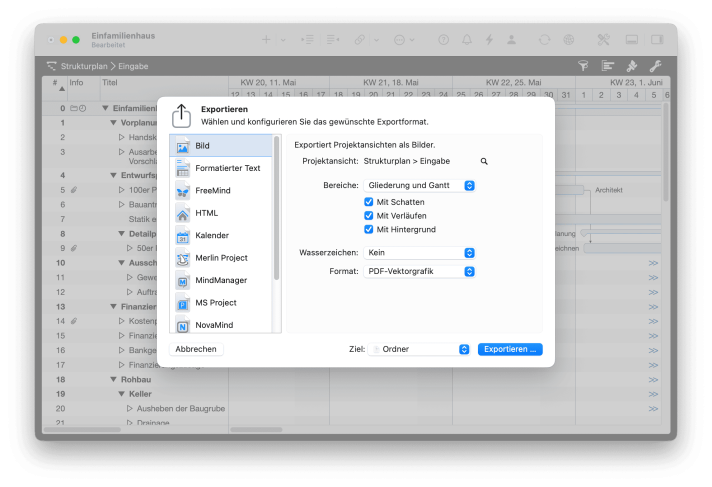

Gantt mit druckbarem PDF-Export
In Merlin Project ziehen Sie Abhängigkeiten als Verbindungslinien zwischen Balken. Der kritische Pfad wird automatisch markiert. Der ausführliche Gantt-Guide zeigt die Mechanik Schritt für Schritt. Und der PDF-Export liefert Ihnen Bauzeitenpläne in A3, A1 oder beliebiger Größe, plottbar, mit Ihrem Büro-Logo, ohne manuelle Nachbearbeitung.
3. Meilensteine
Meilensteine sind Vorgänge ohne Dauer: harte Ankerpunkte im Projekt. „Bauantrag eingereicht", „Baugenehmigung erteilt", „Rohbau fertig", „Abnahme", solche Ereignisse sind ideal, um Projekte auch für Nicht-Fachleute lesbar zu machen, Zahlungsschritte zu koppeln und Fortschritt messbar zu halten.
Eine gute Faustregel: fünf bis zehn Meilensteine pro Projektphase reichen. Wer jede Kleinigkeit zum Meilenstein macht, erzeugt Rauschen. Wer zu wenige setzt, erkennt Abweichungen zu spät. Der dedizierte Artikel zu Meilensteinen zeigt typische Muster und Fallstricke.
4. Kanban für die Gewerke-Koordination
Kanban ergänzt den Gantt-Plan, ersetzt ihn aber nicht. Während der Bauzeitenplan die zeitliche Abfolge steuert, bildet ein Kanban-Board den aktuellen Zustand ab: Welche Mängel sind offen? Welche Nachträge warten auf Freigabe? Welche Punkte vom letzten Jour fixe sind erledigt?
Die Stärke von Kanban: Jeder Beteiligte sieht auf einen Blick, was aktuell an ihm liegt. Spalten wie „Offen, In Arbeit, Prüfung, Erledigt" genügen meist. Für die Bauleitung ist Kanban besonders nützlich, weil es Mängellisten und offene Punkte in einer lebendigen Ansicht zusammenführt.

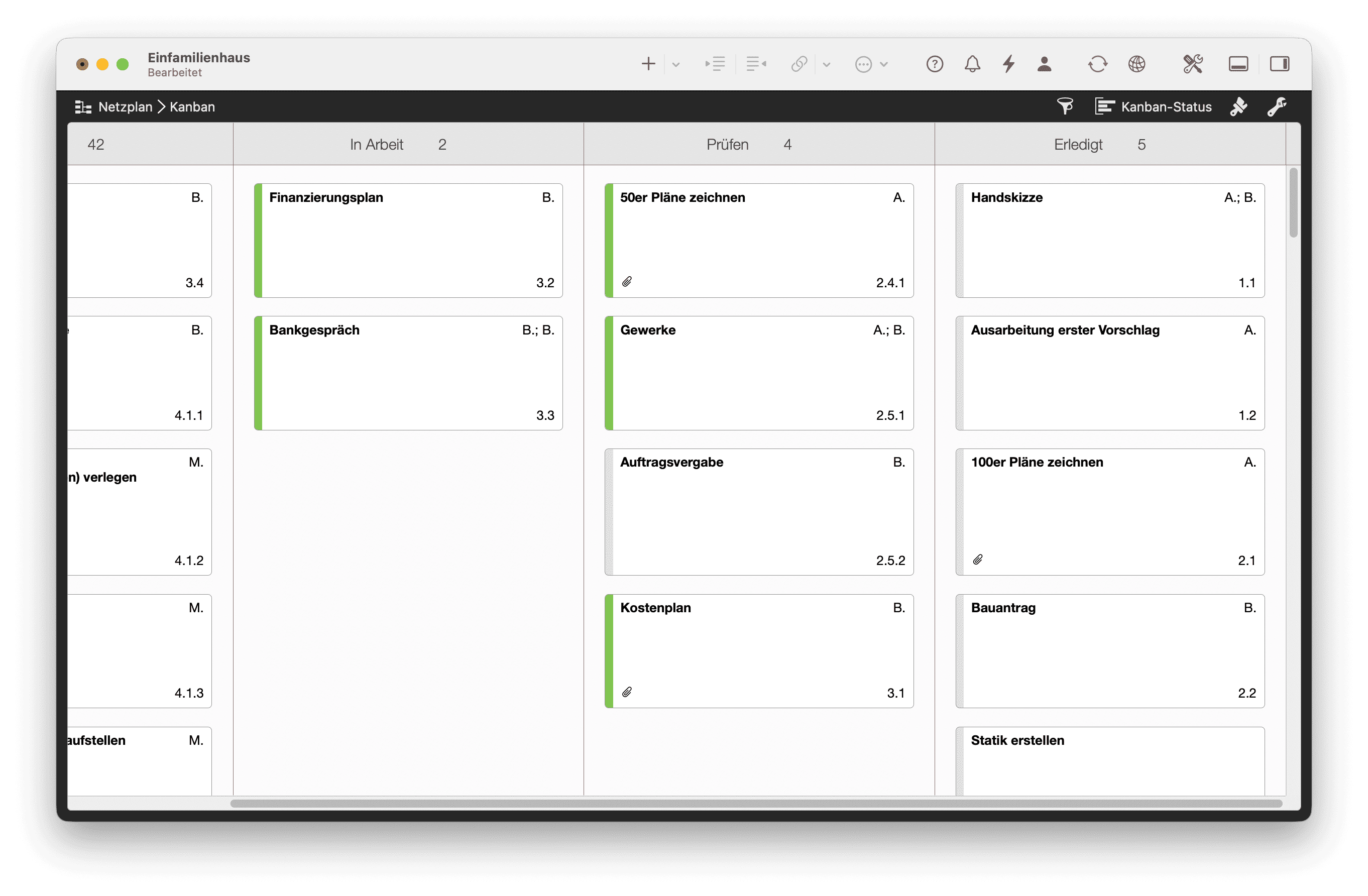

Kanban auf iPad und Mac
Der gleiche Vorgang in Merlin Project erscheint wahlweise als Balken im Gantt oder als Karte auf dem Kanban-Board. Der Kanban-Guide erklärt die Spaltenlogik im Detail. Auf dem iPad aktualisieren Sie das Board direkt auf der Baustelle, auch ohne Internet.
5. Ressourcen- und Kostenplanung
Ressourcen in Architekturprojekten sind Personen (Projektleiter, Bauzeichner, Bauleiter), externe Partner (Statik, TGA, Subunternehmer) und Maschinen (Kran, Gerüst, Baustelleneinrichtung). Eine saubere Ressourcenplanung beantwortet drei Fragen:
- Wer oder was ist wann gebunden?
- Wo sind Engpässe (Überlastung)?
- Wo ist freie Kapazität (Unterauslastung)?
Kosten folgen derselben Logik, nur in Euro statt Stunden. Jeder Vorgang hat Plan-Kosten (Budget) und Ist-Kosten (tatsächlich angefallen). Der Plan-/Ist-Vergleich ist ein zentrales Steuerungsinstrument, das in LP 8 oft über Weiterlaufen oder Nachverhandeln entscheidet.
Was in Architekturbüros besonders sticht: Ressourcen sind selten an ein Projekt gebunden. Ein Bauleiter betreut häufig drei bis fünf Baustellen parallel. Ein Statiker arbeitet für mehrere Büros. Eine Trockenbau-Firma bedient zehn Auftraggeber gleichzeitig. Projektmanager, die nur ihr eigenes Projekt im Blick haben, sehen eine Überbuchung erst, wenn sie auftritt. Wer hingegen die Auslastung projektübergreifend betrachtet, erkennt drei Wochen vor dem Engpass, dass Bauleiter X in Kalenderwoche 24 auf drei Baustellen gleichzeitig eingeplant ist, und kann umbuchen, bevor jemand warten muss.
Bei Subunternehmern verschärft sich das Problem: Sie haben keine Einsicht in deren Auftragsbücher. Das einzige, was hilft, ist Planung mit Reserve: Termine mit dem Subunternehmer so früh wie möglich festnageln, Puffer einbauen und an zwei Meilensteinen vor dem Einsatz nachfragen („bekommen wir Sie am 14. Mai wirklich?"). Wer diese Reserve im Plan explizit macht, diskutiert sie nicht mehr unter Zeitdruck.

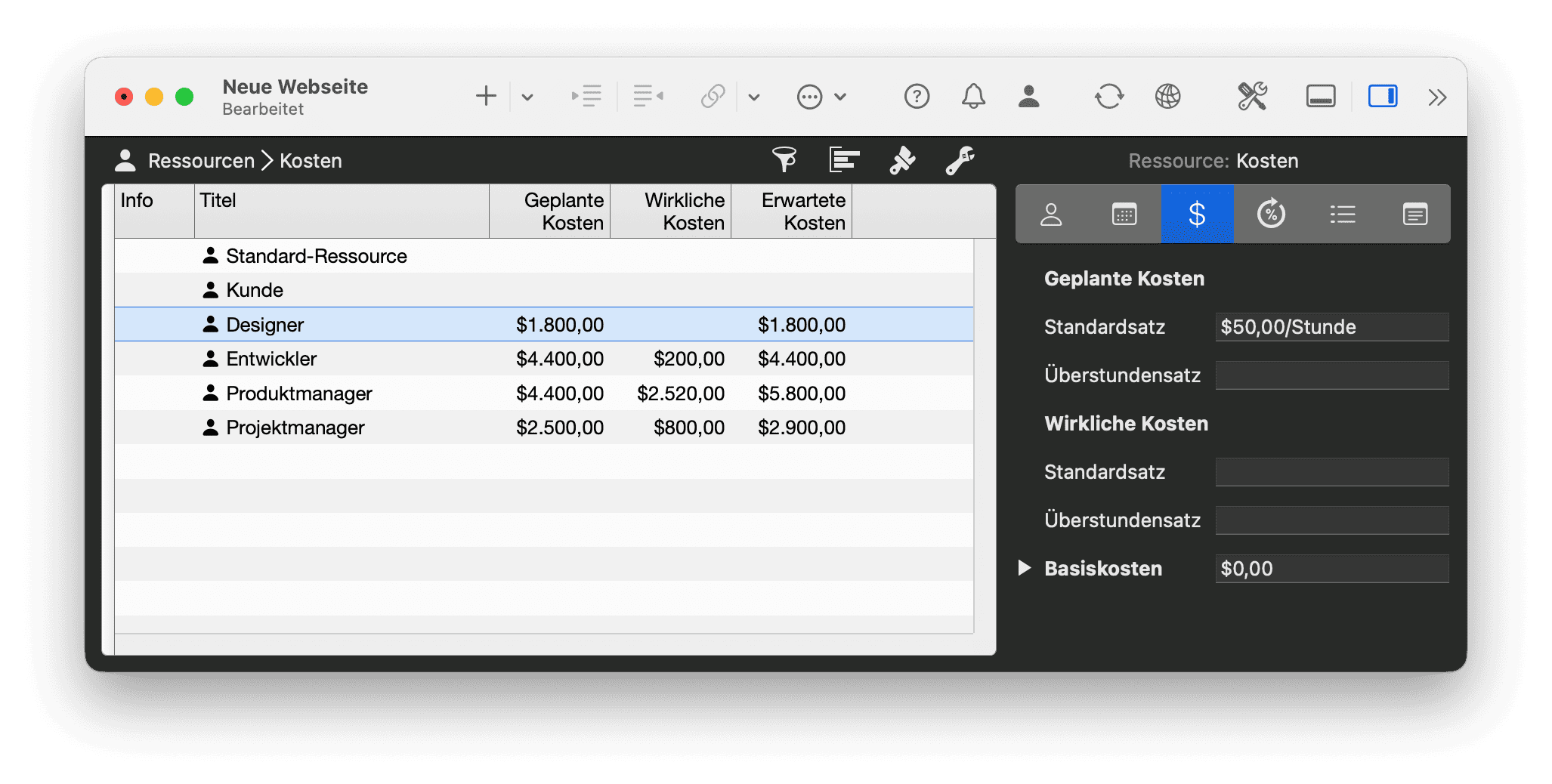

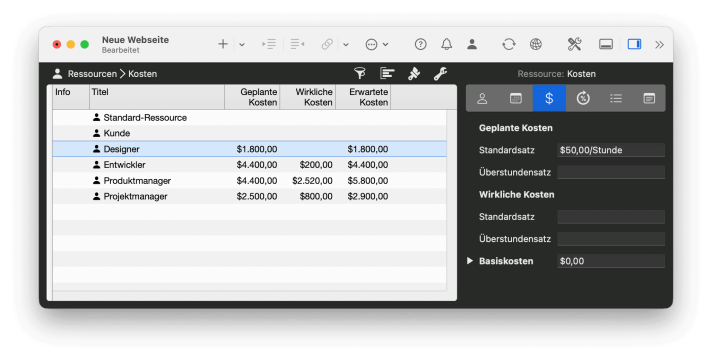

Ressourcen und Kosten über mehrere Projekte
Merlin Project zeigt Ihnen Ressourcen-Auslastung projektübergreifend. Sie sehen, wo ein Bauleiter in Projekt A überbucht ist, während er in Projekt B noch Kapazität hätte. Die Tutorials zur Ressourcen-Zuweisung und zur Kostenplanung führen Schritt für Schritt durch den Prozess.
6. Risikomanagement und Anhangverwaltung
Risiken in Architekturprojekten sind so vielfältig wie die Projekte selbst: Bestandsrisiken (was findet sich beim Aufbruch?), Lieferrisiken (Materialengpässe), Wetterrisiken, Genehmigungsrisiken, Finanzierungsrisiken. Professionelles Risikomanagement bedeutet, die wichtigsten Risiken zu identifizieren, nach Eintrittswahrscheinlichkeit und Schadenshöhe zu bewerten und für die kritischen Risiken eine Mitigations- oder Notfallstrategie zu definieren.
Parallel dazu läuft die Dokumentation: Fotos, Freigaben, E-Mail-Ketten, Protokolle, Kostenvoranschläge. Wer die Unterlagen zu einem Vorgang nicht in zwei Klicks findet, verliert im Streitfall wertvolle Zeit.

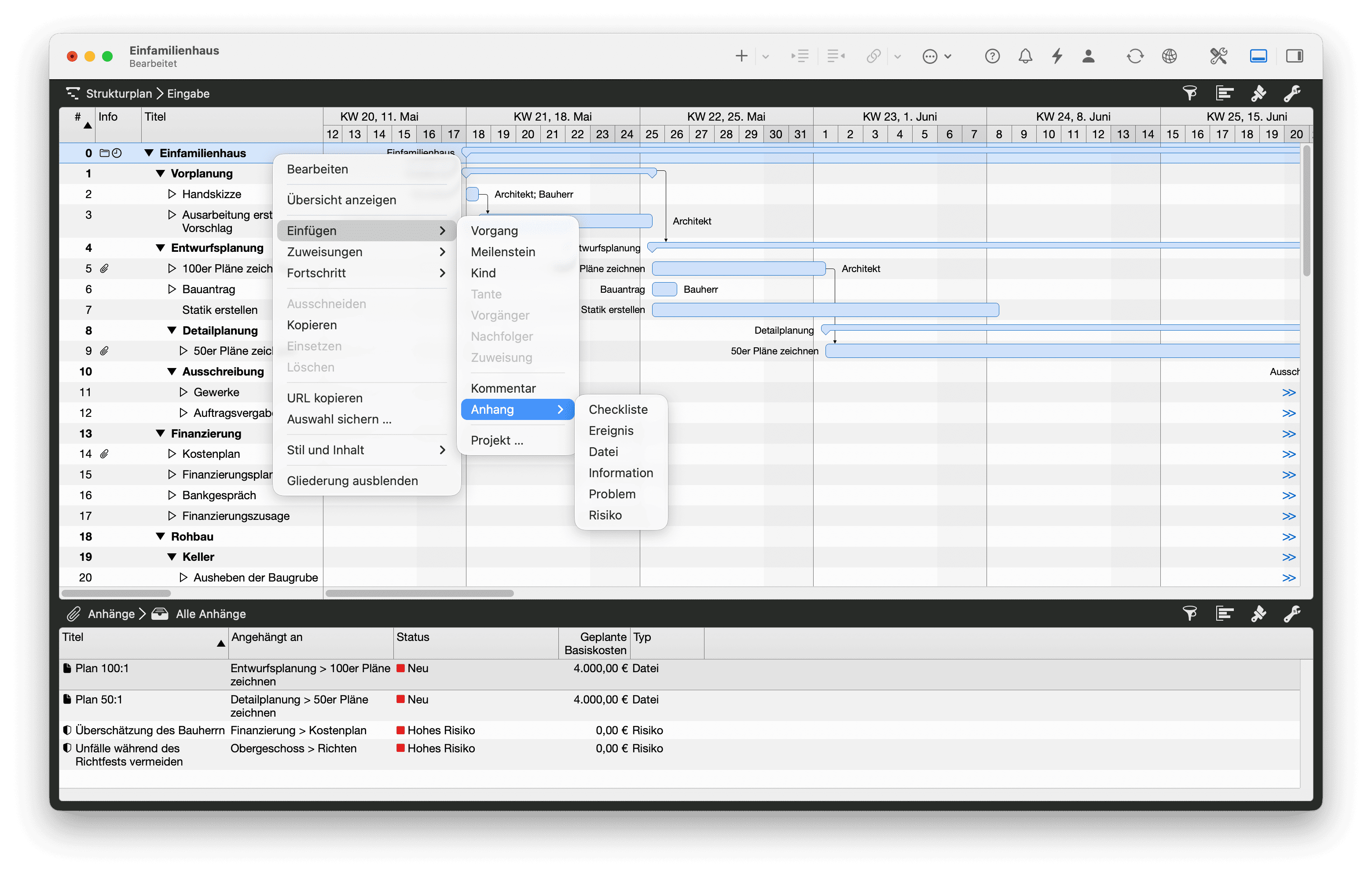

Sechs Anhangtypen pro Vorgang
Jeder Vorgang in Merlin Project kann sechs Typen von Anhängen tragen: Dateien (Pläne, Fotos), Checklisten (Qualitätssicherung), Ereignisse (Termine), Informationen (URLs, Notizen), Probleme (Mängel) und Risiken (mit Eintrittswahrscheinlichkeit und Bewertung). Alles hängt am Vorgang, an dem es wirklich passiert, nicht in einem separaten Dokumentenablage-System.
Rolling-Wave-Planung: Wochenplan und 3-Wochen-Lookahead für die Baustelle
Der Gesamt-Bauzeitenplan steht. Aber auf der Baustelle planen Bauleiter nicht in Monaten, sondern in Wochen und Tagen. In der nordamerikanischen Bauwelt hat sich dafür eine Praxis etabliert, die sich bestens auf deutsche und europäische Bauprojekte übertragen lässt: die Rolling-Wave-Planung mit einem 3-Wochen-Lookahead.
Die Idee ist einfach. Sie arbeiten mit drei Zeithorizonten gleichzeitig:
| Horizont | Fokus | Detailgrad | Wer steuert? |
|---|---|---|---|
| Jetzt (0-7 Tage) | Operative Umsetzung | Tagesgenau | Bauleiter |
| Kommend (7-21 Tage) | Taktische Vorbereitung | Tag/Vorgang | Projektleiter |
| Gesamt (21+ Tage) | Strategischer Bauzeitenplan | Wochen | Projektsteuerung |
Der 3-Wochen-Lookahead ist das Bindeglied zwischen Tagesgeschäft und Gesamtplan. Er beantwortet jede Woche die gleichen drei Fragen:
- Was steht in den nächsten 21 Tagen an?
- Welche Vorleistungen müssen dafür jetzt schon stehen (Material, Genehmigungen, Subunternehmer-Zusagen)?
- Wo zeichnet sich ein Engpass ab, der im Gesamtplan noch nicht sichtbar ist?
Wer diesen Rhythmus einführt, entdeckt Probleme im Schnitt zwei bis drei Wochen früher, oft genug, um sie ohne Terminverzug zu lösen. Ohne Lookahead entdeckt man sie erst, wenn sie als Verzögerung auftauchen.
Praktisch heißt das: ein wöchentlicher Jour fixe mit dem Baustellen-Team, in dem der Lookahead gemeinsam durchgegangen wird. Kein Status-Report („was wurde letzte Woche gemacht"), sondern ein Vorausblick: „Was wird in den nächsten 21 Tagen passieren müssen, damit wir auf Kurs bleiben?"

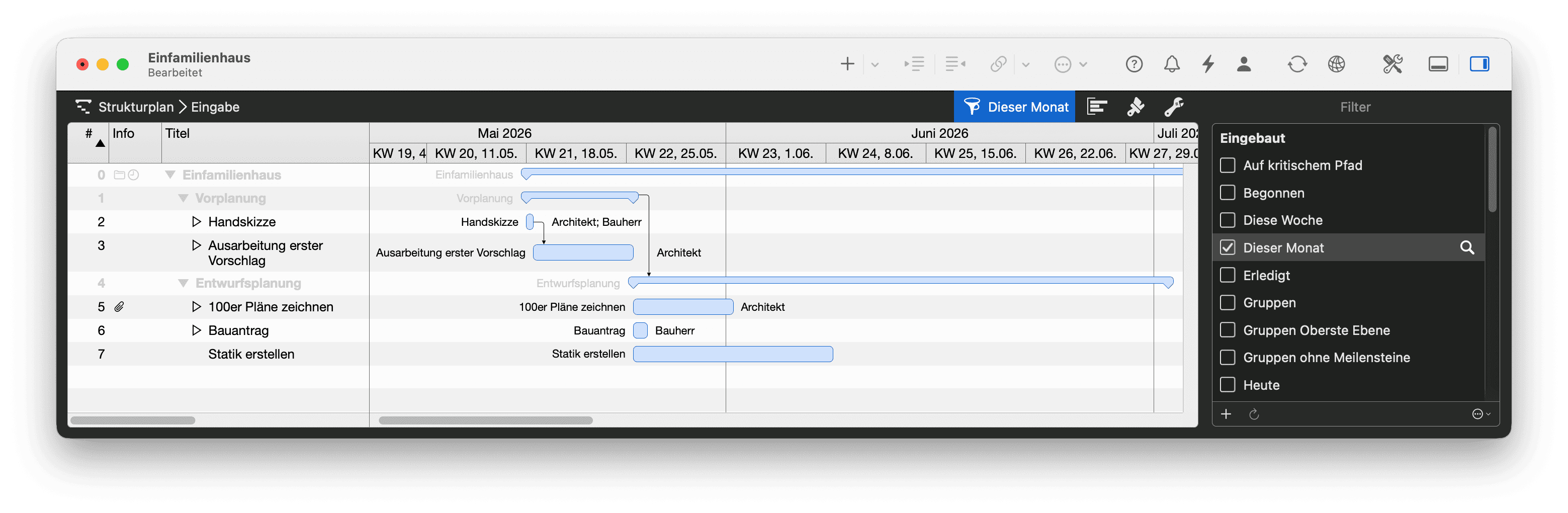

Rolling-Wave in Merlin Project
In Merlin Project legen Sie eigene Filter für unterschiedliche Zeiträume an, etwa „Diese Woche", „3-Wochen-Lookahead" und „Nächste 90 Tage". Per Klick wechseln Sie zwischen den vorgespeicherten Sichten und sehen jeweils nur die Vorgänge, die für die aktuelle Perspektive relevant sind, ohne sich durch den Gesamtplan scrollen zu müssen.
Was ein gutes PM-Tool für Architekten leisten muss
Die Methoden sind werkzeugunabhängig. Aber welche Werkzeuge taugen? Excel scheitert an Abhängigkeiten. Microsoft Project ist mächtig, aber auf Windows und ohne echte iPad-App schwer zu integrieren. Generalistische Projekt-Tools aus der Softwarewelt (Jira, Asana, ClickUp) können keine Bauzeitenpläne rendern, die sich plotten lassen. Was braucht ein Architekturbüro konkret?
Viele dieser Anforderungen klingen nach Grundlagen, und doch scheitern viele Werkzeuge genau daran. Merlin Project ist seit über zwanzig Jahren genau auf diesen Einsatz hin entwickelt. Die iPad-App bringt den vollen Funktionsumfang auf die Baustelle. MagicSync synchronisiert patentiert über iCloud, Dropbox oder andere Cloud-Anbieter. Die Reports erzeugen druckbare PDFs in beliebiger Größe. Und die MS-Project-Integration liest und schreibt MS Project XML nativ.
Im Vergleich: Die typischen Tool-Optionen für Bauprojekte
Wer in Communities von Projektmanagern mitliest, hört zu den klassischen PM-Werkzeugen immer wieder dieselben Kommentare, und die klingen oft ernüchternder, als die Marketing-Seiten der Hersteller vermuten lassen. Zwei Muster dominieren: Microsoft Project gilt als mächtig, aber überdimensioniert („zu viele Funktionen für 80 % der Nutzer", „die Lernkurve ist zu steil, die Team-Adoption scheitert innerhalb von drei Monaten"). Excel bleibt trotz aller Schwächen beliebt, einfach, weil es simpler ist als die meisten „richtigen" Tools. Generalistische Cloud-Tools wie Asana, Monday oder ClickUp stoßen bei Bauprojekten an ihre Grenzen: Sie sind für Wissensarbeit gebaut, nicht für terminkritische Gewerke-Abhängigkeiten.
Die folgende Tabelle fasst zusammen, was die Tools im Architekturkontext tatsächlich leisten:
| Anforderung | Excel | Microsoft Project | Monday / Asana | Merlin Project |
|---|---|---|---|---|
| Echter Gantt mit kritischem Pfad | Nein | Ja | Eingeschränkt | Ja |
| Offline auf der Baustelle | Nein | Nein (Cloud-abhängig) | Nein | Ja (nativ auf iPad) |
| Druckfähiger Bauzeitenplan (A3/A1) | Nein | Ja | Nein | Ja |
| MS-Project-Import/-Export (XML) | Eingeschränkt | Nativ | Nein | Nativ |
| DSGVO-konform ohne AVV | Ja | Nur On-Premise | Nein (US-Cloud) | Ja (lokale Daten) |
| Multi-User-Sync ohne Konflikte | Nein | Nur Server-Variante | Ja (Cloud) | Ja (MagicSync) |
| Einstiegszeit neues Teammitglied | 5 Min. | 2 bis 3 Tage | 2 bis 4 Std. | ca. 1 Std. |
Die Lücke, die Excel offen lässt, kann MS Project schließen, zum Preis einer steilen Lernkurve und einer Feature-Tiefe, die 80 % der Architekturbüros nie ausreizen. Cloud-Tools wie Monday oder Asana sind einfacher, können aber die terminkritische Logik eines Bauprojekts nicht rechnen. Merlin Project ist in dieser Matrix als Architektur-spezifische Alternative positioniert: genauso leistungsfähig im Terminmodell, aber mit iPad-App für die Baustelle, lokaler Datenhaltung und einem Einarbeitungsaufwand, der eher in Stunden als in Tagen gemessen wird.
Wenn der Architekt zum Projektmanager wird
Liest man die Beiträge von Architekten in ihren eigenen Communities, fällt ein Muster auf: Viele sind Projektmanager, ohne so benannt oder entlohnt zu werden. Sie tragen Verantwortung für Termine, Budget und Gewerke-Koordination zusätzlich zu Entwurf und Ausführung, oft ohne PM-Ausbildung, ohne eigene Projektassistenz und ohne ein Werkzeug, das für sie gebaut wurde. Die häufige Klage: Der formale Projektmanager, den der Bauherr ins Boot holt, kann die Pläne nicht lesen.
Drei Muster tauchen in diesen Diskussionen immer wieder auf:
- Die Rolle wird dazugeschoben. Der Bauherr erwartet, dass die Architektin das Projekt führt, nicht nur plant. Gleichzeitig gibt es keine Rollendefinition, keinen Stundensatz für PM-Leistungen und keine klare Grenze zwischen Design und Steuerung.
- Die Werkzeuge sind falsch sortiert. Architekten sind in CAD, BIM und PDF-Markup zuhause, also Revit, ArchiCAD, AutoCAD, Bluebeam. Generische PM-Tools (Monday, Asana, Trello) erscheinen tabellarisch und distanziert, eingeführt werden sie selten, adoptiert noch seltener. Das Resultat: zurück zu Excel.
- Die unsichtbare Leistung. Entwurfsarbeit ist sichtbar und wird gefeiert. Projektsteuerung wird erst wahrgenommen, wenn sie ausfällt. Wer beides macht, steht häufig vor der Aufgabe, die eigene PM-Leistung aktiv sichtbar zu machen, gegenüber Bauherren, Chefs und sich selbst.
Die praktische Konsequenz: Ein PM-Werkzeug im Architekturbüro muss zur Denkweise der Architektinnen und Architekten passen. Das heißt: phasengerecht (LP 1 bis 9 statt generische Sprints), planzentriert (Pläne und Dokumente direkt am Vorgang, nicht in einem getrennten DMS), mobil auf der Baustelle (Bauleitung ist kein Büro-Job) und unaufdringlich in der Einarbeitung (sonst wandert das Team zurück zu Excel).
Honorar und Leistungsumfang: die unterschätzte PM-Aufgabe
Ein Thema zieht sich durch die internationalen Architekten-Communities stärker als jedes andere: Unterbietung und schleichende Leistungsausweitung. Das Grundmuster ist bekannt: Ein Konkurrent gewinnt die Ausschreibung mit einem Honorar, das realistische Leistungen nicht abdeckt. Der Bauherr entscheidet nach Preis. Das gewinnende Büro spart an Prüfumfängen, kürzt Iterationsschleifen, schiebt Mehraufwand unsichtbar in die Ausführung. Am Ende leidet die Qualität, oder das Büro macht Minus.
Projektmanagement ist der Hebel, der zwei Dinge ermöglicht. Erstens: ein realistisches Honorar, weil ein sauberer Projektstrukturplan zeigt, welche Leistungen tatsächlich erbracht werden müssen, und nicht mit Bauchgefühl geschätzt wird. Zweitens: Scope-Kontrolle, weil jeder Änderungswunsch des Bauherrn am konkreten Vorgang verortet und mit Stunden hinterlegt werden kann. Aus „Können Sie da noch mal kurz drübergucken?" wird eine sauber dokumentierte Leistungsänderung, die entweder bepreist oder dem Bauherrn gegenüber als Zusatzleistung ausgewiesen wird.
Drei praktische Mechanismen, die in der Community wiederholt empfohlen werden:
- Phasen-Budget statt Projekt-Budget. Teilen Sie den Honorarrahmen auf die Leistungsphasen auf. Wer in LP 3 bereits 40 % des Gesamthonorars verbraucht hat, weiß Wochen vor LP 8, dass nachverhandelt werden muss.
- Stundenerfassung pro Vorgang, nicht pro Projekt. Wenn Sie wissen, dass ein Detailplan für Ihr Büro typischerweise 6 Stunden braucht, können Sie seriöse Honorarschätzungen abgeben, statt am Markt Preis-Roulette zu spielen.
- Formaler Change-Log. Jeder Änderungswunsch des Bauherrn wird datiert, am Vorgang protokolliert und entweder als freie Leistung akzeptiert oder als kostenpflichtige Zusatzleistung angeboten. Wer das konsequent macht, hat am Projektende eine saubere Argumentation, nicht einen Streit.
Praxisbeispiel: OPUS Architekten
Ein konkretes Beispiel aus der Praxis: Das Büro OPUS Architekten aus Darmstadt arbeitet seit Jahren mit Merlin Project. Projektleiter Anke Mensing bringt es auf den Punkt:
„Architektur ist immer eine Teamleistung. Durch die individuellen und vielfältigen Nutzungsmöglichkeiten von Merlin Project gelingt es uns auf Veränderungen während des gesamten Projektzeitraums flexibel zu reagieren und Verzögerungen durch schnelle Anpassungen abzufangen." Anke Mensing, Projektleiter, OPUS Architekten, Darmstadt
Interessant ist die Formulierung „flexibel reagieren und Verzögerungen abfangen". Das ist exakt der Test für jedes PM-Werkzeug: nicht, wie gut es einen idealen Plan zeichnet, sondern wie schnell es sich an die unvermeidliche Abweichung anpasst. Wer auf der Baustelle steht und eine Woche Verzögerung meldet, will nicht zwei Stunden später am Büro-Rechner nachrechnen, er will am iPad die Dauer ziehen und sehen, was das für die nachgelagerten Gewerke bedeutet.
Stimmen aus der Praxis: Was Projektmanager über ihren Alltag sagen
Wer in internationalen Projektmanager-Communities mitliest, bekommt schnell ein Gefühl für die wiederkehrenden Themen. Die folgenden Zitate sind paraphrasierte, immer wieder geäußerte Einsichten aus Diskussionen unter Praktikern, keine Marketing-Aussagen, sondern die Art, wie Projektmanager untereinander reden. Sie passen erstaunlich gut zum Alltag in Architekturbüros:
„Ich fühle mich für alles verantwortlich, habe aber über nichts echte Kontrolle."
Diese Aussage beschreibt das Kernparadox der Projektleitung: Sie tragen Haftung und Verantwortung, ohne selbst zu mauern, zu verputzen oder zu verlegen. Ihre Hebel heißen Plan, Kommunikation und Eskalation. Die Gegenbewegung ist die Kunst, über den Plan so zu steuern, dass Sie gar nicht erst in die Situation kommen, ohne Kontrolle dazustehen.
„Wenn alles Priorität hat, ist nichts mehr Priorität."
In Bauprojekten drängen sich Dutzende Themen gleichzeitig. Wer drei von ihnen als die wirklich wichtigen identifiziert und die anderen bewusst zurückstellt, erreicht am Ende der Woche mehr als jemand, der auf allen Baustellen gleichzeitig kämpft. Das Gantt ist nicht dafür da, alle Aufgaben gleichzeitig im Blick zu halten, es ist dafür da, zu wissen, was als Nächstes entscheidend ist.
„Keiner merkt, was ich tue, bis ich es nicht tue."
Projektleitung ist unsichtbar, wenn sie gut funktioniert. Gute Dokumentation schützt nicht nur im Streitfall, sie macht die eigene Arbeit für Dritte sichtbar. Ein gepflegter Bauzeitenplan, saubere Protokolle, nachvollziehbare Freigaben, das alles ist auch ein Zeugnis Ihrer Leistung.
„Wer einem Team ein Datum diktiert, hat das Datum verpasst, wenn es kippt. Wer das Team das Datum selbst nennen lässt, hat einen Planungspartner, und der Drucktext ist ein anderer."
Ein schlichter, aber wirksamer Hebel: Fragen Sie Subunternehmer und Fachplaner nach ihrem realistischen Termin, nicht nach einem, den Sie vorgeben. Wer ein Datum selbst genannt hat, steht anders dahinter. Das löst nicht jedes Terminproblem, aber verschiebt die Gesprächsbasis in Richtung gemeinsamer Verantwortung.
„Die Lernkurve der meisten großen PM-Werkzeuge ist so steil, dass das Team nach drei Monaten zurück zu Excel oder Papier wandert."
Werkzeuge, die den Büroalltag nicht überleben, sind nutzlos. Die wichtigste Tool-Eigenschaft ist nicht Feature-Tiefe, sondern Adoption. Ein Werkzeug, mit dem die neue Bauzeichnerin in einer Stunde produktiv arbeitet, schlägt ein Werkzeug, das in zwei Tagen Schulung drei Viertel der Team-Mitglieder schon wieder verloren hat.
Auch aus Architekten-Communities selbst hört man wiederkehrende Einschätzungen, die sich direkt auf den Büroalltag übersetzen lassen:
„Niemand liest die Zeichnungen. Der Projektmanager, den der Bauherr bestellt, kann den Plan nicht entziffern."
Das ist die Arbeitsrealität vieler Architektinnen und Architekten: Die formale PM-Rolle ist im Projekt besetzt, aber die Fachkompetenz, Pläne zu verstehen, liegt bei der Architektin selbst. Wer das akzeptiert, übernimmt die Steuerung faktisch, oft ohne dafür honoriert zu werden. Ein PM-Werkzeug, das Pläne nativ am Vorgang trägt (statt in einem getrennten DMS), reduziert diese Reibung erheblich.
„Das Bürochef-Modell funktioniert so: Unterbieten, um den günstigen Auftrag zu gewinnen. Dann an Leistungen kürzen. Der Bauherr bekommt, wofür er bezahlt hat."
Diese Diagnose aus dem Markt lässt sich nicht durch ein Tool allein lösen. Aber ein sauberer Projektstrukturplan mit Stundenbudget macht Unterbietung intern sichtbar, bevor das Projekt zur Belastung wird, und zwingt zu ehrlicheren Kalkulationen bei der nächsten Angebotsabgabe.
Fünf Sofort-Maßnahmen für Ihr nächstes Projekt
Theorie hilft wenig, wenn sie am Montag nicht greift. Fünf Maßnahmen, die sich in der Regel sofort umsetzen lassen:
-
Abhängigkeiten vor Terminen festlegen. Bevor Sie einen einzigen Termin setzen, modellieren Sie die Logik: Was kommt vor was? Welche Vorgänge hängen von denselben Vorleistungen ab? Ein korrekt verknüpftes Projekt berechnet Termine automatisch, ein terminlich ausgefülltes, aber unverknüpftes Projekt zwingt Sie zu manueller Nachpflege bei jeder Änderung.
-
Harte Meilensteine setzen, nicht mehr als zehn pro Phase. „Bauantrag eingereicht", „Baugenehmigung erteilt", „Rohbau fertig", „Abnahme Ausbau" sind die Anker, an denen der Bauherr Fortschritt misst. Setzen Sie sie bewusst und sparsam. Jeder zusätzliche Meilenstein verwässert das Bild.
-
Kostenrahmen pro Gewerk digital tracken. Wer Budget und Ist-Kosten weiterhin in einer separaten Excel-Tabelle führt, hat zwei Wahrheiten und irgendwann einen Widerspruch. Führen Sie Plan- und Ist-Kosten direkt am Vorgang, so sehen Sie sofort, wo es klemmt.
-
Baustellen-Tablet mit Offline-Tool ausstatten. Ein iPad auf der Baustelle, mit dem aktuellen Stand offline verfügbar, verändert die Bauleitung spürbar. Sie protokollieren Mängel im Moment, an dem sie auffallen, mit Foto, verknüpftem Vorgang und Frist. Das Jour fixe läuft anschließend mit den echten Daten, nicht mit dem Gedächtnisprotokoll.
-
Wöchentlicher Jour fixe mit Kanban-Board. Das Kanban-Board auf dem Bildschirm im Besprechungsraum zeigt, was offen ist, was in Arbeit ist und was blockiert. Fünfzehn Minuten Durchgang pro Projekt genügen, alle sehen den gleichen Zustand, niemand diskutiert über unterschiedliche Listen.
Fazit: HOAI plus Methoden plus Tool
Projektmanagement in der Architektur funktioniert, wenn drei Dinge zusammenkommen. Erstens: ein Framework, das Verantwortlichkeiten und Phasen definiert. Die HOAI-Leistungsphasen liefern genau das, sie sind im DACH-Raum ohnehin Pflicht, und Sie können sie als PM-Gerüst mitnutzen. Zweitens: Methoden, die in jeder Phase greifen. PSP, Gantt, Meilensteine, Kanban, Ressourcen und Kosten sowie Risiken und Anhänge decken den ganz überwiegenden Bedarf ab. Drittens: ein Werkzeug, das diese Methoden sauber implementiert, mit echtem Gantt, Offline-Fähigkeit, druckbaren PDFs und Multi-User-Sync.
Wer alle drei Bausteine hat, steuert Bauprojekte nicht nur, wenn alles nach Plan läuft. Er oder sie steuert auch dann, wenn es das nicht tut, und das ist der Normalfall.
Sie können Merlin Project 30 Tage kostenlos testen. Der Funktionsumfang ist während der Testphase vollständig, ein Architektur-Bauzeitenplan lässt sich im ersten Anlauf aufsetzen, und die fertigen Vorlagen nehmen Ihnen den Kaltstart ab.
Haben Sie Fragen zu diesem Blogartikel oder möchten darüber diskutieren, freuen wir uns auf Ihren Beitrag bei uns im Forum.
Häufige Fragen
Wie strukturiere ich einen Bauzeitenplan nach HOAI-Phasen?
Die neun HOAI-Leistungsphasen bilden das oberste Gerüst des Projektstrukturplans. Jeder Phase werden die konkreten Arbeitspakete untergeordnet; Ausführungsvorgänge ab LP 8 verknüpfen Sie mit Ende-Anfang-Abhängigkeiten. Harte Meilensteine wie „Baugenehmigung erteilt" oder „Rohbau fertig" markieren die Phasenübergänge.
Welche PM-Software eignet sich für Architekturbüros ohne die Komplexität von MS Project?
Für Bauprojekte braucht es einen echten Gantt mit kritischem Pfad, Multi-User-Sync und Offline-Zugriff auf dem iPad. Excel scheitert an Abhängigkeiten, MS Project überfordert Teams durch Komplexität, generische Cloud-Tools wie Asana oder Monday können keine plottbaren Bauzeitenpläne rendern. Merlin Project ist speziell dafür gebaut und braucht typischerweise etwa eine Stunde Einarbeitung.
Wie funktioniert Bauprojektmanagement auf der Baustelle ohne Internet?
Lokale Apps wie Merlin Project arbeiten vollständig offline auf Mac und iPad. Die Synchronisation erfolgt automatisch, sobald wieder Netz verfügbar ist. Cloud-only-Tools scheitern auf Baustellen, weil gedruckte PDFs bis zum nächsten Jour fixe bereits veraltet sind.
Wie gehen Architekten mit Unterbietung und schleichender Scope-Erweiterung um?
Zwei Hebel helfen. Budget pro Phase statt pro Projekt zeigt Überläufe Wochen früher. Stundenbudget pro Vorgang statt pro Projekt erzeugt belastbare Honorar-Schätzungen. Jeder Änderungswunsch des Bauherrn wird am Vorgang dokumentiert und entweder eingepreist oder als kostenpflichtige Zusatzleistung ausgewiesen.
Was ist der Unterschied zwischen Projektstrukturplan und Gantt-Diagramm?
Der Projektstrukturplan (PSP, auch WBS) zerlegt das Projekt top-down in Arbeitspakete und beantwortet die Frage, was alles getan werden muss. Das Gantt-Diagramm legt fest, wann die Vorgänge laufen und wie sie voneinander abhängen. Der PSP kommt zuerst, das Gantt baut darauf auf.
Wie plane ich die Koordination von Subunternehmern auf mehreren Baustellen?
Führen Sie Ressourcen-Auslastung projektübergreifend, nicht pro Projekt. So erkennen Sie Wochen vor dem Engpass, wenn ein Bauleiter auf mehreren Baustellen gleichzeitig eingeplant ist. Für Subunternehmer gilt: Termine früh festnageln, Reserve in den Plan schreiben und zwei Meilensteine vor dem Einsatz die Zusage reconfirmen.
