项目管理中的时间规划:6步制定进度计划

时间规划

项目管理中的时间规划确定哪些活动按什么顺序、以多长工期、在哪些日期进行。项目管理协会(PMI)的 PMBOK 指南为此描述了从规划到控制的六个过程。本指南以 Merlin Project 中一个有固定结束日期的办公室搬迁为例,带您分六步完成进度计划。

什么是项目管理中的时间规划?

时间规划(也称进度规划或项目时间管理)决定项目中的哪项工作在什么时候进行。其成果是项目进度计划:一份包含开始、结束、工期和依赖项的活动列表,通常以时间轴上的甘特图呈现。

项目管理协会(PMI)的 PMBOK 指南 在第6版(2017年)中把这一知识领域称为“项目进度管理”(Project Schedule Management),此前称为“项目时间管理”(Project Time Management)。它包括六个过程:规划进度管理、定义活动、排列活动顺序、估算活动持续时间、制定进度计划和控制进度。

时间是三重约束中的三个要素之一,另外两个是成本和范围。推迟日期的人,通常也会改变成本或范围。

如何制定项目进度计划?

六步制定项目进度计划

以办公室搬迁为例,结束日期6月30日

1

定义活动

把工作分解为活动

从工作分解结构中导出活动,并补充里程碑。在办公室搬迁中:订购 Wi-Fi、安装 Wi-Fi、迁移服务器、家具运输等。

2

排列活动顺序

设置依赖项

把活动链接起来。“安装 Wi-Fi”在“订购 Wi-Fi”结束一天后开始(结束到开始,超前 / 滞后为一天)。

3

估算持续时间

区分工作和工期

“订购 Wi-Fi”需要 2 小时工作,但因交货时间持续 10 e日。工作占用资源,工期决定日期。

4

确定日历

填写工作时间和例外

填写工作日、节假日和公司停工期。日历决定五个工作日结束在哪一天。

5

制定进度计划

检查关键路径

检查哪一条活动链决定项目结束。在办公室搬迁中,它从“订购 Wi-Fi”一直延伸到“交接完成”。

6

控制进度

对照计划衡量进度

按状态日期记录实际开始和进度,并与计划比较。优先处理关键路径上的偏差。

过程依据 PMBOK 指南第6版(PMI 2017),知识领域 6

进度计划中有哪些依赖项?

依赖项规定两个活动在时间上如何关联。常见情况是结束到开始:前置任务结束后,后续任务开始。但这只是四种依赖项类型之一:

类型 含义 示例
结束到开始(ES) A 结束后,B 才能开始 交货后设置服务器
开始到开始(SS) A 开始后,B 才能开始 文档编写随测试一起开始
结束至结束(EE) A 结束后,B 才能结束 验收在最后一次检查之后结束
开始到结束(SE) A 开始后,B 才能结束 旧系统一直运行到新系统启动

在依赖项上设置超前 / 滞后,可以规划等待时间;负值让活动重叠。这样,只要工作允许,后续任务也可以在前置任务结束前开始。

Merlin Project 检测器的依赖项标签页,显示安装 Wi-Fi,前置任务为订购 Wi-Fi,类型 ES,超前 / 滞后 1 日

带超前 / 滞后的依赖项

检测器的依赖项标签页显示前置任务和后续任务及其类型和超前 / 滞后。“安装 Wi-Fi”以 ES 和一天的超前 / 滞后依赖于“订购 Wi-Fi”,并通向里程碑“新办公楼可入驻”。

为什么日历决定日期?

只要您没有明确选择连续时间,Merlin Project 就按工作时间计算工期。因此,跨越周末或节假日的五天工期,会比五个日历日结束得晚。带前缀“e”的单位(例如 e日)连续计算,也包括非工作日。这适用于交货时间或干燥时间。

Merlin Project 项目设置的日历标签页,例外包括复活节星期一、劳动节和耶稣升天节

把节假日设为例外

在文件 › 项目设置 › 日历中,您在常规周下设置工作日,在例外下填写节假日、休假和公司停工期。Merlin Project 会立即重新计算所有日期。

如何识别哪些日期是关键的?

关键路径是最长的一条相互依赖的活动链。这条链上每延误一天,项目结束就推迟一天。关键路径之外的活动有浮动时间,可以在其范围内移动。

Merlin Project 中的办公室搬迁:视图 › 显示关键路线把从订购 Wi-Fi 到交接完成的活动链标为红色

在办公室搬迁中,Wi-Fi 交货位于关键路径上。如果硬件晚到三天,6月30日的结束日期就会后移,除非您采取措施,例如让后续活动重叠(快速跟进)或增加资源(赶工)。

如何在进行中的项目里控制进度计划?

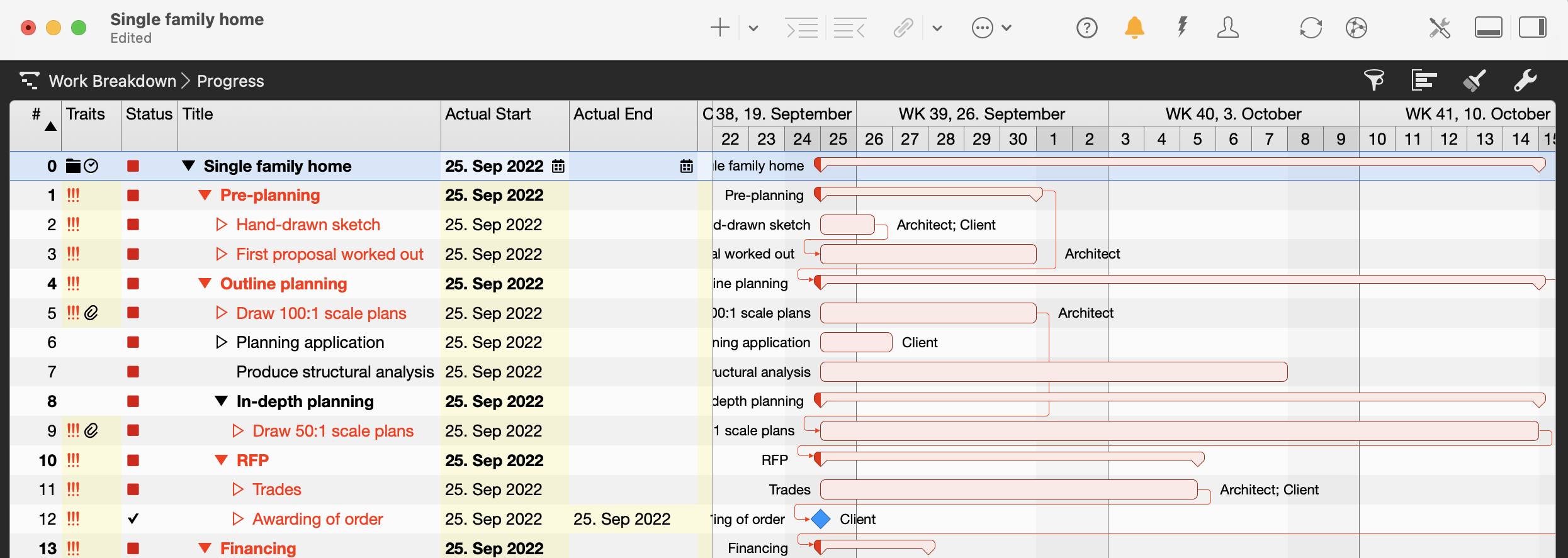

设定一个状态日期,例如用于状态报告的月末,并记录实际开始和进度。Merlin Project 的 工作分解 › 进度 视图用状态符号显示每个活动:准时、进度稍微落后(最多 10%)或进度落后(超过 10%)。如何比较计划值与实际值,请参阅课程计划/实际对比。

项目经理的时间管理

除了项目进度计划,项目经理还需要一份管理自己时间的计划。两种方法可以帮上忙:艾森豪威尔矩阵区分重要和紧急,时间块在日历中预留固定时段用于专注工作。如何在团队中为单项任务排定优先级,请参阅指南任务管理。

结论

可靠的进度计划由四个要素构成:活动、依赖项、工期和日历。请区分工作和工期,使用合适的依赖项类型,并关注关键路径。这样,计划会及早告诉您哪些延误会推迟项目结束,哪些不会。

简短的概念解释请参阅术语表中的时间管理。


如果您对这篇博客文章有任何疑问或希望参与讨论,欢迎您在我们的论坛中发帖。

常见问题

什么是项目管理中的时间规划?

时间规划确定哪些活动按什么顺序、以多长工期、在哪些日期进行。其成果是项目进度计划,通常以甘特图呈现。PMBOK 指南把这一知识领域称为项目进度管理(Project Schedule Management)。

工作和工期有什么区别?

工作是资源投入的工作量,例如下一份订单需要 2 小时。工期是从开始到结束的时间跨度,例如 10 天交货时间。工作决定成本和资源利用,工期决定日期。

一个活动必须结束后,下一个活动才能开始吗?

不是。这只适用于结束到开始这种依赖项类型。使用开始到开始、结束至结束或开始到结束,以及负的超前 / 滞后,活动可以部分并行。

三重约束包括哪三个要素?

时间、成本和范围。其中一个要素变化,通常至少会影响另外两个中的一个。
