Merlin Project: Ressourcen in Voll- und Teilzeit
Sie verwenden Merlin Project, um Ihre Projekte zu planen? Dann wissen Sie bereits, wie Sie in Merlin Project den Projektkalender einstellen.
Für Neueinsteiger - Den Projektkalender finden Sie in den Projekteinstellungen.
Neue Dokumente werden mit folgenden vordefinierten Kalendern ausgeliefert: Standard, Nachtarbeit, 24 Stunden. Als Projektkalender ist der Standard Kalender voreingestellt. Somit werden die Vorgänge Ihres Projektes von Montags bis Freitags jeweils 8 Stunden verteilt auf 8-12 Uhr und 13-17 Uhr geplant.
Wie sollen Sie vorgehen, wenn manche Ihrer Ressourcen Vollzeit während Andere nur 4 Stunden pro Tag arbeiten?
- Öffnen Sie die Projekteinstellungen.
- Wechseln Sie zum Reiter Kalender.

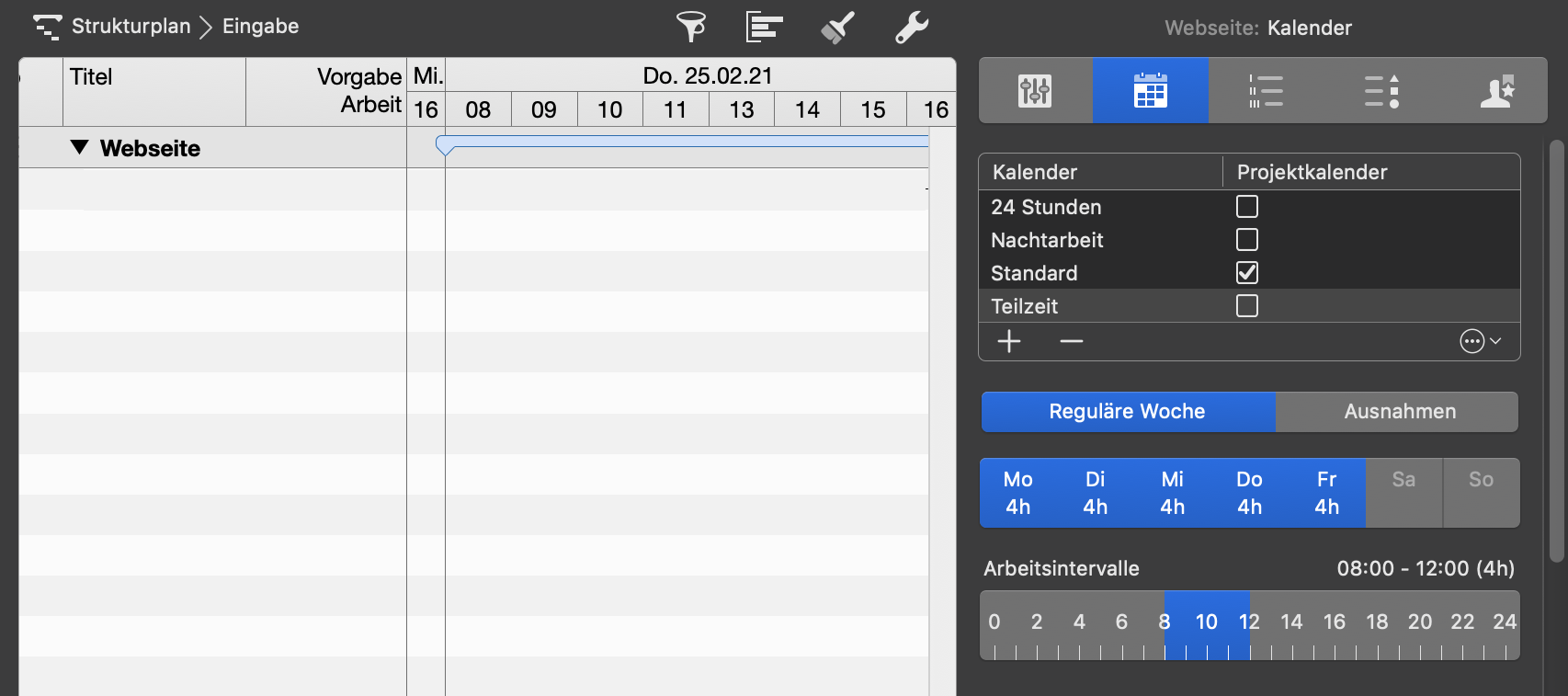

- Stellen Sie sicher, dass der Standard Kalender als Projektkalender eingestellt ist.
- Klicken Sie auf das +.
- Geben Sie einen bezeichnenden Namen für den neuen Kalender ein: z. B. Teilzeit.
- Wählen Sie Ihren neuen Kalender in der Liste.
- Passen Sie am jeweiligen regulären Wochentag die Arbeitszeitintervalle Ihrer Ressourcen an: z. B. Montags bis Freitags 4 Stunden.
Ressourcenkalender
- Wechseln Sie nun in die Ressourcen > Eingabe-Ansicht.
- Wählen Sie die Ressource(n), für welche die Teilzeit gelten soll.
- Öffnen Sie den Inspektor.
- Wechseln Sie zum Reiter Kalender.

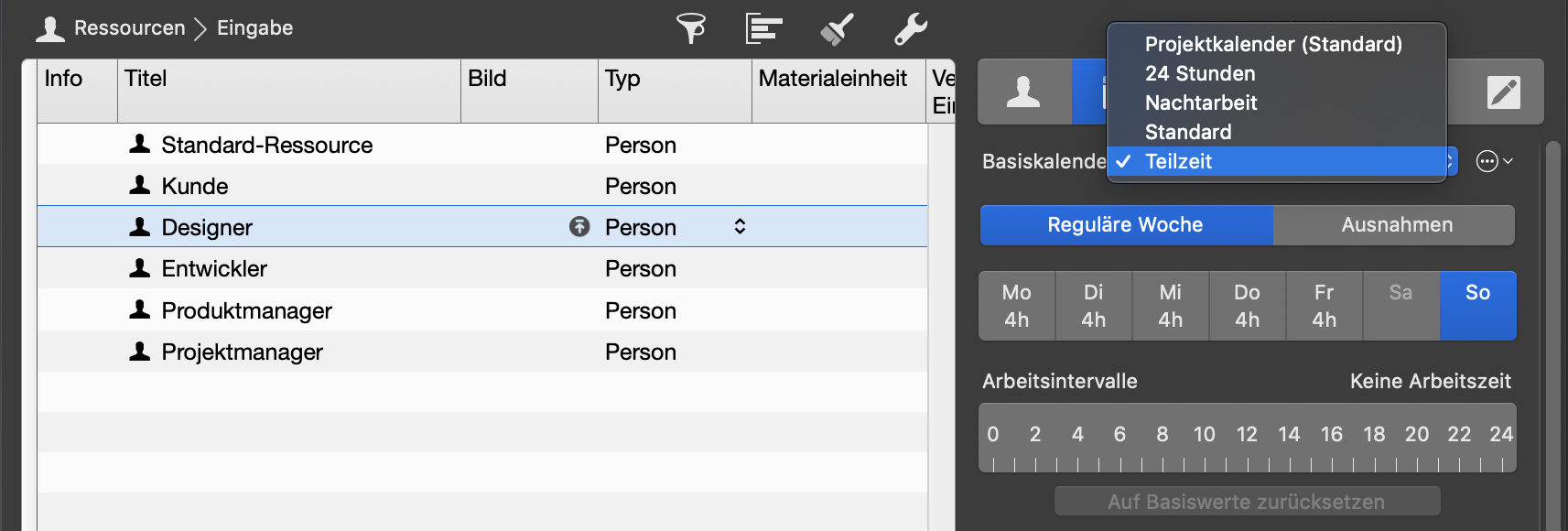

- Wählen Sie den Teilzeit Kalender als Basiskalender.

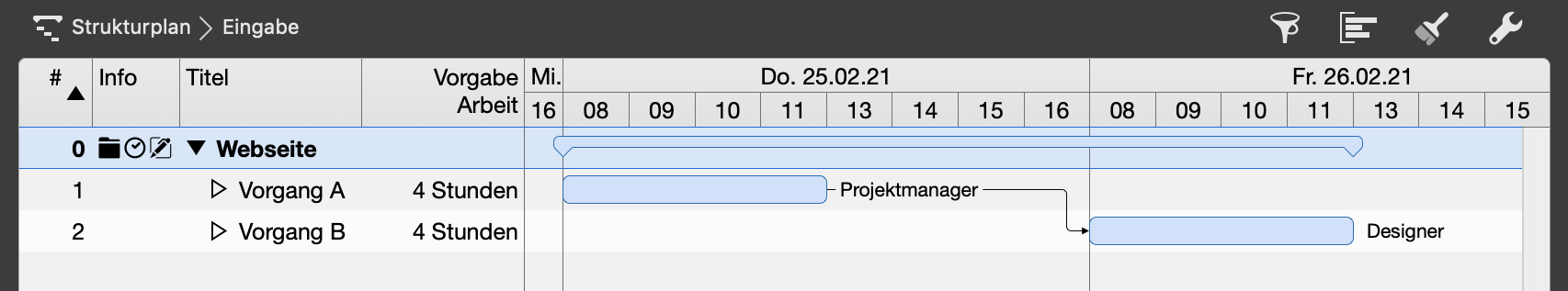

Zuweisung von Ressourcen in Voll- und Teilzeit
Nun können Sie Ihr Projekt wie gewohnt planen. Merlin Projekt wird bei der Zuweisung von Ressourcen auf den Ressourcenkalender achten und Ihre Planung an die Arbeitszeiten der jeweiligen Ressource anpassen.
Hinweis: Um bei einer gemischten Konfiguration von Arbeitszeiten Missverständnisse bezüglich der zugewiesenen Arbeit zu vermeiden, empfehlen wir Ihnen, Ihre Vorgänge nach Vorgabe Arbeit oder Vorgabe Dauer in Stunden zu planen.
