Merlin Project: Ressourcen in Tag- und Nachtschicht
Sie verwenden Merlin Project, um Ihre Projekte zu planen? Dann wissen Sie bereits, wie Sie in Merlin Project den Projektkalender einstellen.
Für Neueinsteiger - Den Projektkalender finden Sie in den Projekteinstellungen.
Neue Dokumente werden mit folgenden vordefinierten Kalendern ausgeliefert: Standard, Nachtarbeit, 24 Stunden. Als Projektkalender ist der Standard Kalender voreingestellt. Somit werden die Vorgänge Ihres Projektes von Montags bis Freitags jeweils 8 Stunden verteilt auf 8-12 Uhr und 13-17 Uhr geplant.
Möchten Sie Ihr Projekt komplett während der Nachtarbeit erledigen, so wählen Sie einfach in den Projekteinstellungen den Nachtarbeit Kalender.
Wie sollen Sie aber vorgehen, wenn manche Ihrer Ressourcen 8 Stunden tagsüber und manche Andere 8 Stunden während der Nacht arbeiten können?
- Öffnen Sie die Projekteinstellungen.
- Wechseln Sie zum Reiter Kalender.

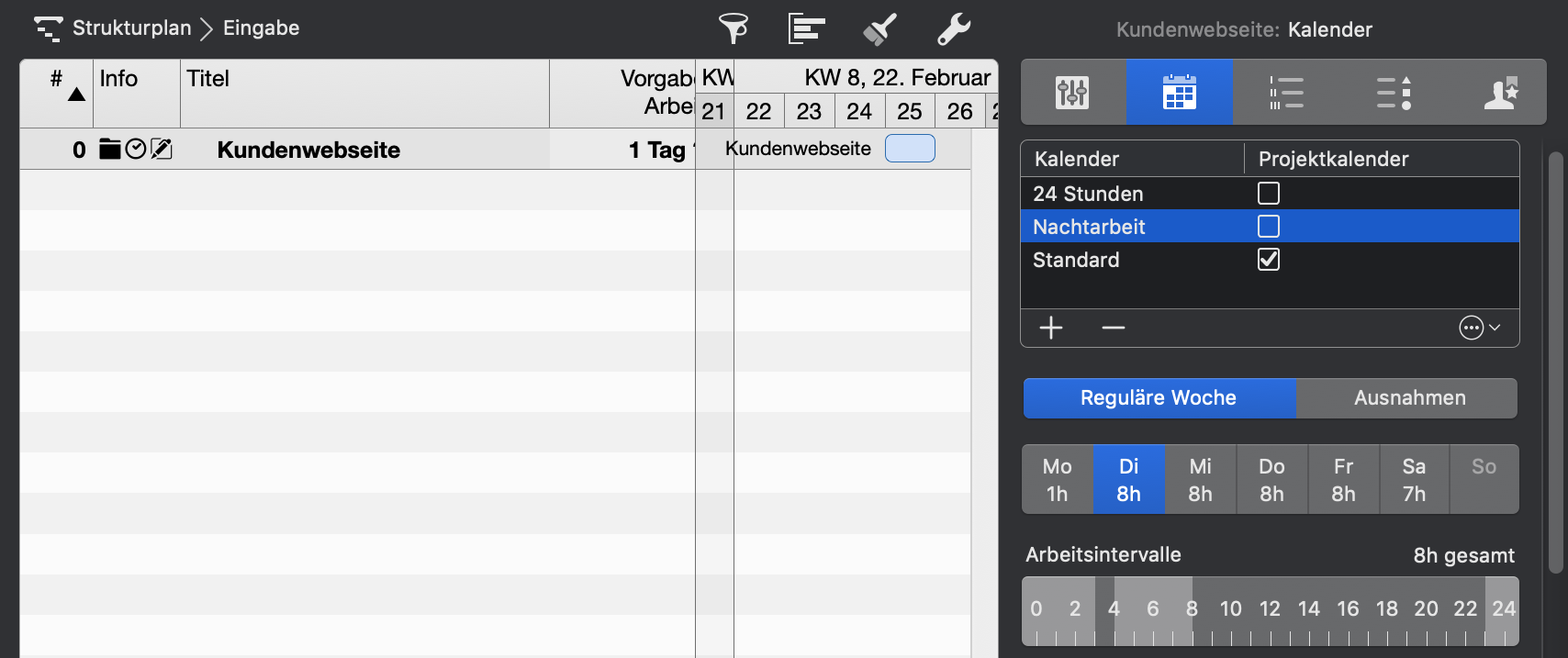

- Stellen Sie sicher, dass der Standard Kalender als Projektkalender eingestellt ist.
- Klicken Sie den Kalender Nachtarbeit.
- Prüfen Sie die Arbeitsintervalle der Regulären Woche.
- Passen Sie diese bei Bedarf an die Arbeitszeiten Ihrer Ressourcen an.
Ressourcenkalender
- Wechseln Sie nun in die Ressourcen > Eingabe-Ansicht.
- Wählen Sie die Ressource(n), für welche die Nachtschicht gelten soll.
- Öffnen Sie den Inspektor.
- Wechseln Sie zum Reiter Kalender.

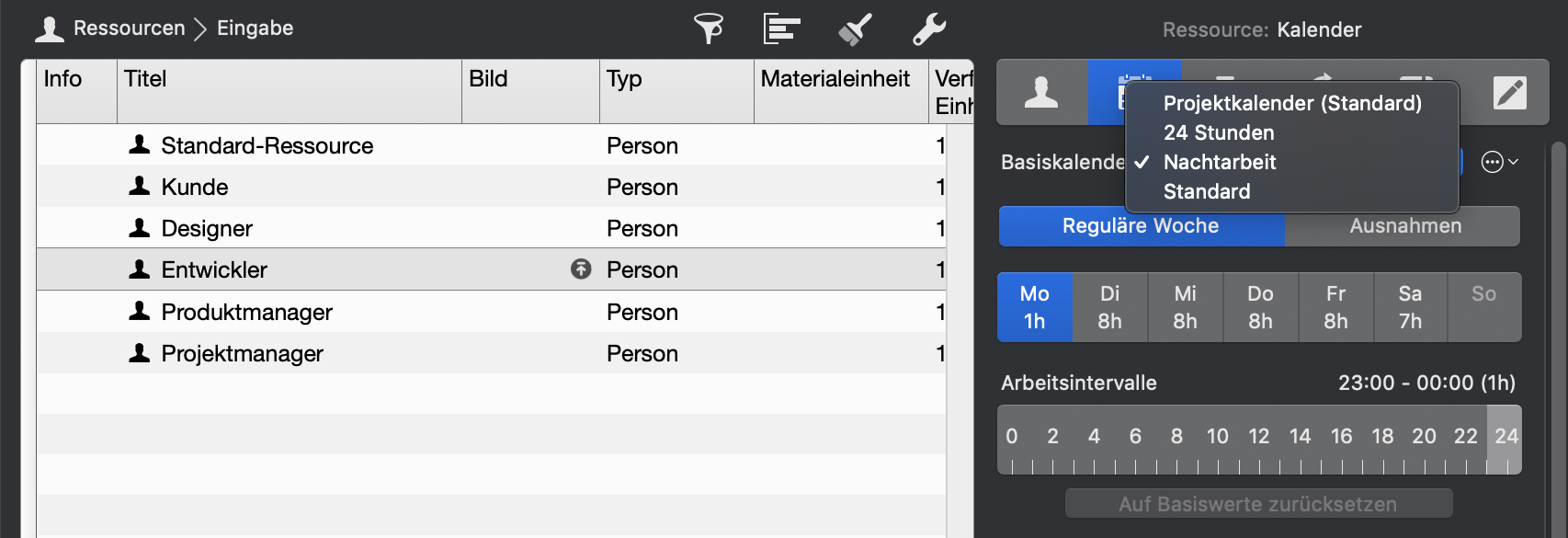

- Wählen Sie den Kalender Nachtarbeit als Basiskalender.
Zuweisung von Ressourcen in Tag- und Nachtschicht

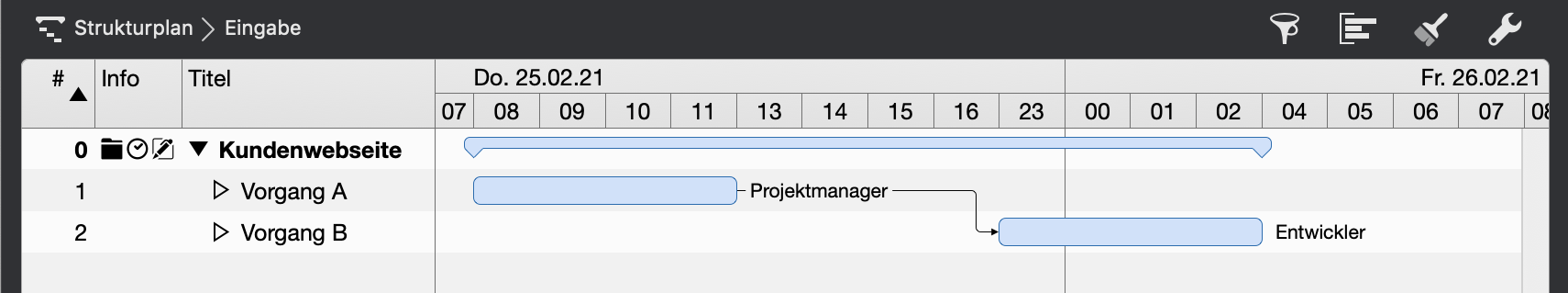

Nun können Sie Ihr Projekt wie gewohnt planen. Merlin Projekt wird bei der Zuweisung von Ressourcen auf den Ressourcenkalender achten und Ihre Planung an die Arbeitszeiten der jeweiligen Ressource anpassen.
