Planification descendante (top-down)
gestion descendante, approche top-down, estimation descendante
Dans l'approche descendante (top-down), la direction de projet planifie du haut vers le bas : elle fixe l'objectif, l'échéance et le budget, puis les décompose pas à pas en phases, lots de travaux et activités. Une estimation descendante déduit la charge et les coûts de l'expérience ou de projets comparables, avant qu'un organigramme des tâches détaillé existe.

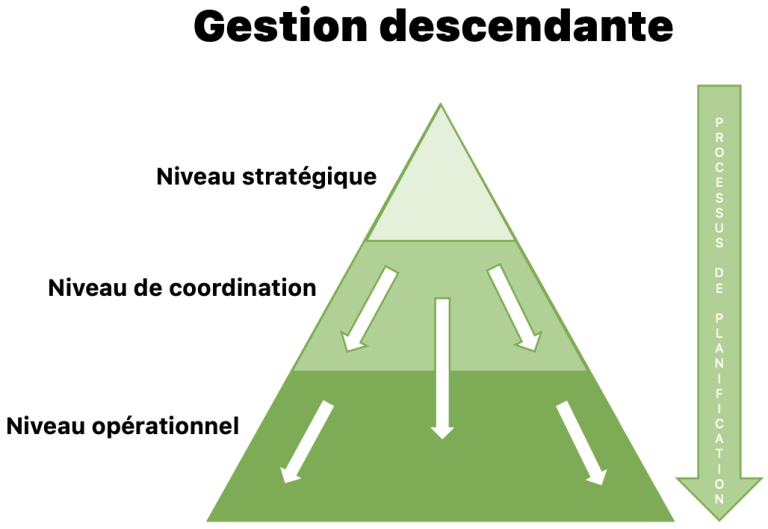

Comme style de management, l'approche s'appelle gestion descendante : les décisions se prennent au sommet et descendent sous forme de tâches. Son pendant est la planification ascendante, dans laquelle l'équipe estime chaque lot de travaux et cumule les valeurs vers le haut.
Comment fonctionne la planification descendante ?
- Fixer le cadre. Le client ou la direction fixe l'objectif, l'échéance et le budget global.
- Découper en phases. La direction de projet divise le projet en phases et place un jalon à la fin de chacune.
- Répartir budget et temps. Des pourcentages issus de projets comparables répartissent le budget global entre les phases.
- Décomposer et attribuer. Chaque phase se divise en lots de travaux confiés à des équipes ou à des personnes.
- Remonter l'avancement. Les équipes rendent compte de l'état vers le haut, la direction de projet le compare à l'objectif.
Exemple : plan top-down pour une participation à un salon
La direction fixe 60 000 euros et la date du salon. La direction de projet répartit le budget selon les parts de l'année précédente (valeurs d'exemple) :
| Phase | Part | Budget | Jalon en fin de phase |
|---|---|---|---|
| Concept | 10 % | 6 000 € | Concept validé |
| Construction du stand | 55 % | 33 000 € | Stand réceptionné |
| Marketing et invitations | 20 % | 12 000 € | Invitations envoyées |
| Personnel et logistique | 15 % | 9 000 € | Équipe du salon briefée |
| Total | 100 % | 60 000 € |
Chaque équipe découpe ensuite sa phase en lots de travaux. Si le standiste chiffre 38 000 euros en bottom-up, il manque 5 000 euros. La direction de projet tranche alors au sein de la triple contrainte : stand plus petit, budget supplémentaire ou économies dans une autre phase.
Avantages et inconvénients de l'approche descendante
Avantages
- Disponible vite : un plan top-down se fait en quelques heures et suffit pour une offre, une demande de projet ou une analyse de rentabilité.
- Orientation claire : tous les sous-objectifs découlent d'un objectif global.
- Maîtrise du budget dès le départ : chaque phase a un plafond fixe.
- Peu de coordination : peu de personnes décident, le plan reste cohérent.
Inconvénients
- Valeurs approximatives : les pourcentages de projets comparables collent rarement au nouveau projet.
- Expertise absente : qui ne fait pas le travail lui-même sous-estime facilement la charge détaillée.
- Faible adhésion : les équipes respectent moins volontiers des objectifs qu'elles n'ont pas définis.
- Corrections tardives : les lacunes apparaissent souvent pendant l'exécution, là où les changements coûtent le plus (voir courbe du coût du changement).
Top-down ou bottom-up ?
Utilisez le top-down dans les premières phases, tant que seuls l'objectif et le budget sont fixés. Dès que l'organigramme des tâches du projet existe, vérifiez le chiffre avec une estimation ascendante. Le tableau comparatif des deux approches se trouve sous planification ascendante.
Le top-down comme style de management

Dans la gestion descendante, la direction décide, les niveaux inférieurs exécutent et rendent compte. Ce style convient aux projets aux exigences claires, aux échéances fixes et au fort besoin de coordination entre de nombreuses équipes, par exemple les projets réglementés. Là où un projet vit des idées et de l'expertise de l'équipe, il freine. L'entrée styles de leadership compare d'autres styles.
Comment planifier en top-down dans Merlin Project ?
Dans Merlin Project, vous décomposez le plan du haut vers le bas :
- Créer phases et jalons : créez les phases comme activités et marquez la fin de chaque phase avec Insertion › Jalon (Alt+Cmd+M).
- Décomposer les phases : insérez des activités sous chaque phase avec Insertion › Enfant (Alt+Cmd+G). La phase devient ainsi un groupe et calcule sa durée et sa période à partir de ses activités.
- Fixer la charge en proportion : dans l'onglet Plan de l'inspecteur, saisissez un pourcentage comme
25%dans le champ Travail. Merlin Project le lit comme une part de la valeur donnée correspondante de l'activité parente. - Répartir le budget : saisissez le budget global sur le groupe supérieur, onglet Finances, onglet Budget, champ Approuvé. Sur les phases, un pourcentage suffit : il se rapporte au budget approuvé du groupe parent. Résultats : Non distribué affiche le reste que vous pouvez encore attribuer.
