Merlin Project: Material Ressourcen

Sie verwenden Merlin Project, um Ihre Projekte zu planen und den Überblick über Arbeit, Ressourcen und Kosten zu behalten? Dann wissen Sie bereits, wie Sie Vorgänge eingeben, ihre Arbeit oder Dauer definieren und Ressourcen nach Bedarf zuweisen.
Neue Ressourcen erhalten den Typ Person. Weitere Informationen und Planungsbeispiele finden Sie hier…
In einigen Projekten möchten Sie vielleicht Materialressourcen einplanen.
Wissen Sie, wie man diese verwendet oder plant?
Materialressourcen erstellen
- Fügen Sie eine neue Ressource ein (Sie können das Ressourcen Symbol in der Symbolleiste oder eine Ressourcenansicht verwenden)
- Wählen Sie die Ressource in einer Ressourcenansicht aus
- Geben Sie für die Ressource einen passenden Titel ein (Sie können die sichtbare Spalte bearbeiten oder den Inspektor benutzen)
- Wählen Sie den Typ Material

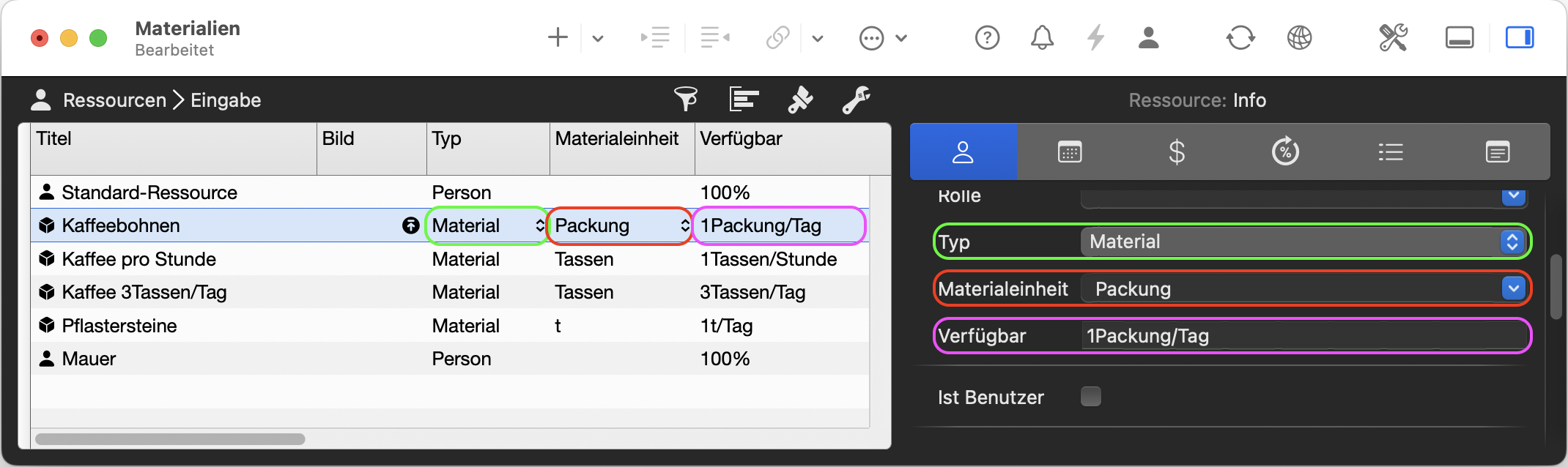

- Wählen Sie eine passende Materialeinheit
Hinweis: Sie können Ihre eigene Einheit eingeben, wenn Sie diese nicht in der vordefinierten Liste finden - Bearbeiten Sie den entsprechenden Wert für Verfügbar
Beispiele zur Planung

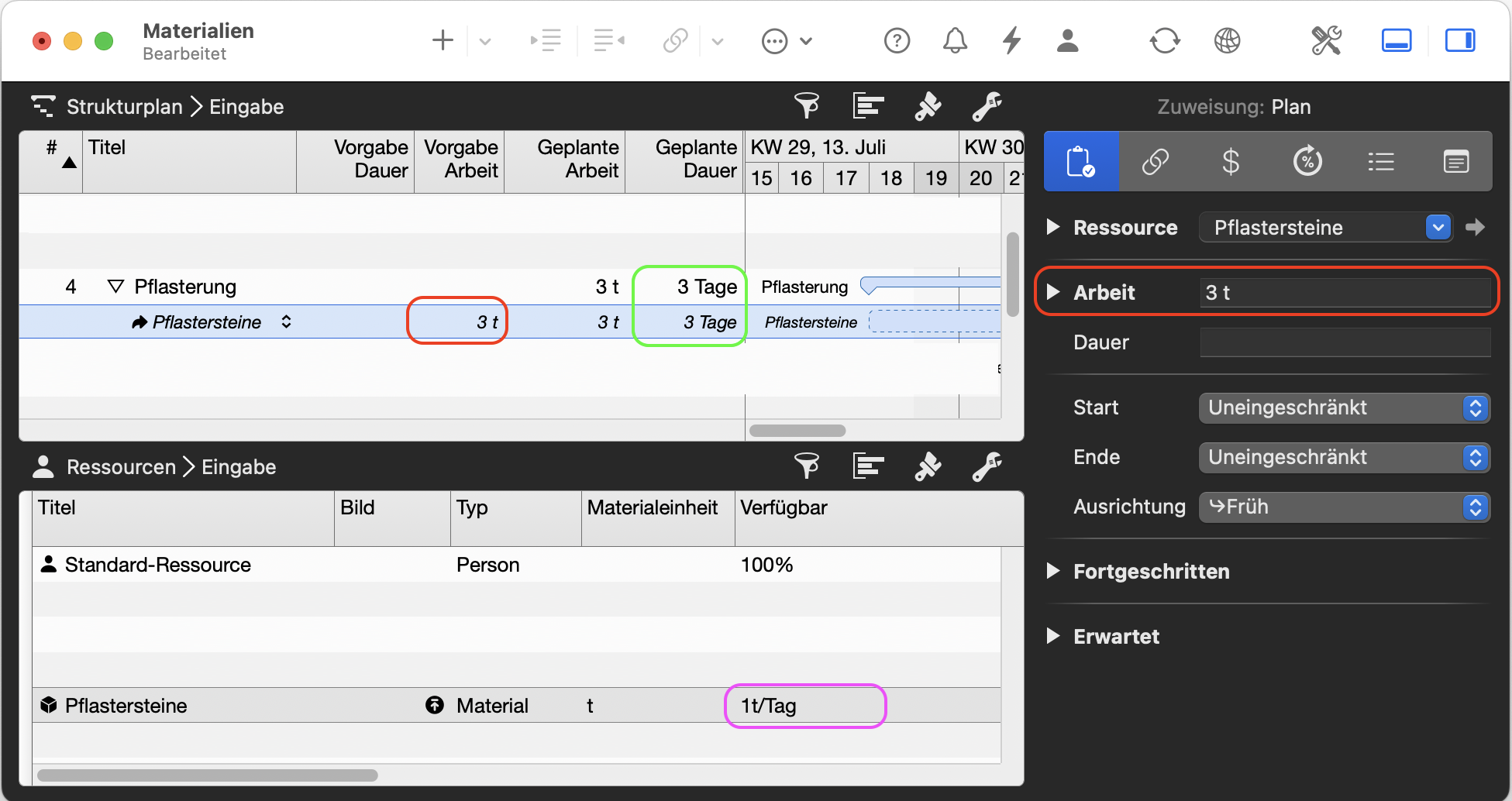

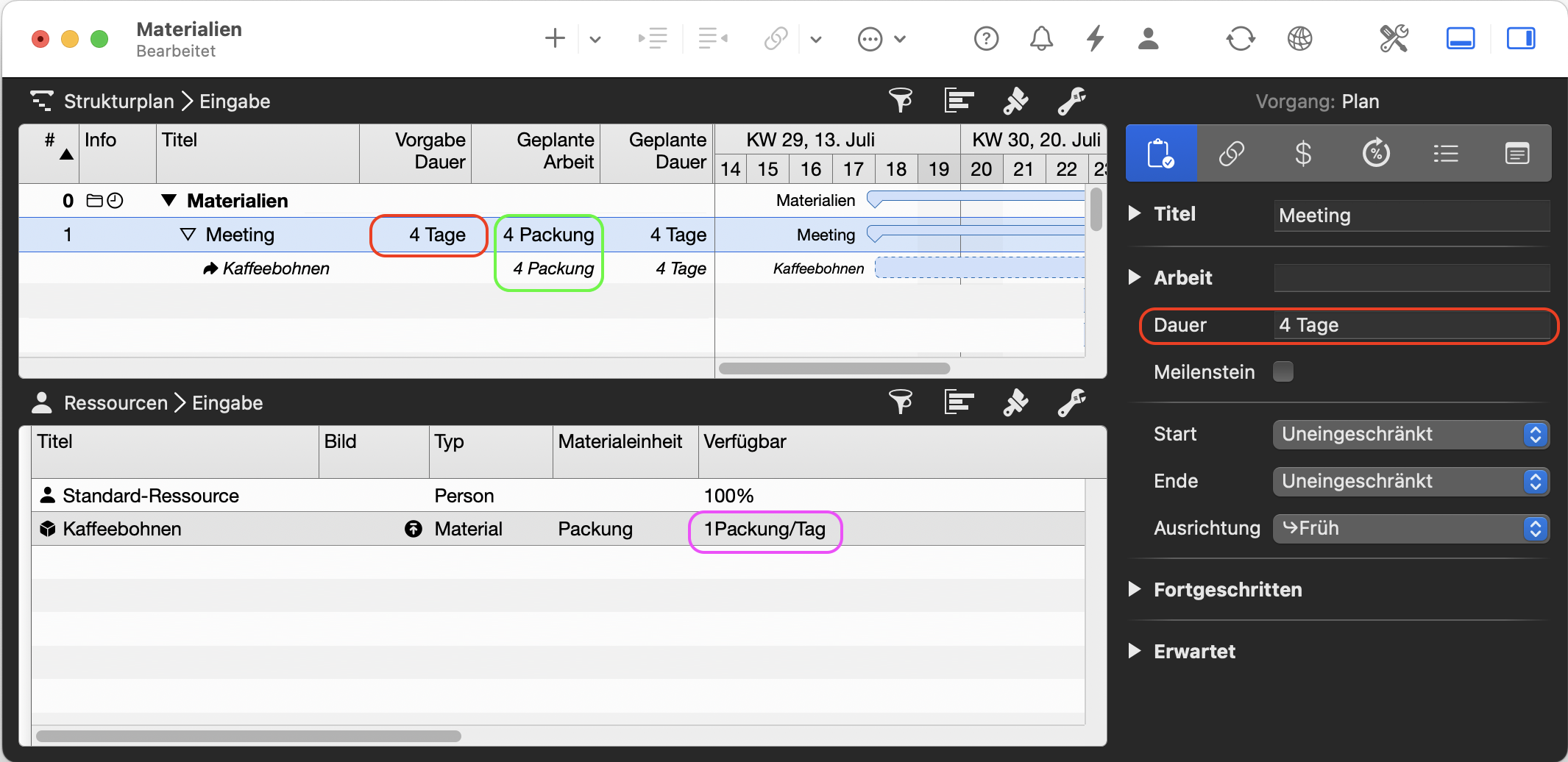

1 - Planen Sie einen Vorgang nach Dauer und lassen Sie Merlin Project die benötigte Menge an Material berechnen
- Planen Sie den Vorgang nach Dauer
- Weisen Sie die für diesen Vorgang benötigten Materialressourcen zu
- Entfernen Sie den Wert Arbeit in der Zeile der Zuweisung
- Prüfen Sie den Wert von Geplante Arbeit

Bedarfsmenge an Material = Geplante Arbeit = Verfügbar * Vorgabe Dauer
2 - Weisen Sie eine feste Menge des Materials zu und lassen Sie Merlin Project die Dauer des Vorgangs berechnen
- Entfernen Sie alle Arbeits- oder Dauereinträge für die Aktivität
- Weisen Sie die Materialressource zu
- Geben Sie die verfügbare Menge der Materialressource als Arbeit in der Zeile der Zuordnung ein.
- Überprüfen Sie den Wert von Geplante Dauer

Geplante Dauer = Verfügbar * Arbeit

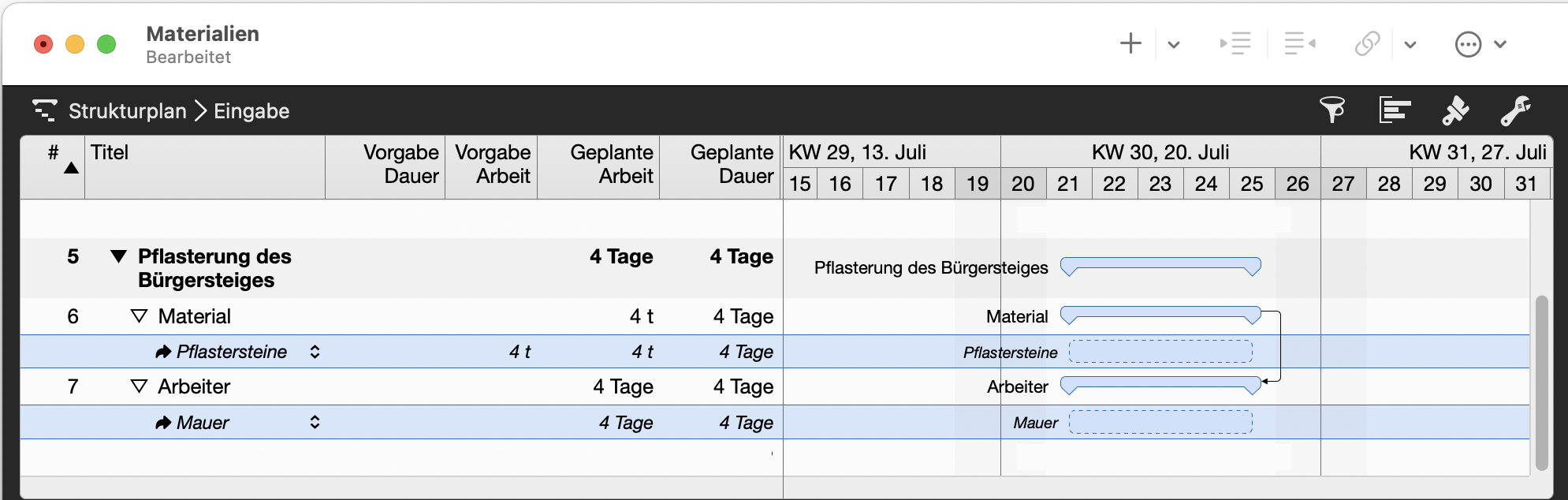

3 - Planen Sie die Verwendung einer verfügbaren Menge an Materialressourcen und reservieren Sie einen Arbeiter für diese Zeitspanne
- Erstellen Sie eine Vorgangsgruppe, die zwei Kinder-Vorgänge umfasst.
- Der erste Vorgang wird geplant wie in Beispiel 2
- Bei dem zweiten Vorgang entfernen Sie alle Einträge für Arbeit und Dauer
- Weisen Sie diesen der Ressource Arbeiter zu
- Verbinden Sie das Ende des ersten Vorgangs mit dem Ende des zweiten Vorgangs
- Sehen Sie, wie der Vorgang des Arbeiters nun dem Material folgt

Dauer des Materials = Dauer des Arbeiters
Laden Sie das Merlin Project Dokument herunter, das wir für die Erstellung der in den Screenshots gezeigten Beispiele verwendet haben. Es enthält einige weitere materielle Ressourcen, deren Konfigurationen für Sie ebenfalls nützlich sein könnten.
Mit diesen Methoden können Sie den Einsatz von Materialressourcen in Merlin Project planen und kontrollieren. So stellen Sie genaue Zeitpläne und ein optimiertes Ressourcenmanagement sicher.
