Quien ya planifica personas en Merlin Project suele encontrarse también con material: granos de café para una reunión, adoquines en una obra, consumibles de todo tipo. El tipo de recurso Material representa exactamente eso, incluyendo unidad, disponibilidad y cálculo automático de la demanda.
¿Utiliza Merlin Project para planificar sus proyectos y mantener el control sobre el trabajo, los recursos y los costes? Entonces ya sabe cómo introducir tareas, definir su trabajo o duración y asignar recursos según sea necesario.
Los nuevos recursos reciben el tipo Persona. Para más información y ejemplos de planificación, consulte aquí…
En algunos proyectos quizás desee planificar recursos de material.
¿Sabe cómo utilizarlos o planificarlos?
Crear recursos de material
- Inserte un nuevo recurso (puede usar el icono de recursos en la barra de herramientas o una vista de recursos)
- Seleccione el recurso en una vista de recursos
- Introduzca un Título adecuado para el recurso (puede editar la columna visible o usar el inspector)
- Seleccione el tipo Material
- Seleccione una Unidad de material adecuada
Nota: Puede introducir su propia unidad si no la encuentra en la lista predefinida - Edite el valor correspondiente para Disponible

Ejemplos de planificación

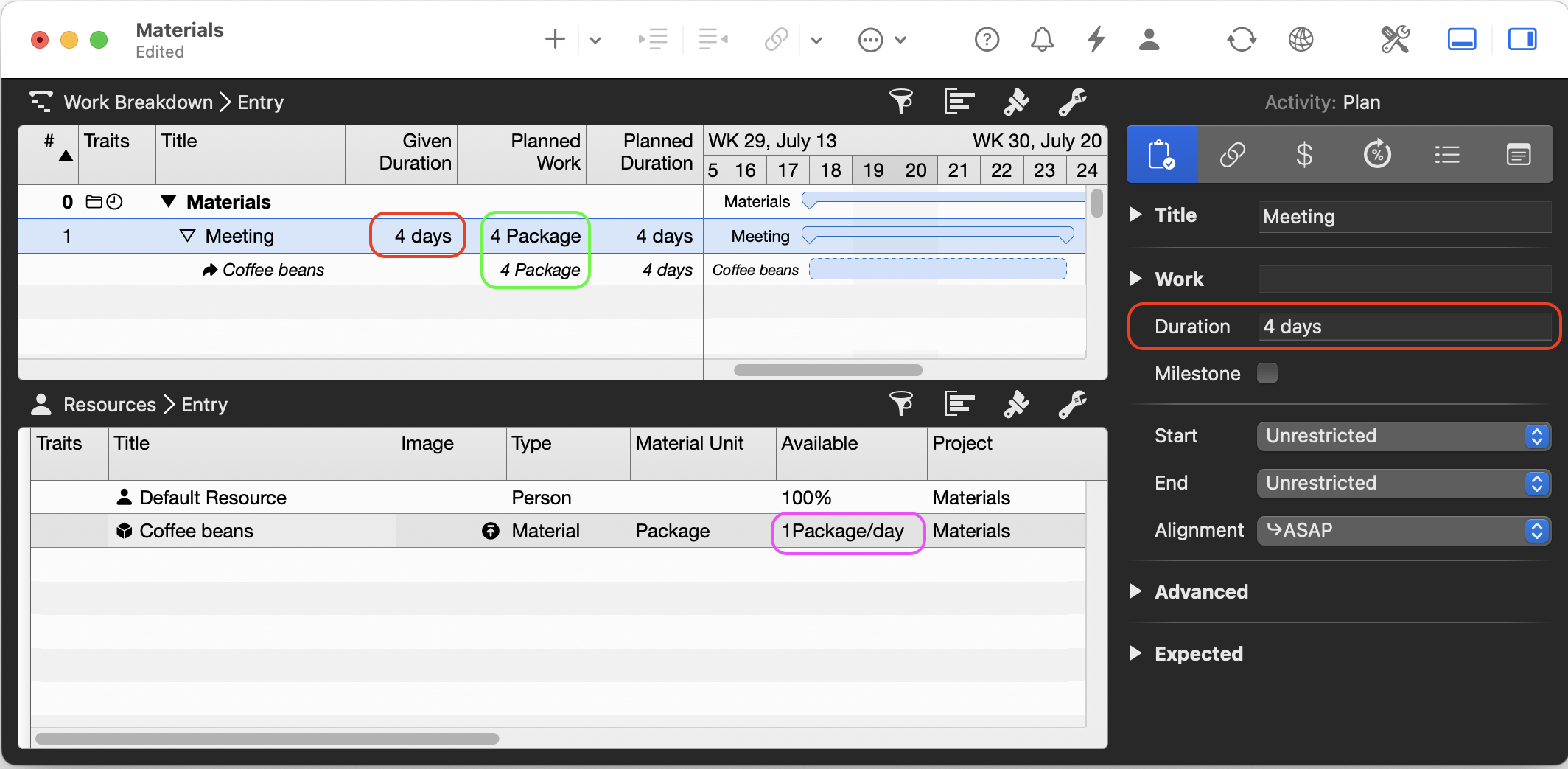

1 - Planifique una tarea por duración y deje que Merlin Project calcule la cantidad de material necesaria
- Planifique la tarea por Duración
- Asigne los recursos de material necesarios para esta tarea
- Elimine el valor Trabajo en la fila de la asignación
- Compruebe el valor de Trabajo planificado

Cantidad de material necesaria = Trabajo planificado = Disponible * Duración dada

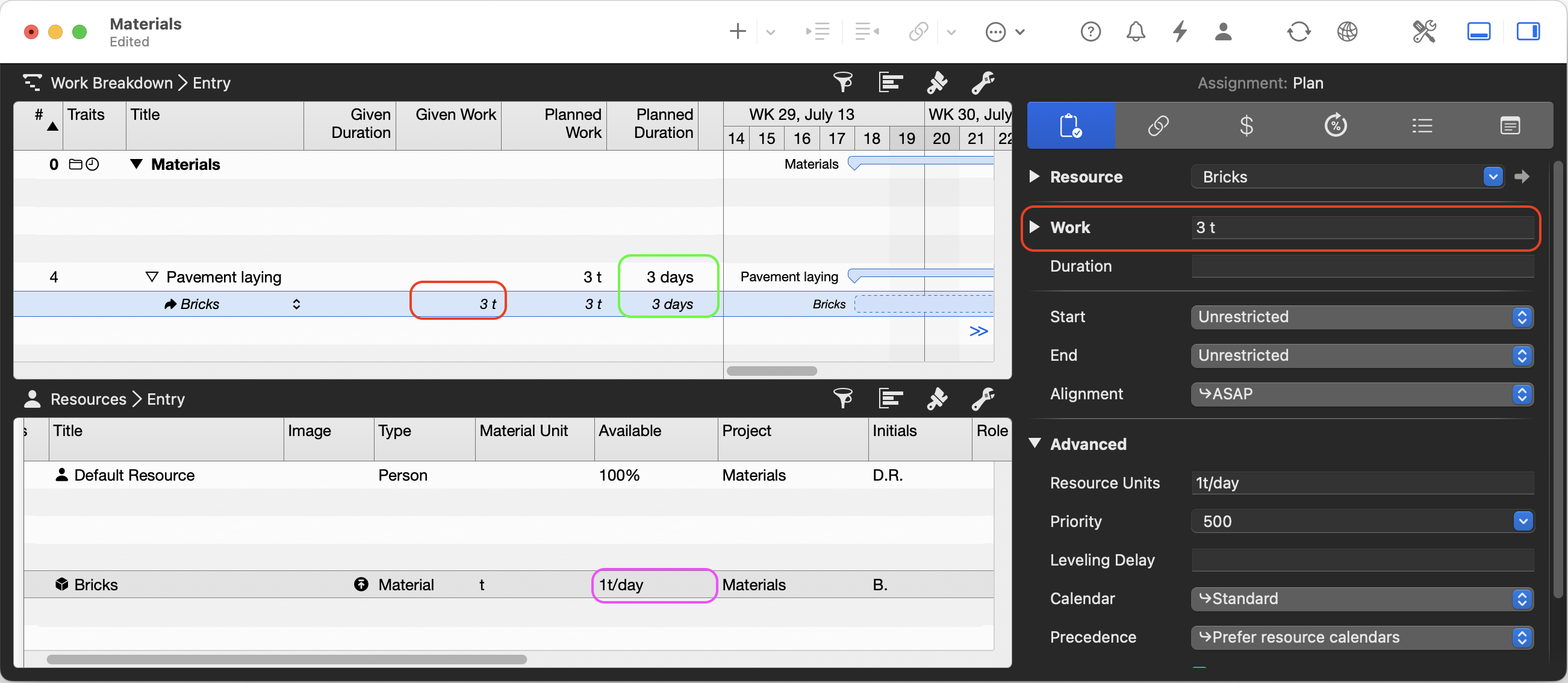

2 - Asigne una cantidad fija de material y deje que Merlin Project calcule la duración de la tarea
- Elimine todos los valores de trabajo o duración de la tarea
- Asigne el recurso de material
- Introduzca la cantidad disponible del recurso de material como Trabajo en la fila de la asignación.
- Compruebe el valor de Duración planificada

Duración planificada = Disponible * Trabajo

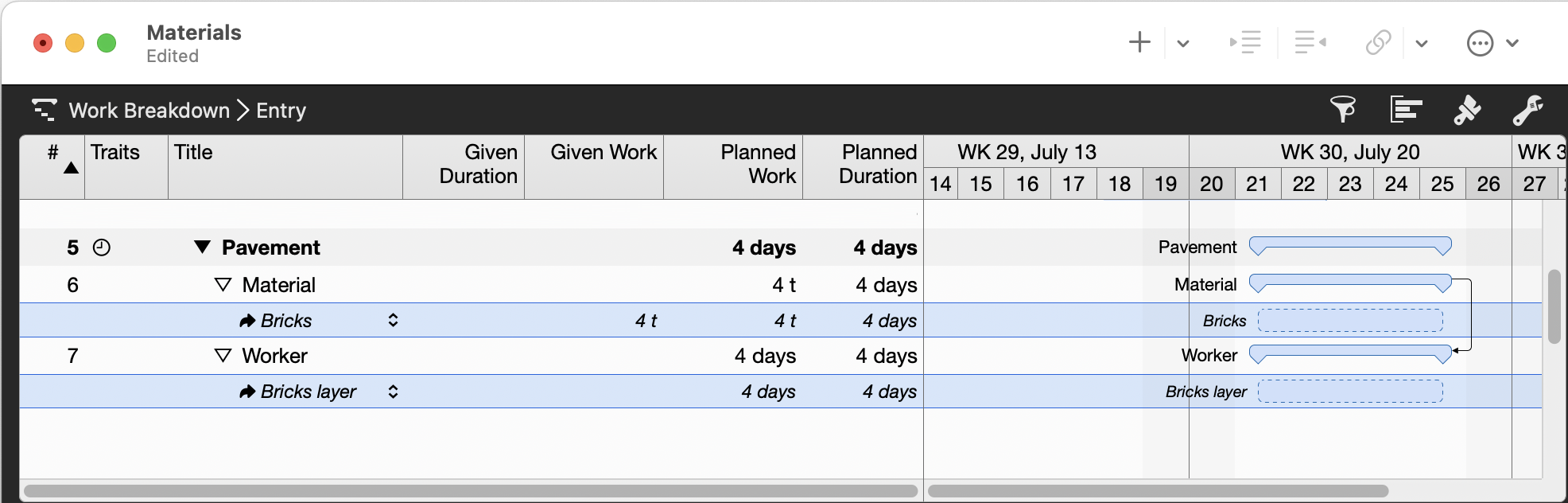

3 - Planifique el uso de una cantidad disponible de recursos de material y reserve un trabajador para el mismo periodo
- Cree un grupo de tareas con dos tareas secundarias.
- La primera tarea se planifica como en Ejemplo 2
- En la segunda tarea, elimine todos los valores de trabajo y duración
- Asígnesela al recurso trabajador
- Vincule el final de la primera tarea con el final de la segunda tarea
- Observe cómo la tarea del trabajador sigue ahora al material

Duración del material = Duración del trabajador
Descargue el documento de Merlin Project que utilizamos para crear los ejemplos que se muestran en las capturas de pantalla. Contiene algunos recursos de material adicionales cuyas configuraciones también pueden resultarle útiles.
Con estos métodos puede planificar y controlar el uso de recursos de material en Merlin Project de forma eficiente, garantizando calendarios precisos y una gestión óptima de los recursos.
Si tiene alguna pregunta sobre este artículo del blog o desea debatirlo, esperamos su contribución en nuestro foro.
