Verstehen und Lösen eines Planungskonfliktes: Die Abhängigkeitsfolge ist verletzt

Merlin Project Support

Ab und zu werden wir Folgendes im Support gefragt:
Warum ist manchmal der Text und Abhängigkeitslinien rot markiert?

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

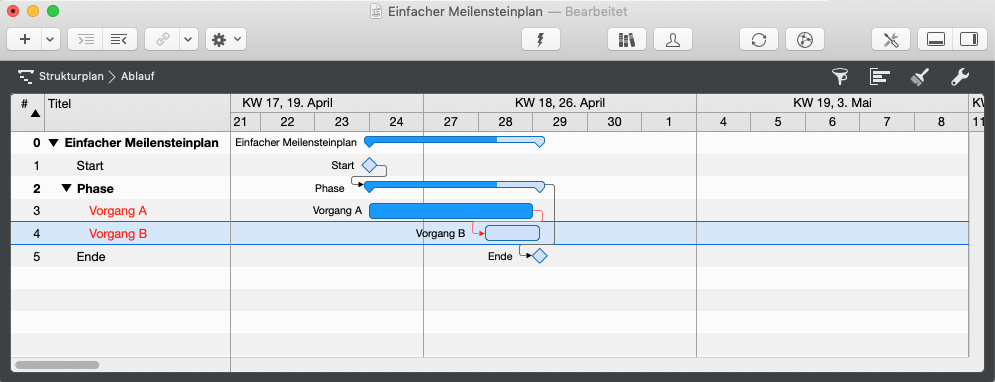

Da sind Zeilen mit Planungskonflikten.

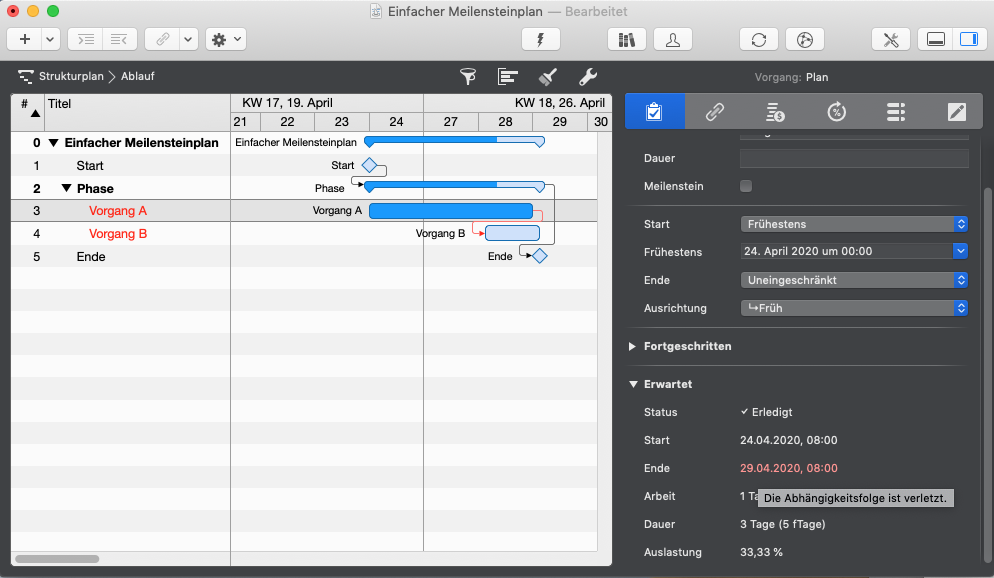

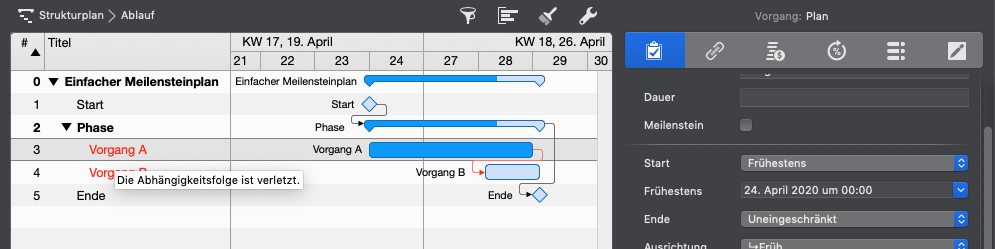

Gehen Sie mit der Maus über einen rot gefärbten Text, so zeigt Ihnen Merlin den jeweiligen Planungskonflikt an.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt
Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

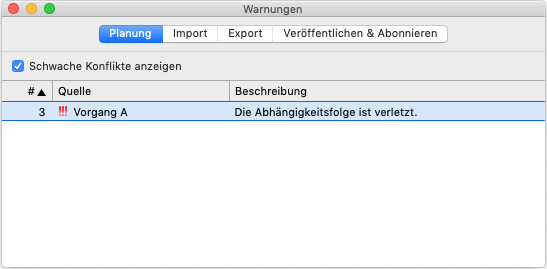

Um alle Konflikte sehen zu können, rufen Sie einfach 'Fenster > Warnungen einblenden' auf, und wechseln Sie zu 'Planung'.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

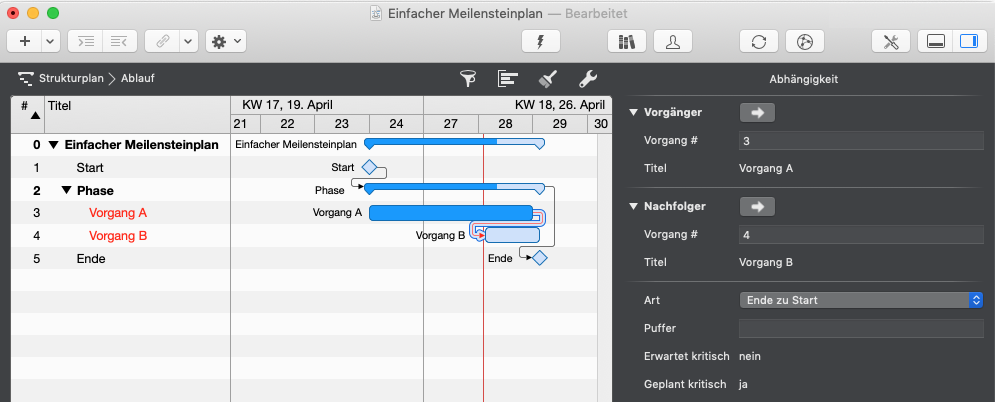

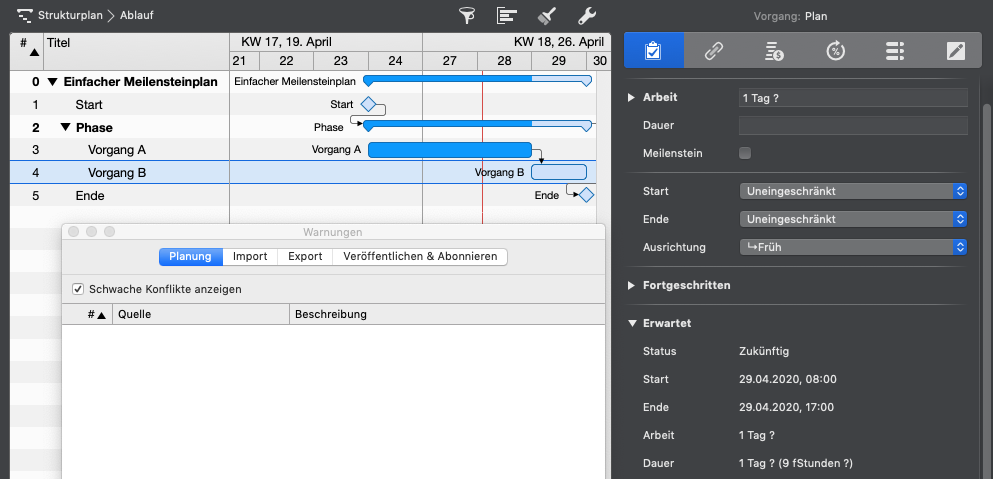

Der Konflikt Die Abhängigkeitsfolge ist verletzt in der ausgewählten Zeile entsteht, weil (aufgrund von Start- und End-Datumsangaben) derzeit davon ausgegangen wird, dass der Nachfolger vor dem Ende des Vorgängers startet.

Diesen Planungskonflikt lösen

Option 1 - Wirkliche Werte ohne wirklichen Fortschritt

Ist der wirkliche Fortschritt beim Nachfolger (Zeile #4) versehentlich eingetragen worden? Die Arbeiten beim Vorgang #4 haben also noch gar nicht begonnen und es gibt hier keinen wirklichen Fortschritt?

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

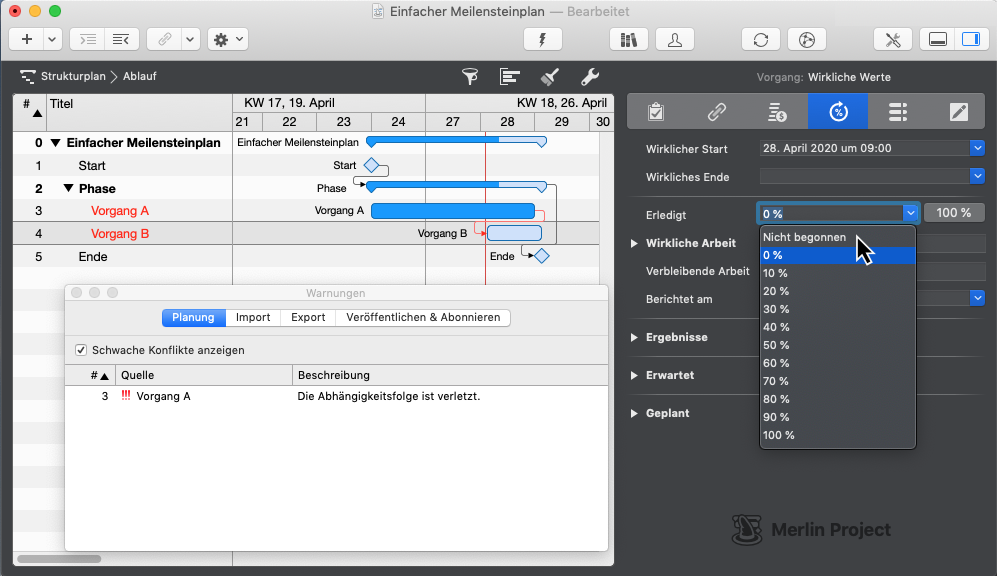

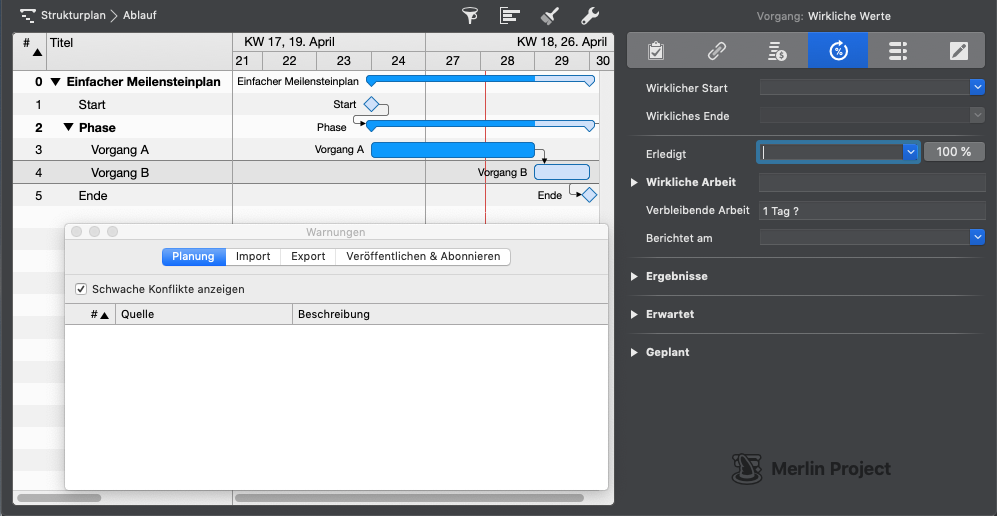

Löschen Sie die wirklichen Werte des Nachfolgers.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Option 2 - Falsches wirkliche Startdatum beim Nachfolger

Ist der wirkliche Fortschritt beim Nachfolger (Zeile #4) falsch? War das wirkliche Startdatum am 29. April oder später?

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Stellen Sie den 29. April oder ein späteres Datum als Wirklicher Start des Nachfolgers (Zeile #4) ein.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Option 3 - Falsches wirkliche Enddatum beim Vorgänger

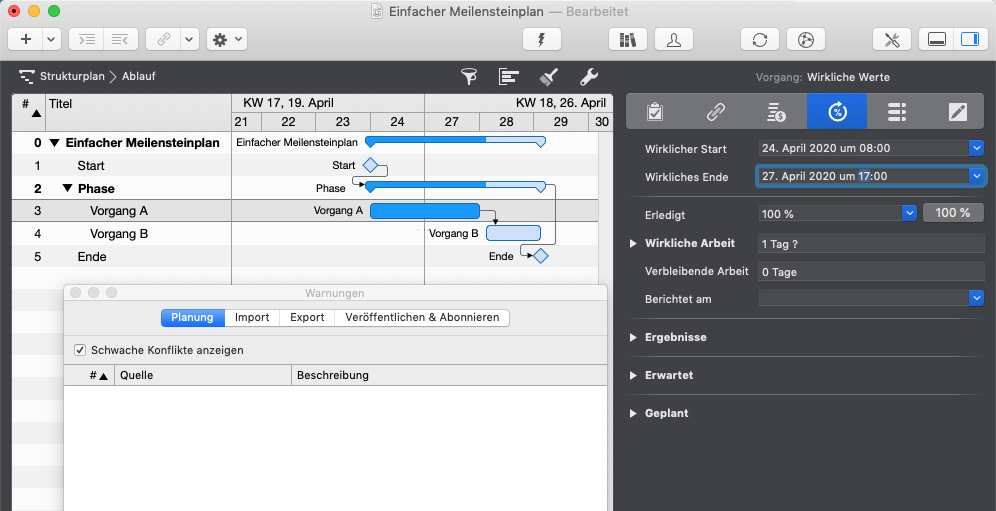

Betrachten Sie die eingetragenen Werte des Vorgängers (Zeile #3). Vergleichen Sie mit den reelen Werten des Fortschritts.

Ist das eingetragene Enddatum falsch? Ist der Vorgänger irgendwann vor dem Beginn des Nachfolgers auf Reihe #4 bereits erledigt? Nehmen wir an, es war der 27. April um 17:00 Uhr.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

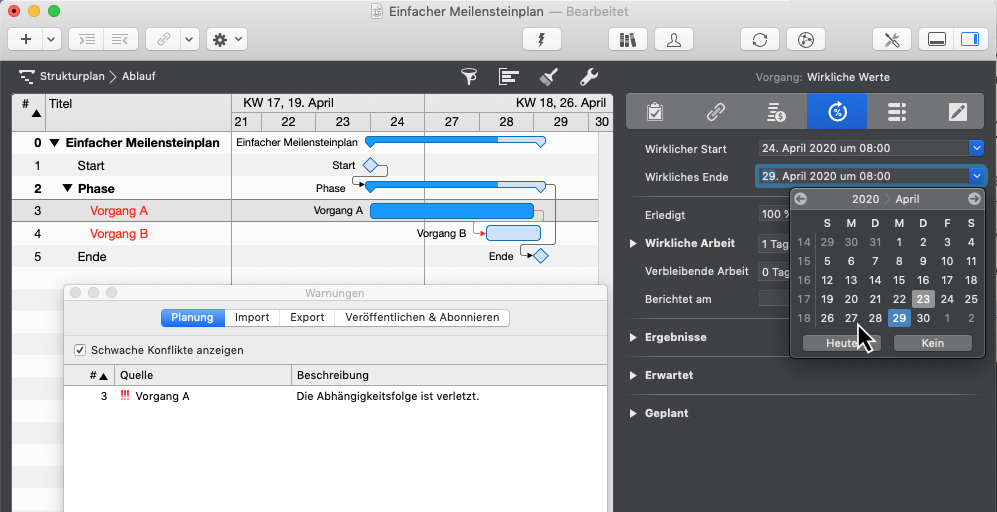

Stellen Sie den 27. April um 17:00 Uhr oder ein früheres Datum als Wirkliches Ende des Vorgängers (Zeile #3) ein.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Option 4 - Abhängigkeit nicht notwendig

Durch andere Team-Besetzungen, andere Standorte, veränderte Arbeitsbedingungen, etc war es möglich, an Vorgang #4 zu arbeiten, obschon #3 noch nicht abgeschlossen war.

Die Ende zu Start Abhängigkeit war offensichtlich nicht notwendig.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Entfernen Sie die Ende zu Start Abhängigkeit.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Option 5 - Fixiertes Startdatum beim Nachfolger

Der Nachfolger (Zeile #4) hat keine wirklichen Werte.

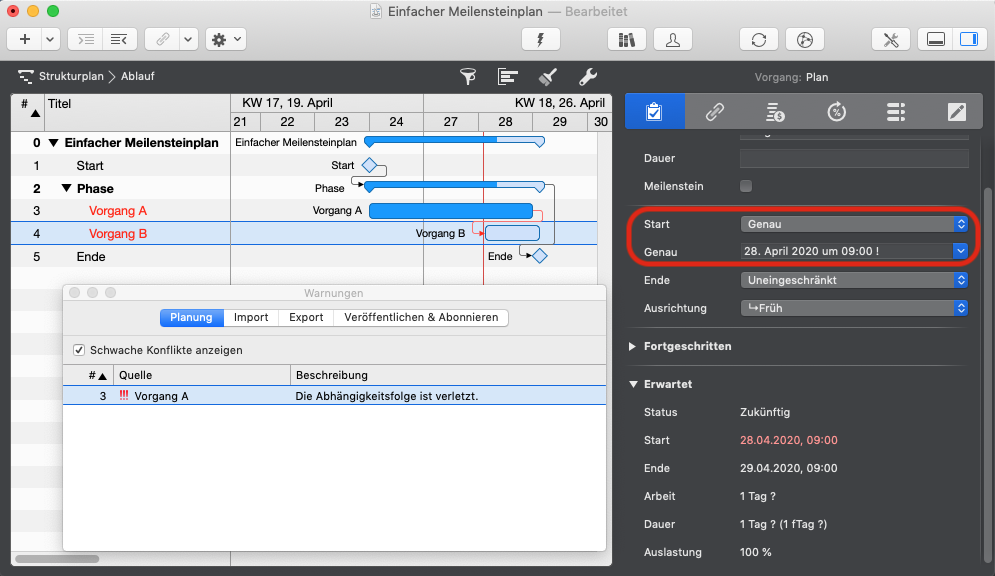

Sein Startdatum ist genau und fixiert. (! bezeichnet ein fixiertes Datum)

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Wenn das Startdatum in Zeile #4 verbindlich ist, und es noch nicht überschritten wurde, können Sie die Warnung vorerst ignorieren.

Option 6 - Fixiertes Startdatum beim Nachfolger, aber nicht notwendig

Wenn dieses fixierte Datum jedoch nicht wirklich verbindlich ist,

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

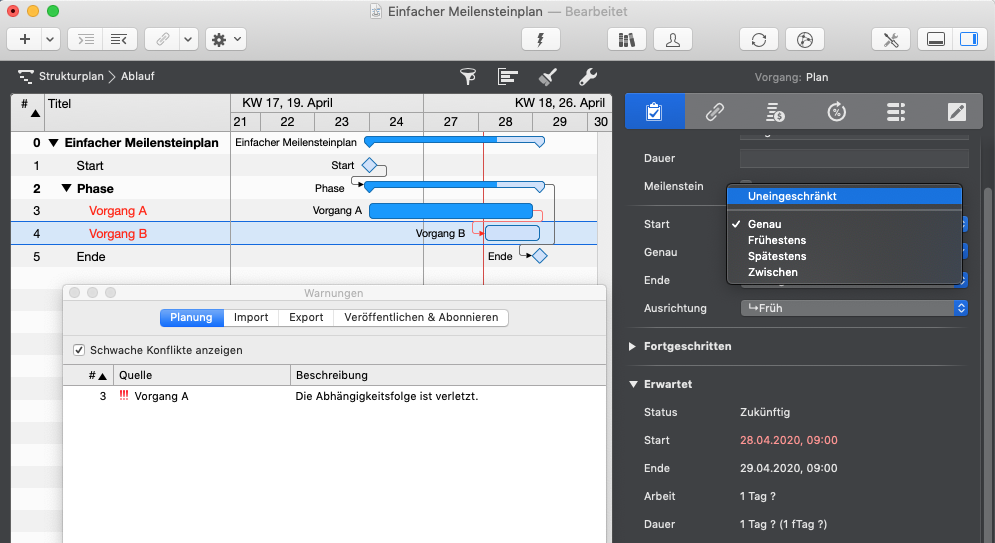

entfernen Sie einfach die Startbeschränkung.

Planungskonflikte verstehen und lösen - Die Abhängigkeitsfolge ist verletzt

Geschrieben von Vicky Stamatopoulou am 28.04.2020 unter Produkte
Tags: merlin-project support

Merlin Project auf dem Mac und dem iPad

Ihre Ideen, unsere Magie – Projekte einfach verwirklichen!
Jetzt 30 Tage kostenlos testen.
