Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Merlin Project Support

De temps en temps, nous recevons la question suivante dans notre support :
Pourquoi Merlin affiche-t-il certains textes ou lignes de dépendances en rouge ?

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

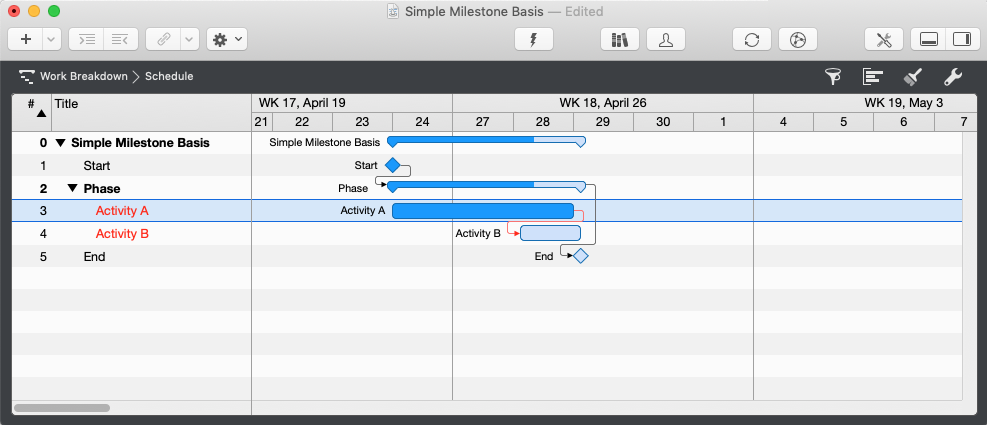

Il s'agit de lignes présentant des conflits de planification.

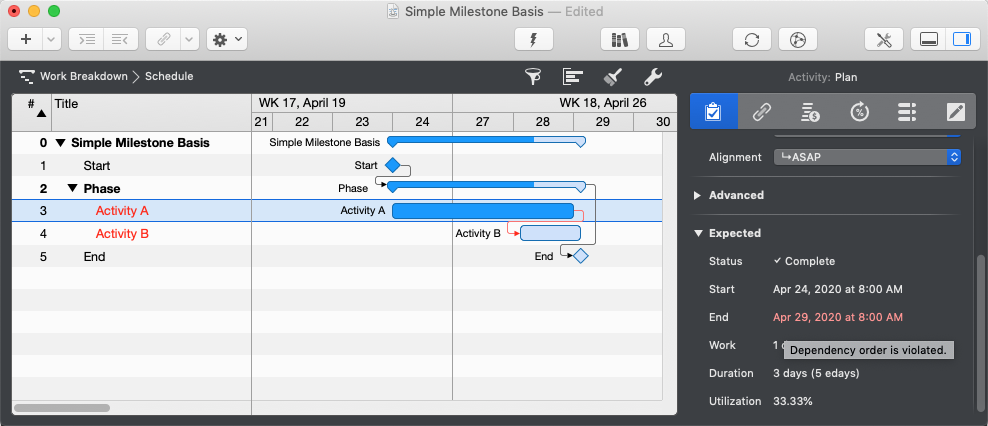

Passez simplement la souris sur un texte en rouge. Merlin affichera alors le conflit de planification correspondant dans une info-bulle.

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé
Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

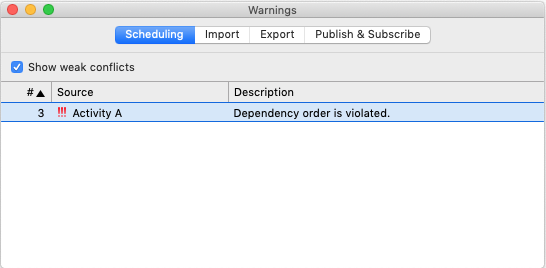

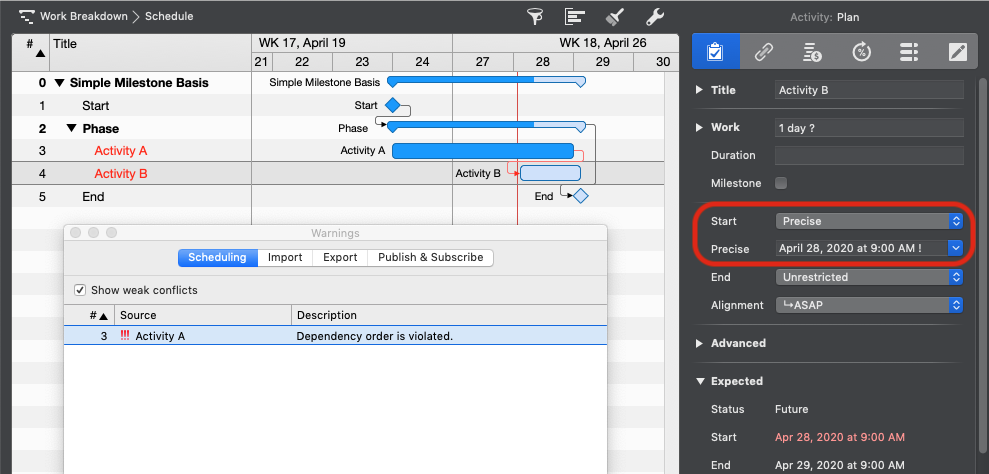

Pour visualiser tous les conflits, utilisez 'Fenêtre > Afficher les avertissements' et basculez vers l'onglet 'Planification'.

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

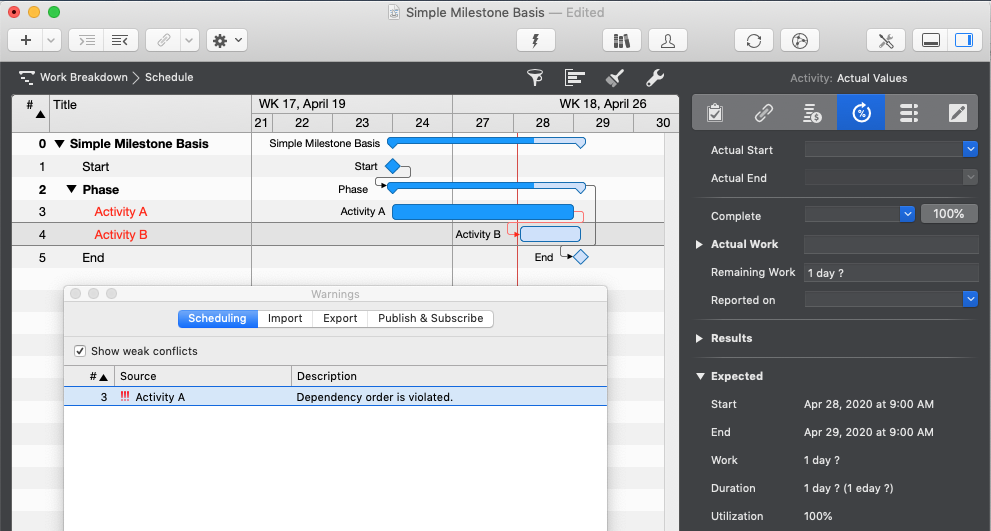

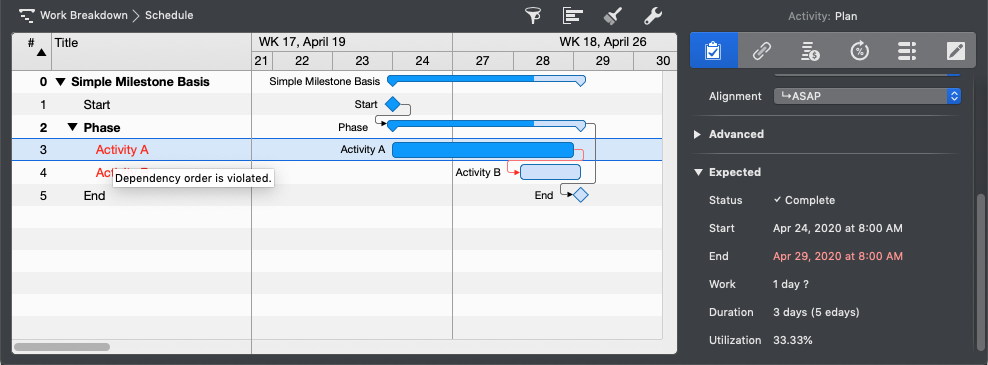

Le conflit L'ordre des dépendances est violé dans la ligne sélectionnée survient parce que, en raison des contraintes de date sur les valeurs de début et de fin, le successeur est actuellement supposé démarrer avant que le prédécesseur ne soit terminé.

Résoudre ce conflit de planification

Option 1 : Valeurs réelles sans progression réelle

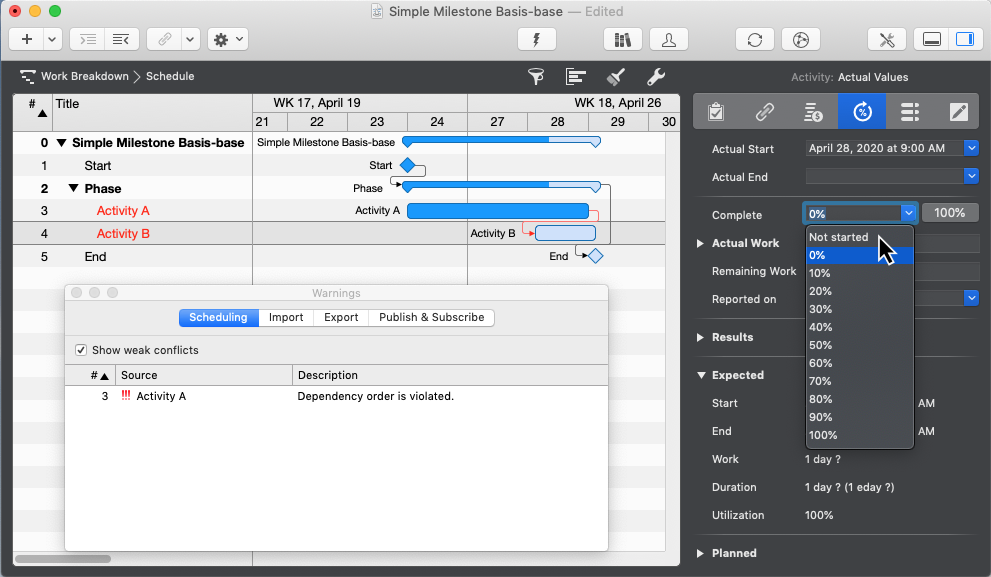

La progression réelle du successeur (ligne n° 4) a-t-elle été saisie par erreur ? La tâche n° 4 n'a-t-elle pas encore démarré et n'a aucune progression réelle ?

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Supprimez les valeurs réelles du successeur.

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Option 2 : Date de début réelle incorrecte sur le successeur

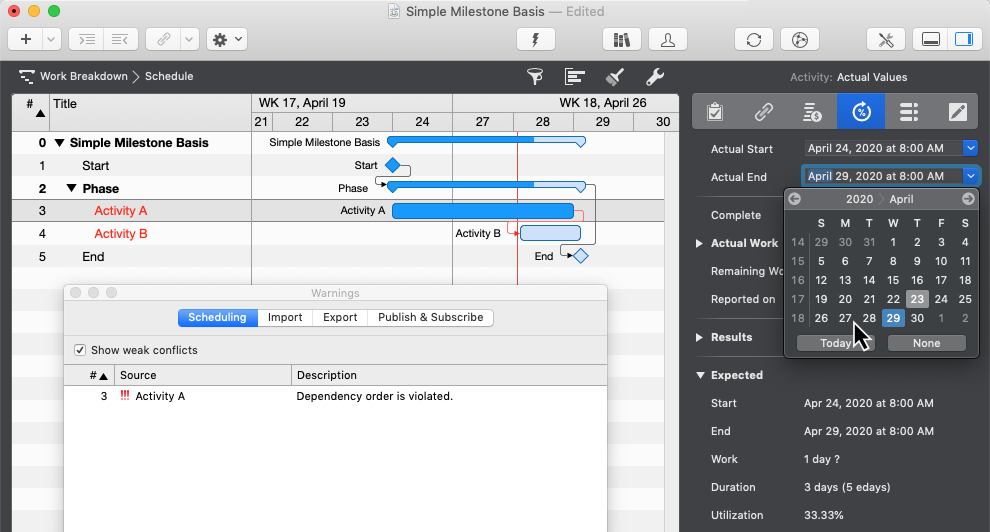

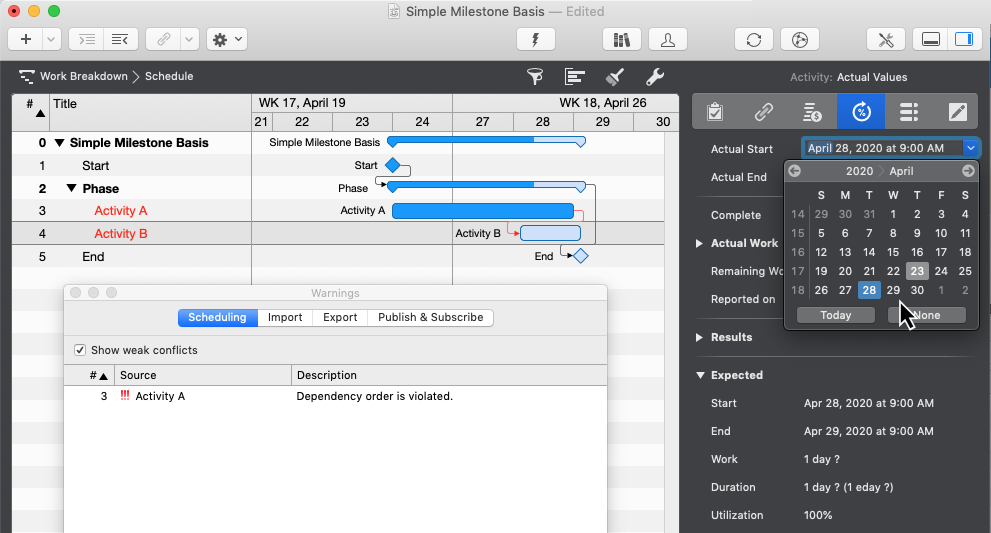

La progression réelle du successeur (ligne n° 4) est-elle erronée ? La date de début réelle était-elle le 29 avril ou plus tard ?

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Définissez le 29 avril ou une date ultérieure comme Début réel du successeur (ligne n° 4).

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Option 3 : Date de fin réelle incorrecte sur le prédécesseur

Examinez les valeurs réelles enregistrées du prédécesseur (ligne n° 3). Comparez-les avec les valeurs réelles de progression.

La date de fin saisie est-elle incorrecte ? Le prédécesseur a-t-il été terminé avant le début du successeur à la ligne n° 4 ? Supposons que c'était le 27 avril à 17 h 00.

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Définissez le 27 avril à 17 h 00 ou une date antérieure comme Fin réelle du prédécesseur (ligne n° 3).

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

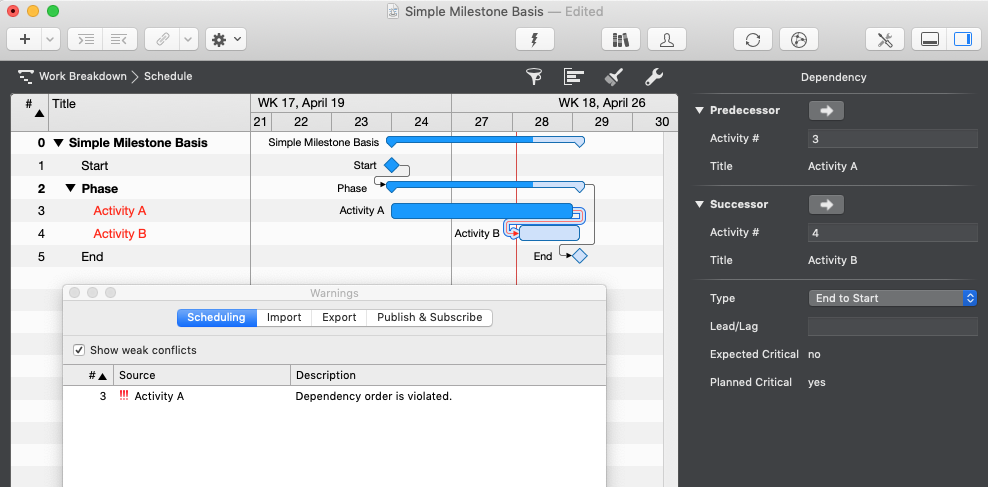

Option 4 : Dépendance non nécessaire

Grâce à des équipes différentes, des sites distincts, des conditions de travail modifiées, etc., il a été possible de travailler sur la tâche n° 4 alors que la n° 3 n'était pas encore terminée.

La dépendance Fin à Début n'était manifestement pas nécessaire.

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Supprimez la dépendance Fin à Début.

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

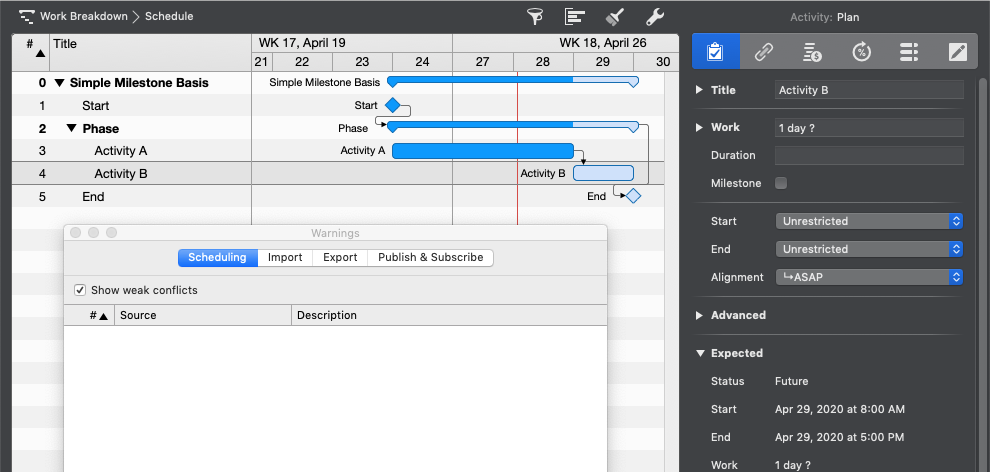

Option 5 : Date de début fixe sur le successeur

Le successeur (ligne n° 4) ne possède aucune valeur réelle.

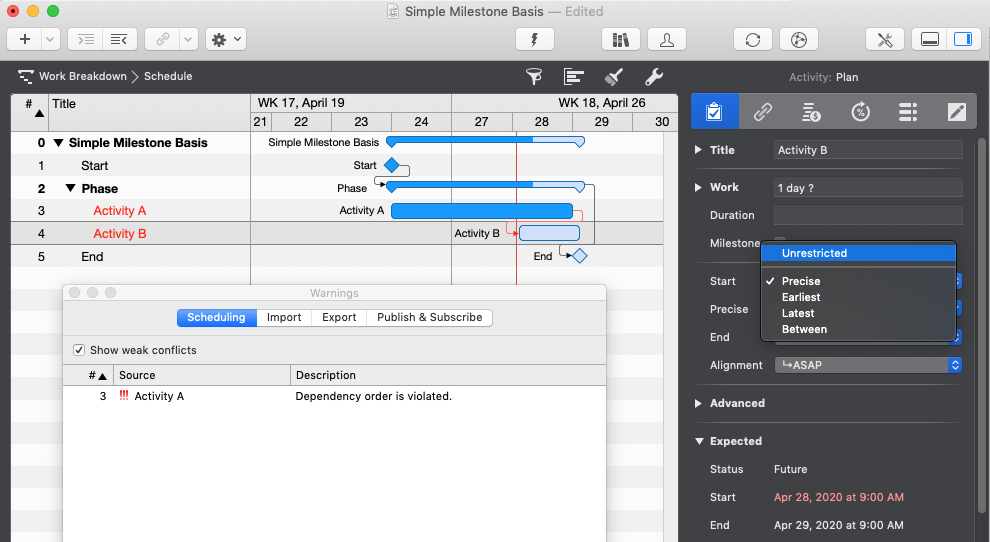

Sa date de début est exacte et fixe. (! indique une date fixe)

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Si la date de début de la ligne n° 4 est contraignante et n'est pas encore dépassée, vous pouvez ignorer l'avertissement pour l'instant.

Option 6 : Date de début fixe sur le successeur, mais non nécessaire

Si cette date fixe n'est pas réellement contraignante,

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

supprimez simplement la contrainte de début.

Comprendre et résoudre un conflit de planification : L'ordre des dépendances est violé

Si vous avez des questions sur cet article de blog ou si vous souhaitez en discuter, nous attendons avec impatience votre contribution dans notre forum.
