Merlin Project:作为视觉参考、不影响规划的日历

支持团队的最新消息

您使用 Merlin Project 来规划项目?那么您已经知道如何在 Merlin Project 中设置项目日历。

对于新用户:您可以在 项目设置 中找到项目日历。
新文档随附以下预定义日历:标准、夜班、24 小时。项目日历默认设置为标准日历。因此,您项目中的活动将按周一至周五每天 8 小时进行规划,分配在 8 至 12 点以及 13 至 17 点。

如果您有一个日历,它仅应作为某些工作规划的视觉参考,该如何处理?

  • 打开项目设置。
  • 切换到_日历_选项卡。
  • 确保_标准_日历已设置为项目日历。
  • 点击 +。
  • 为新日历输入一个有辨识度的名称:例如 假期。
  • 在列表中选择您的新日历。
  • 点击例外。
  • 点击 +。
  • 添加您希望可视化显示的时间段。

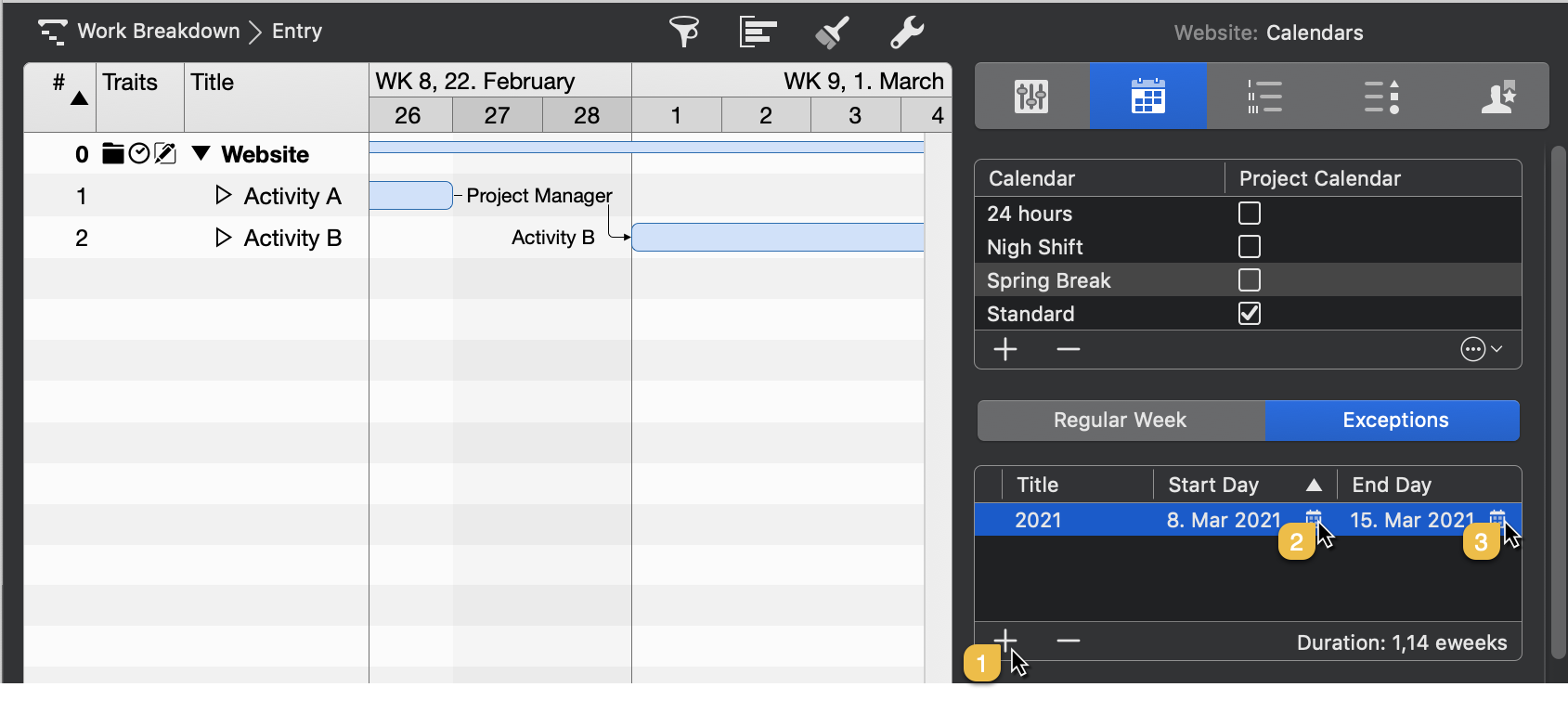

带例外的特殊日历

时间刻度

  • 点击甘特图时间刻度中的某一行。
  • 相应的检测器会打开。
  • 为_基于_选项选择您的日历。

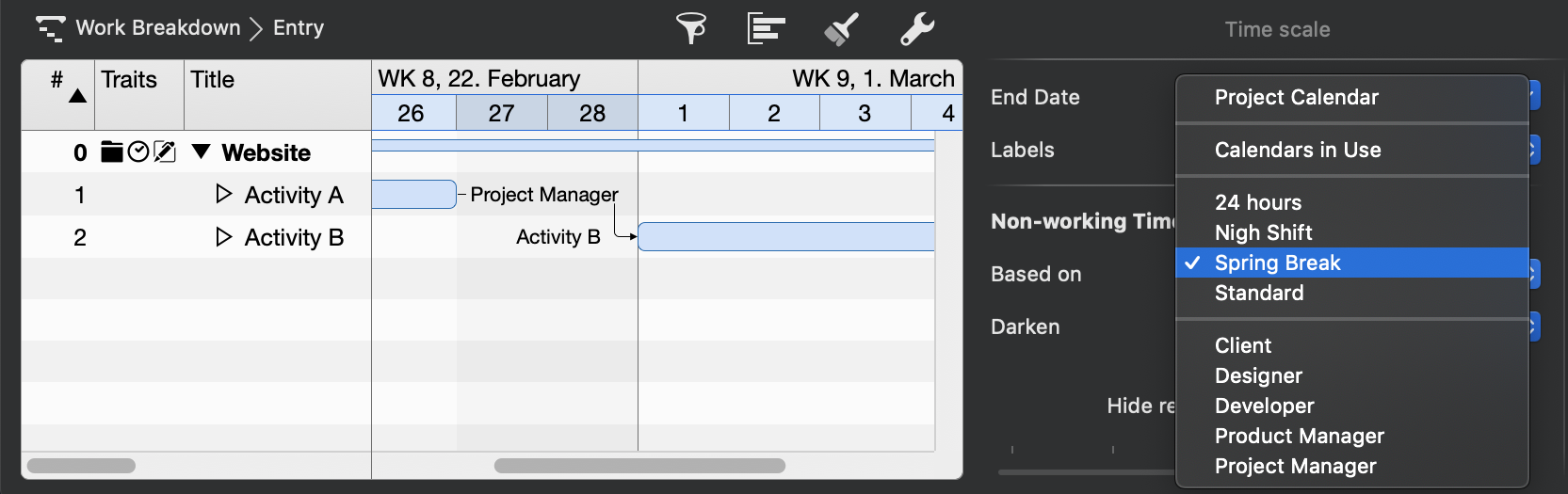

时间刻度 - 基于选项

调整_非工作时间_的样式

  • 在甘特图中对一段非工作时间区域(浅灰色)执行次要点击。
  • 从上下文菜单中选择样式与内容 -> 非工作时间。
  • 按需调整背景颜色。

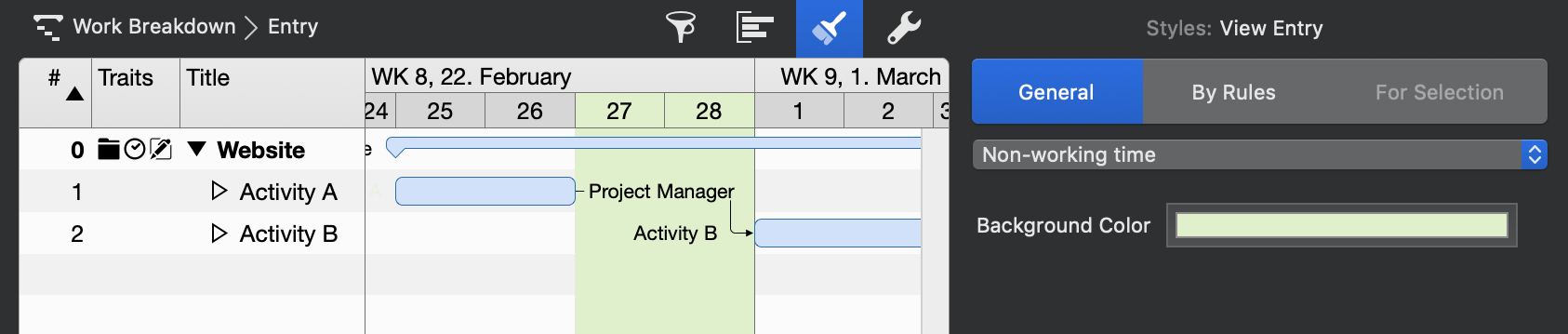

由特殊日历控制的非工作时间的自定义设置

通过此设置,Merlin Project 将仅把此假期日历用作视觉参考,而不在规划预设中加以考虑。

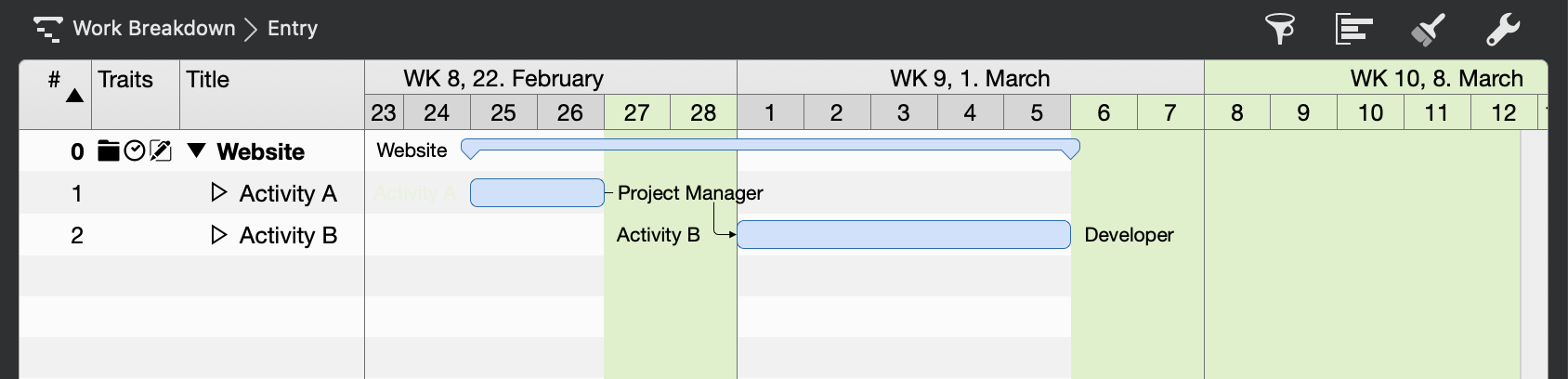

甘特图的非工作时间基于一个用作视觉参考的特殊日历
