您使用 Merlin Project 来规划项目?那么您已经知道如何在 Merlin Project 中设置项目日历。
对于新用户:您可以在 项目设置 中找到项目日历。
新文档随附以下预定义日历:标准、夜班、24 小时。项目日历默认设置为标准日历。因此,您项目中的活动将按周一至周五每天 8 小时进行规划,分配在 8 至 12 点以及 13 至 17 点。
如果您团队的成员每天为该项目提供的可用时间不是 8 小时而是 7 小时,该如何处理?
- 打开项目设置。
- 切换到_日历_选项卡。
- 确保_标准_日历已设置为项目日历。
- 点击常规一周。
- 在相应的常规工作日上调整资源的工作时间段:即周一至周五 7 小时。

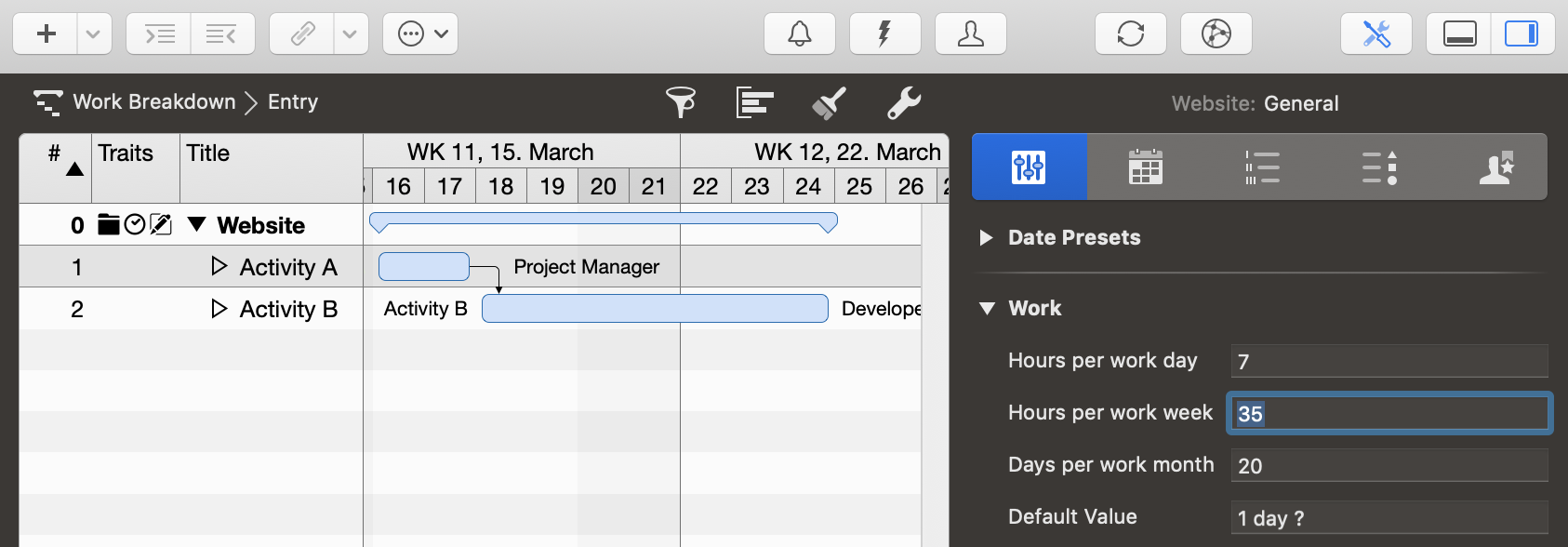

工作设置
- 切换到_常规_选项卡(在_项目设置_中)。
- 将_每个工作日小时数_的值填写为 7。
- 将_每个工作周小时数_的值填写为 35。

规划
现在您可以按需定义项目中的活动。在规划时,Merlin Project 会考虑调整后的常规工作时间段以及_每个工作日小时数_或每个工作周小时数。
