Merlin Project: Bericht mit Projektziel

Merlin Project Support

Wir haben erst kürzlich folgende Frage erhalten::
Ich verwende die neueste Version von Merlin Project. Ich habe eine Projektdatei für einen Kunden entworfen, der einen regelmäßigen Statusbericht angefordert hat. Wenn ich einen Bericht erstelle, gibt es ein Feld mit der Überschrift "Ziel", das auf meinen Berichten leer erscheint, aber auf den Berichten aus Ihren eingebauten Vorlagen und der Merlin Hilfe eingetragen ist. Wo kann ich das Feld in meinem Projekt bearbeiten, da ich es gerne in meinem Bericht ausgeben möchte?

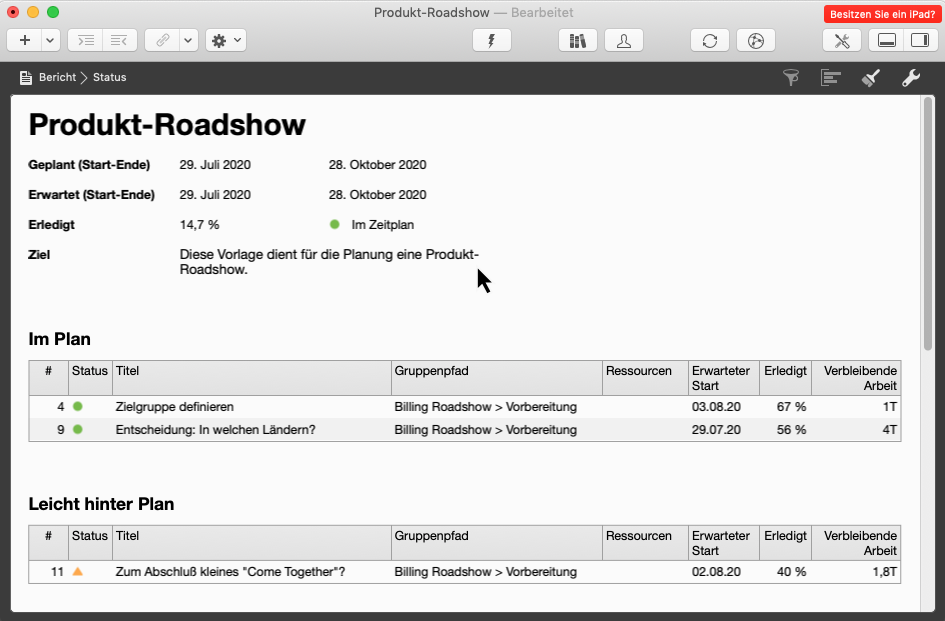

Merlin Project - Berichtsansicht einer Vorlage

Wo kann das Ziel bearbeitet werden?

Es gibt keine explizite Funktion im Merlin-Projekt, die als Ziel bezeichnet wird. In unseren vorgefertigten integrierten Berichtsansichten haben wir einen Platzhalter eingefügt, der die Notizen der obersten Zeile (#0) anzeigt, und wir haben uns entschieden, diese Informationen "Ziel" zu nennen.

  • Wechseln Sie zu einer beliebigen Strukturplan-Ansicht

  • Wählen Sie die oberste Zeile (Zeile #0)

  • Öffnen Sie den Inspektor und wechseln Sie zu Notizen

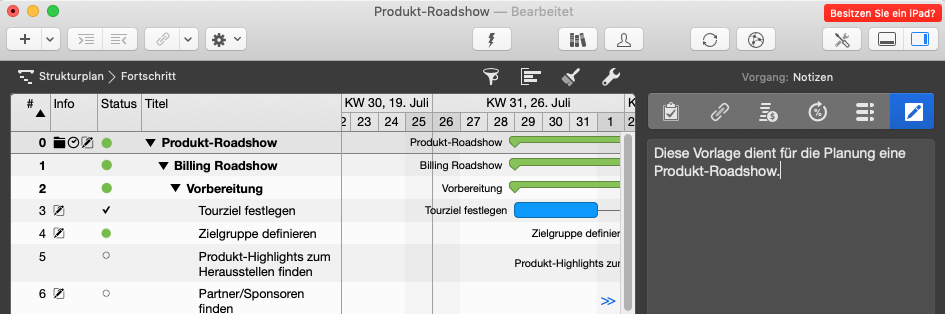

    Merlin Project - Notizen der Zeile #0
  • Geben Sie dort eine Beschreibung des Ziels Ihres Projekts ein.

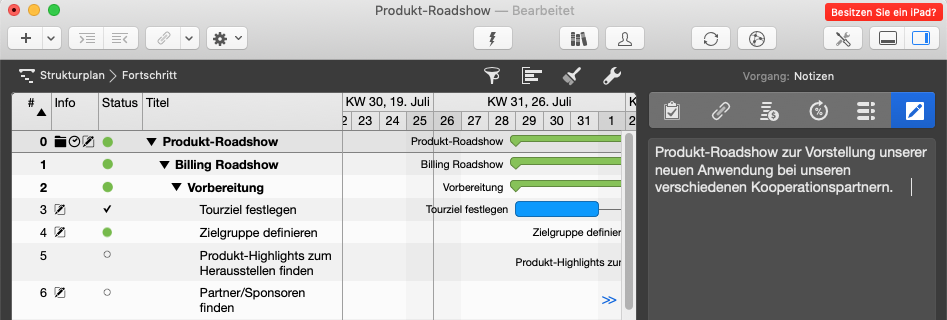

    Merlin Project - Notizen der Zeile #0 bearbeiten

Wenn Sie jetzt wieder in eine Berichtsansicht wechseln, sehen Sie die aktualisierte Zielinformation.

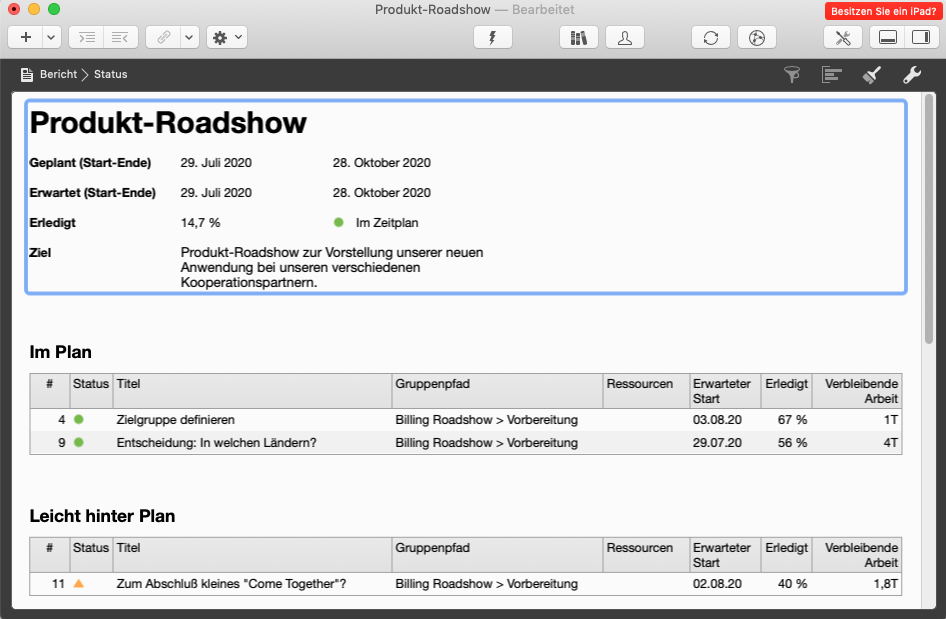

Merlin Project - Berichtsansicht mit aktualisierter Zielinformation

Die Überschrift "Ziel" aus den Berichten entfernen?

Wenn Sie in Ihren Berichten kein "Ziel" ausgeben wollen, können Sie den Bericht jederzeit ändern. Sie müssen die Ansicht finden, die das Berichtsmodul zeigt, und dort die Platzhalter löschen. Das bedeutet:

  • Wechseln Sie zu Netzplan > Status Kompakt, da dies die referenzierte Ansicht ist, die im Modul angezeigt wird.

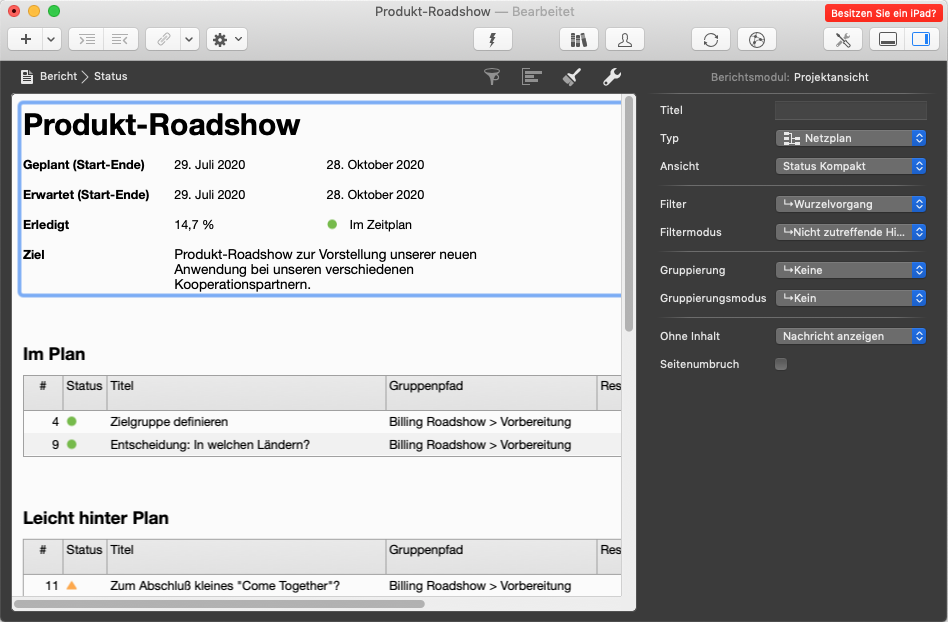

    Merlin Project - Berichtsmodul referenziert  Netzplan Ansicht
  • Ctrl-Klicken Sie auf die Zelle "Ziel" und wählen Sie Stil und Inhalt > Zellen

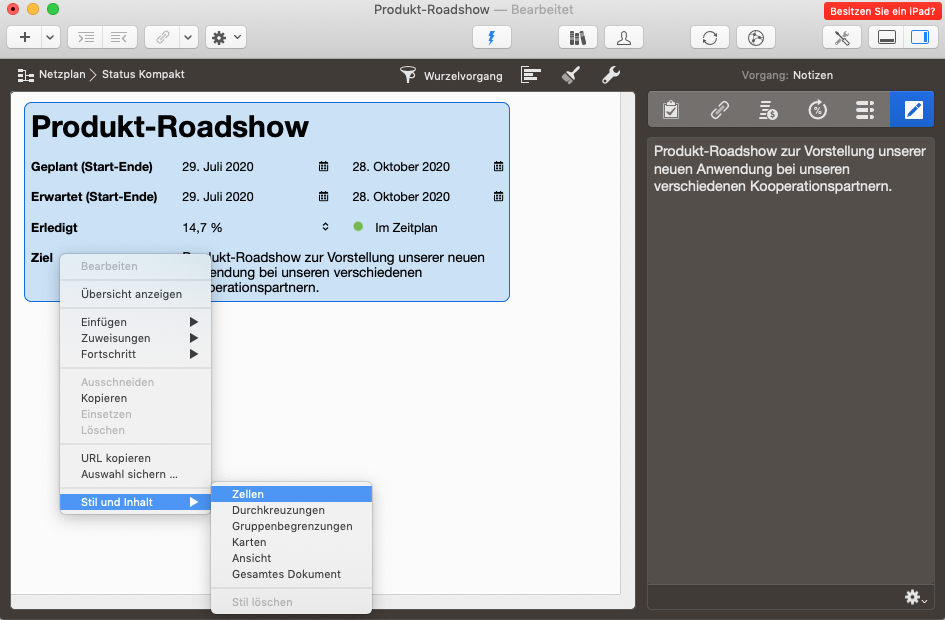

    Merlin Project - Öffnen Sie den Stil-Inspektor
  • Klicken Sie auf der Registerkarte Allgemein des Stil Inspektors die Zelle mit "Ziel".

  • Klicken Sie auf das x, um dieses Inhaltsliteral zu entfernen

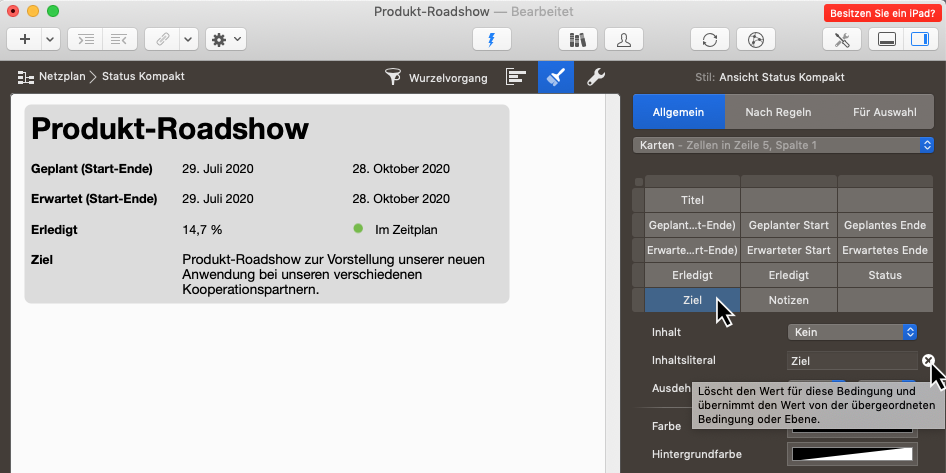

    Merlin Project - Entfernen Sie die Überschrift Ziel
  • Klicken Sie die Zelle mit "Notizen".

  • Klicken Sie auf das x, um den Inhalt zu entfernen

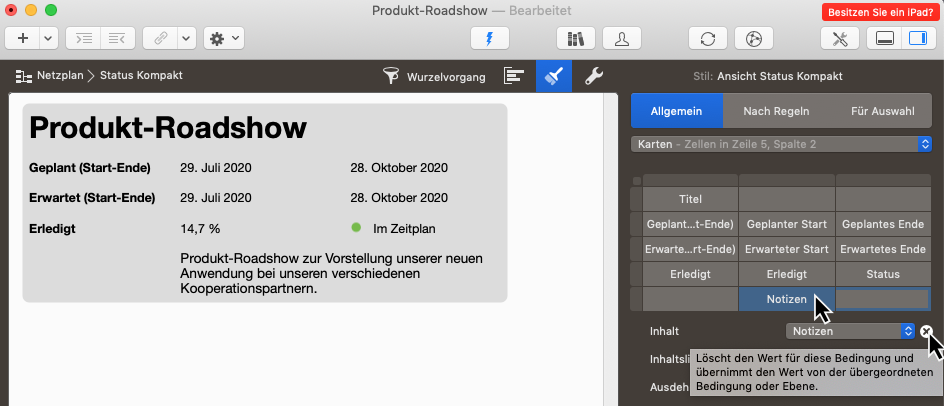

    Merlin Project - Entfernen Sie den Inhalt Notiz

Wenn Sie nun wieder in eine Berichtsansicht wechseln, sehen Sie das oberste Berichtsmodul, in dem das Ziel nicht mehr angezeigt wird.

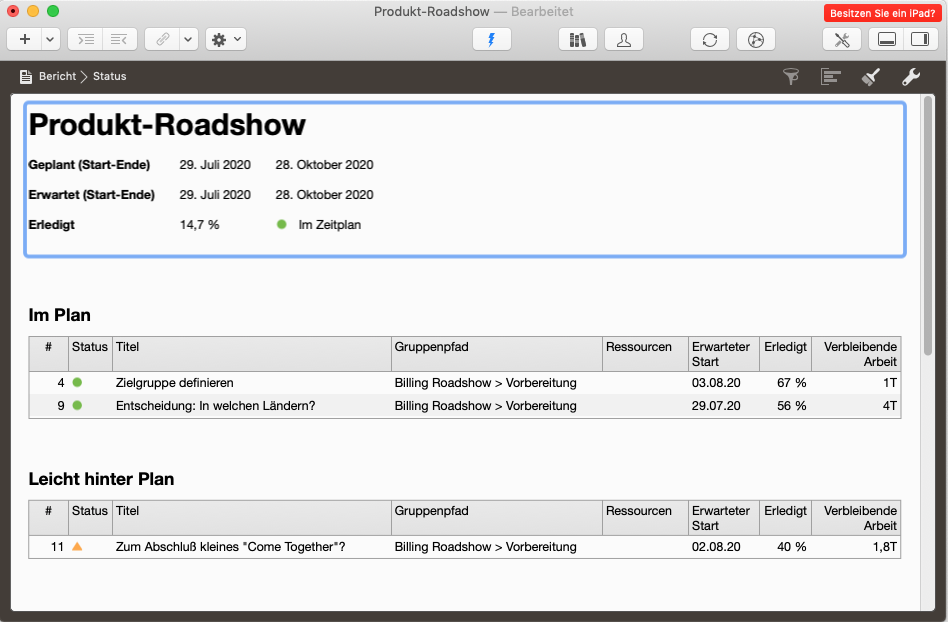

Merlin Project - Berichtsansicht ohne Zielinformation

Weitere Anpassungen für Ihren Bericht?

In der Merlin Hilfe finden Sie weitere Informationen und Beispiele, wie Sie Ihre Berichtsansichten anpassen können.
