Merlin Project:动态附加成本

支持团队新动态

您是否已在用 Merlin Project 规划项目,并了解关联在动态规划中的优势?那么本文将向您介绍,如何巧妙运用关联,在面对个性化要求时同样为您提供支持。

例如,如何在 Merlin Project 中呈现包含动态因素、且该因素取决于计划外延误的成本规划?

在这方面,Merlin Project 为您提供的灵活性超出基础功能给人的印象。下文为您提供一种可供自行实现的分步操作指南。

前提条件

某手工业企业的工地计划工作量为 40 小时。按每天工作 8 小时计算,这相当于一项资源工作 5 天。同时,该企业每周还会产生 500 欧元的额外固定成本。


准备工作

请使用一个现有项目,或先创建一个新的空白项目。

创建资源

现在请切换到视图 资源 > 输入,然后

  • 创建一项资源 R1
  • 创建一项资源 Zusatzkosten

填写资源成本费率

  • 选择资源 R1
  • 切换到检测器 资源:成本
  • 在各个标准费率字段中均输入数值 50
    => 这些字段现在含有 50,00 €/小时 的小时费率
  • 选择资源 Zusatzkosten
  • 切换到检测器 资源:成本
  • 在各个标准费率字段中均输入数值 500/w
    => 这些字段现在含有 500,00 €/周 的周费率

    R1 每小时成本
    每周附加成本


创建活动
请切换到视图 工作分解结构 > 输入,并创建以下内容:

  • 标题为 Baustelle 的活动
  • 标题为 Zusatzkosten 的活动
  • 标题为 Abschluss 的里程碑

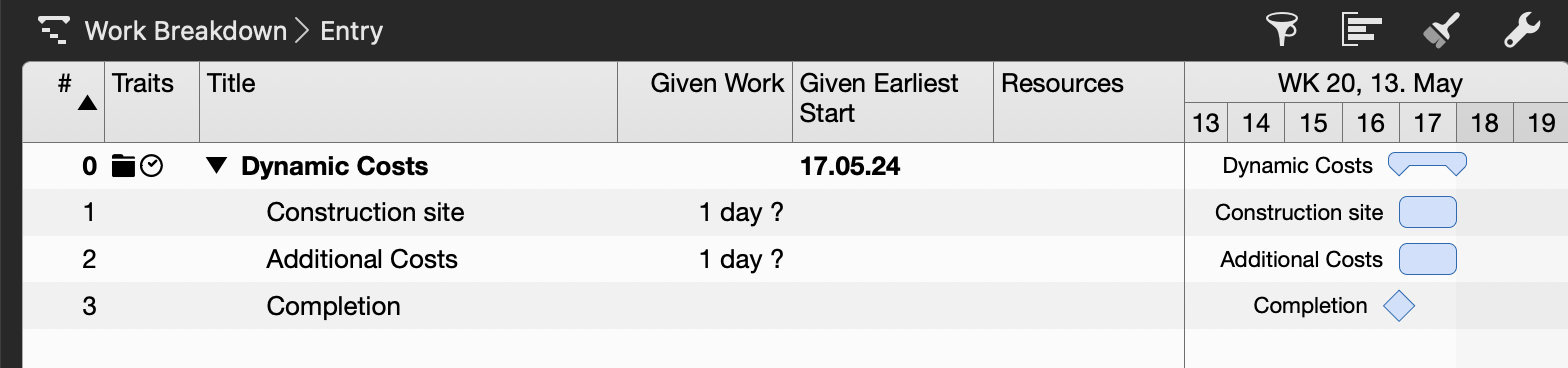

    工作分解结构基础



规划

工作量预设与资源分派

  • 选择活动 Baustelle
  • 在检测器中将 工作 设为数值 5 天
  • 分派资源 R1
  • 选择活动 Zusatzkosten
  • 在检测器中删除 工作 字段中的数值
    => 该活动起初既无工作也无持续期间,会以红色显示。您暂时可以忽略此警告。
  • 分派资源 Zusatzkosten

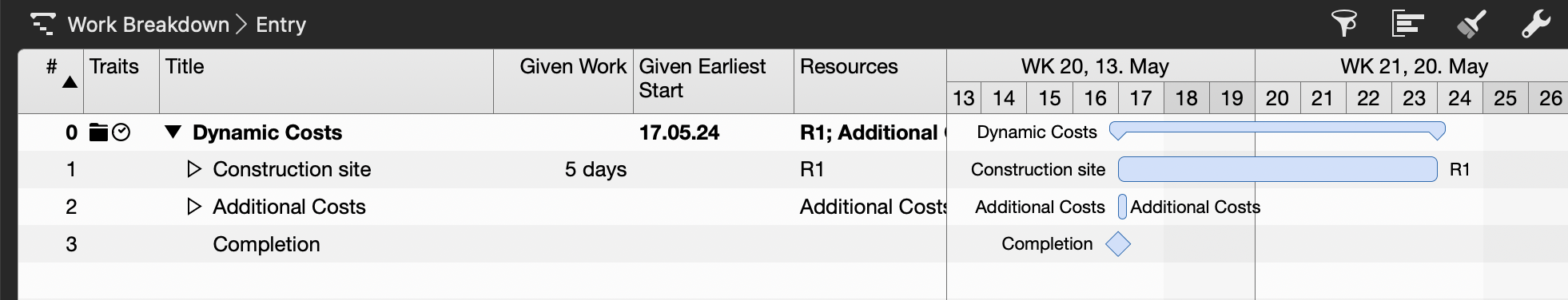

    含预设数据与分派的工作分解结构


创建关联

对于以下关联的创建,我们建议使用 鼠标或触控板

  • Baustelle开始Zusatzkosten开始关联
  • Baustelle结束与里程碑 Abschluss开始关联
  • Abschluss结束Zusatzkosten结束关联

    含依赖项的工作分解结构



我为什么要使用里程碑?

Merlin Project 会为您提供支持,防止意外规划出循环。 如果您已将两个活动的起点关联,便无法再额外关联它们的终点,因为那样会形成一个循环。

您的项目及其结果

在满足前提条件下的成本概览

请切换到视图 工作分解结构 > 成本预期。在这种配置下,按照预设 将预期 5 天工作所对应的 2000,00 € 人工成本,加上第一周 500,00 € 的附加成本。

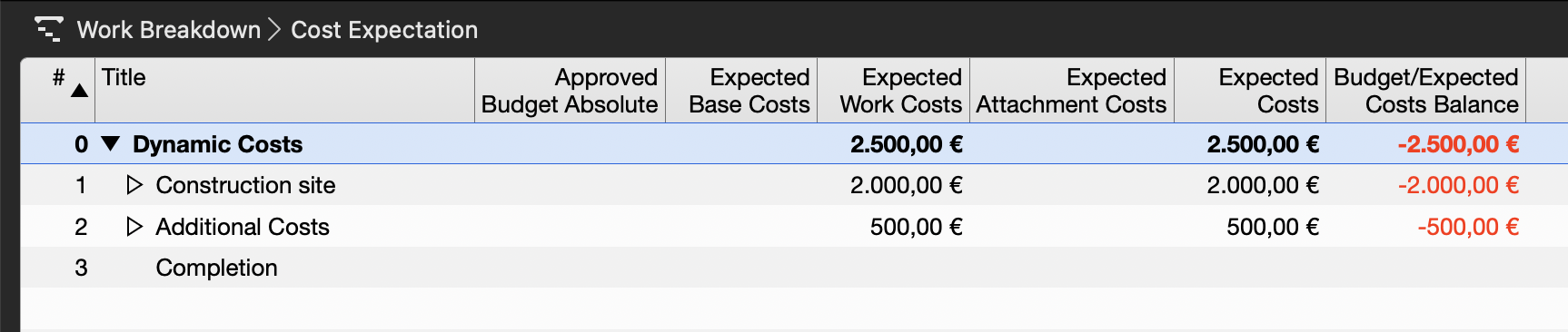

按初始预设的成本预期


延误带来的影响

现在请重新切换回视图 工作分解结构 > 输入

  • 选择活动 Baustelle
  • 在检测器中切换到 活动:实际值
  • 剩余工作 中输入数值 2 周
    => 这会使两个活动 BaustelleZusatzkosten 都相应延长

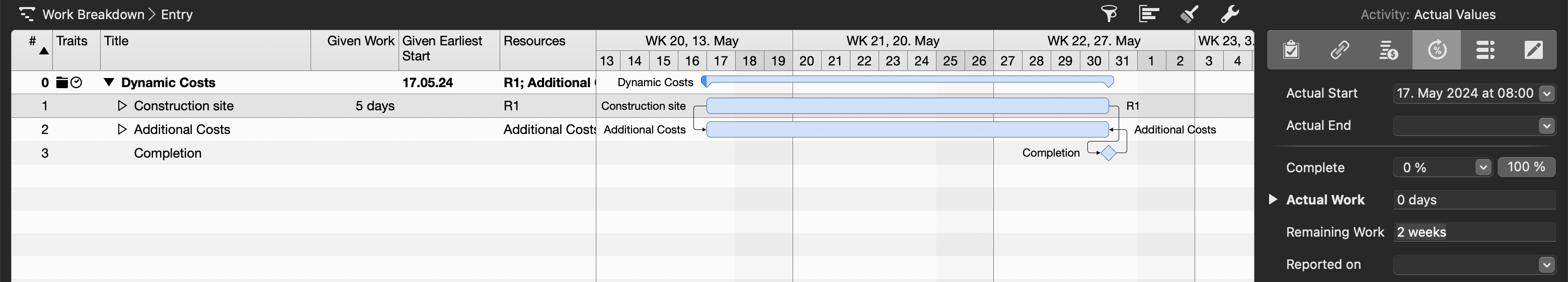

    工地上的工作出现延误


  • 切换到视图 工作分解结构 > 成本预期
    => 每周固定成本以及施工延误所产生的人工成本都被正确记录

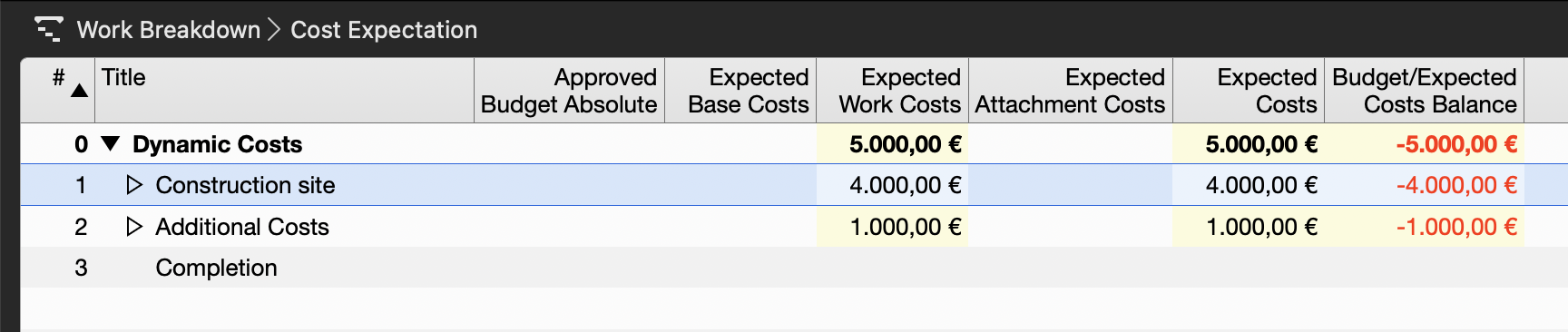

    延误对成本的影响

Mac 或 iPad 上的 Merlin Project 为您提供的灵活性超出基础功能给人的印象。许多日常挑战都可以通过巧妙组合所提供的功能来实现。


如果您对这篇博客文章有任何疑问或希望参与讨论,欢迎您在我们的论坛中发帖
