格式化

开放日的样式

让我们把所学付诸实践。

对于我们的开放日,我们设定了以下目标:

  1. 修改整体设计,使其与我们公司的企业识别保持一致。
  2. 确保所有活动都清晰可见。
  3. 突出显示某一特定行。

任务 1

我们的任务是将条形改为饱满的绿色(HEX #376C59),因为这是我们公司的基础色。

活动条形现已染成绿色

我们这样操作:

  1. 进入样式检测器 > 通用。

  2. 点击极简甘特图中上方的条形

    极简甘特图示意图
  3. 将条形的颜色设为我们公司的基础色(#376C59)。

  4. 将背景的不透明度降低到,比如说,20%。

  5. 可选地添加渐变和阴影,并调整边框、高度、边距和标记样式。

现在,让我们突出显示所有由我们负责的活动。

任务 2

现在,我们希望直接看到所有由我们直接负责的活动。

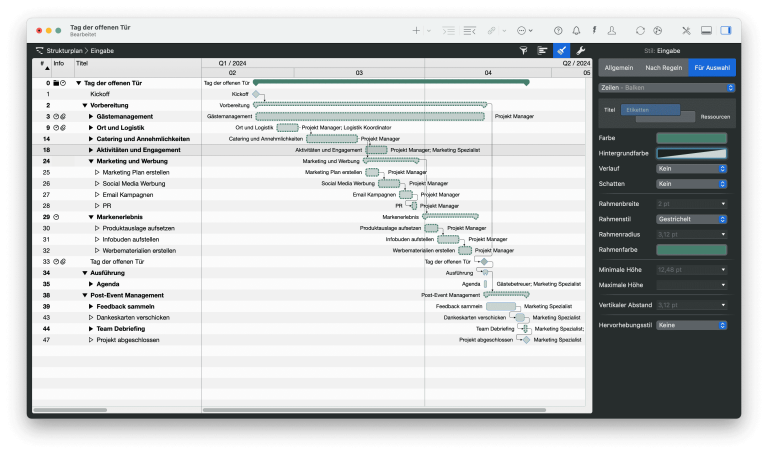

与「项目经理」资源关联的活动条形带有更粗的虚线边框

操作步骤如下:

  1. 进入样式检测器 > 按规则。
  2. 创建一个名为「我们的活动」的条件。
  3. 定义该条件:活动 > 资源 > 包含 [您的资源]。
  4. 在样式检测器中应用该条件。
  5. 调整样式(例如将边框宽度增加到 2.5 pt,并将边框样式设为虚线)。

任务 3

最后,让我们标记单独一行。

一个单独的活动已被标记为亮黄色

您需要这样操作:

  1. 选择您想要设计的行。
  2. 进入样式检测器 > 用于所选。
  3. 修改颜色,例如改为亮黄色。

请记住,在「用于所选」区域使用样式检测器时,您只会格式化您所选中的元素。若要更广泛地应用,建议设计整个项目,或基于特定条件应用规则。

与大多数设计工具一样,要掌握样式检测器需要一些练习。不妨大胆尝试并测试各种样式。如有疑问,我们的支持团队乐意为您服务。只需点击下方的电子邮件按钮即可提出您的问题。
