Merlin Project: Usar dependencias, eliminar fechas estáticas, mantener la flexibilidad

Merlin Project Support

Con Merlin Project es libre de planificar su proyecto de la manera que considere más adecuada. Puede hacerlo como estructura de trabajo con Gantt, como mapa mental o como tablero Kanban. Simplemente elija la vista que necesite y adáptela a sus necesidades.

Aunque el mapa mental no se centra en restricciones de tiempo, al ver el Gantt de su proyecto estará interesado en la planificación temporal. Es posible que ya haya arrastrado intuitivamente la barra de una actividad en el Gantt para fijarla a un período concreto, o que haya introducido fechas en la columna Inicio dado o en el inspector Plan.

Y hay que reconocerlo: no hay nada malo en ello, salvo el trabajo manual que implica establecer restricciones de fecha estáticas y perder flexibilidad.

¿Cómo mantener la flexibilidad ante futuros cambios de planificación?
La respuesta es sencilla: utilice dependencias.

  • Merlin Project ofrece los siguientes tipos de dependencia: Fin a Inicio, Inicio a Inicio, Fin a Fin, Inicio a Fin
  • Las dependencias se pueden combinar con un adelanto o un retraso.
  • Puede definir dependencias gráficamente, introduciendo el número del predecesor (o sucesor) en la columna de esquema correspondiente, a través del inspector o con el icono Vincular de la barra de herramientas. Lea más aquí...

Convertir una planificación estática en flexible

Consideremos el siguiente proyecto de ejemplo.

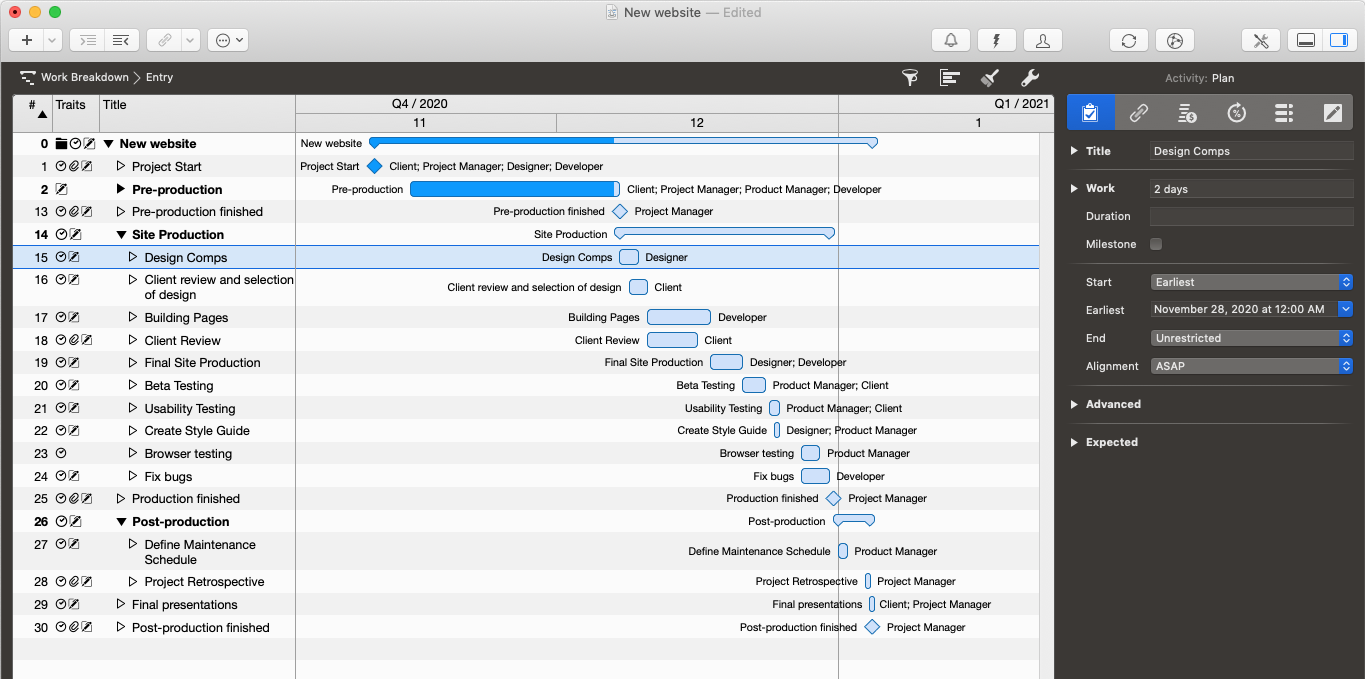

Merlin Project - Actividades fijadas con restricciones de fecha

Actividades que comienzan justo cuando otras terminan

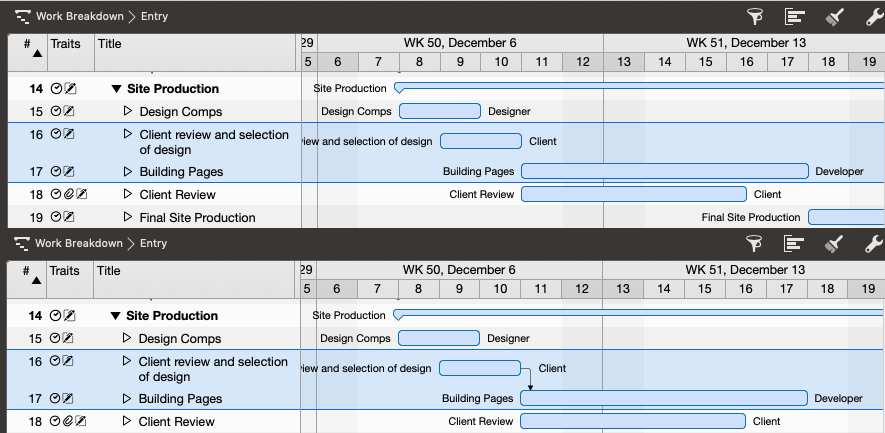

Defina una dependencia Fin a Inicio de la actividad predecesora a la actividad sucesora.

Merlin Project - Fin a Inicio

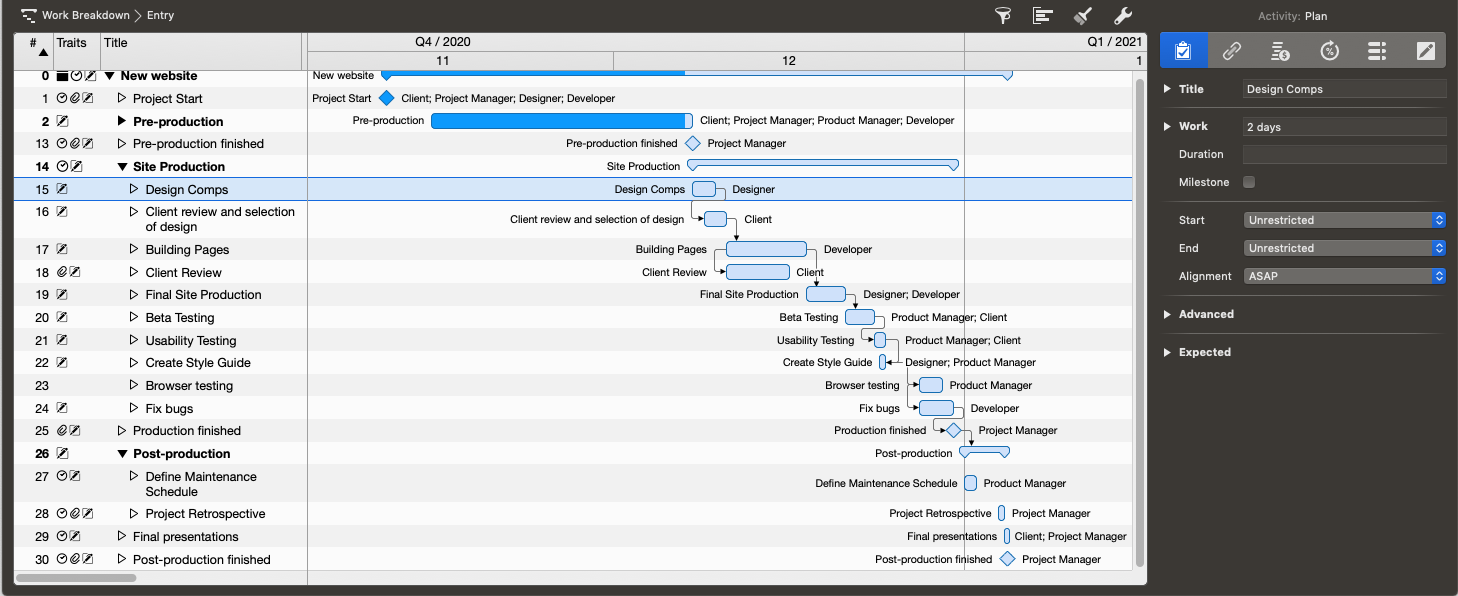

Actividades que comienzan al mismo tiempo que otras

Defina una dependencia Inicio a Inicio de la actividad predecesora a la actividad sucesora.

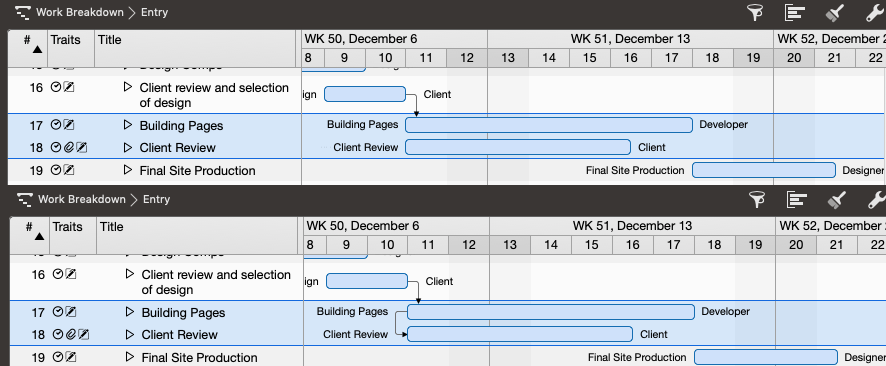

Merlin Project - Inicio a Inicio

Actividades que terminan al mismo tiempo que otras

Defina una dependencia Fin a Fin de la actividad predecesora a la actividad sucesora.

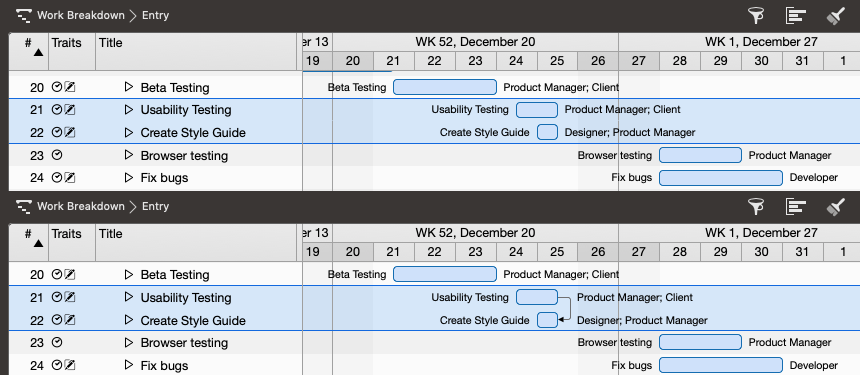

Merlin Project - Fin a Fin

Actividades solapadas con una dependencia lógica

Defina una dependencia Fin a Inicio de la actividad predecesora a la actividad sucesora e introduzca un adelanto negativo para el período de solapamiento; por ejemplo, -1 día.

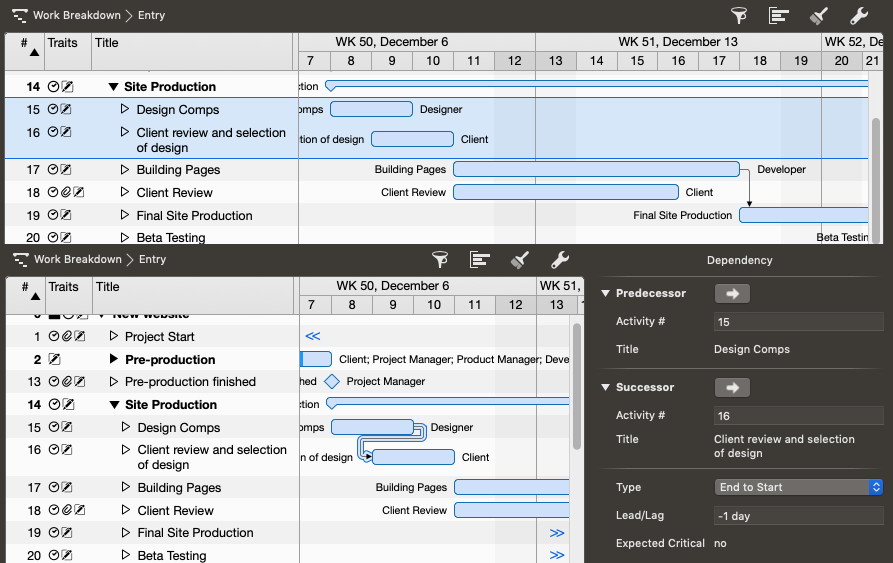

Merlin Project - Fin a Inicio con adelanto o retraso

NOTA: Proceda de forma similar con actividades que son sucesoras lógicas de otras pero comienzan algo más tarde. Introduzca allí un adelanto positivo; por ejemplo, 1 día.

Eliminar las restricciones de inicio

Seleccione las filas que ha vinculado mediante dependencias, abra el inspector Plan y establezca la restricción de Inicio en Sin restricciones. La aplicación planificará basándose únicamente en las dependencias.

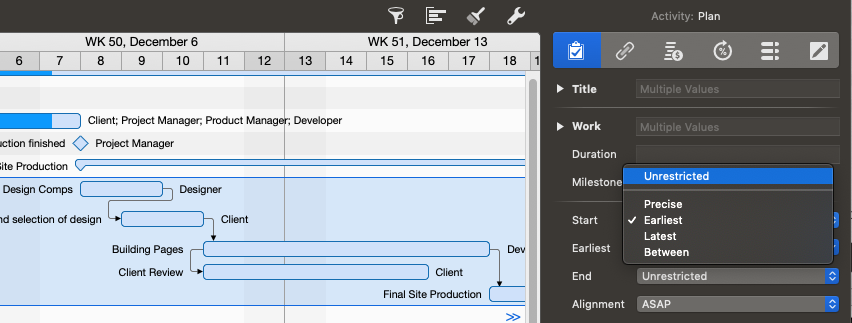

Merlin Project - Fecha de inicio sin restricciones

El resultado

Así queda su planificación. Con el mismo marco temporal que antes, pero con la flexibilidad deseada para futuros cambios.

Merlin Project - Planificación flexible con dependencias

Si tiene alguna pregunta sobre este artículo del blog o desea debatirlo, esperamos su contribución en nuestro foro.
