Merlin Project:后继项与子项的比较

来自支持团队的新动态

您是否使用 Merlin Project 来规划项目?那么您已经知道如何添加 活动。通常您会单击「+」,或从菜单中调用 插入 > 活动。你们中有些人可能会复制并粘贴活动行、使用快捷键 cmd+N,或从其他应用程序导入数据。

不过,插入菜单还提供更多条目,例如:里程碑、子项、后继项、姑项、前驱项、分派。

后继项与子项之间有什么区别?您何时应从「插入」菜单中选择前者,何时选择后者?如果在插入新活动时没有选中看似合适的那一项,又会发生什么?

我们先回答最后一个问题。即使您从列表中选错了条目或插入了新活动,也不会给您的规划带来任何不利。

后继项是至少带有一个依赖项的活动。
子项是处于更深层级的活动。

后继项

当您从菜单中选择「后继项」(插入 > 后继项)……

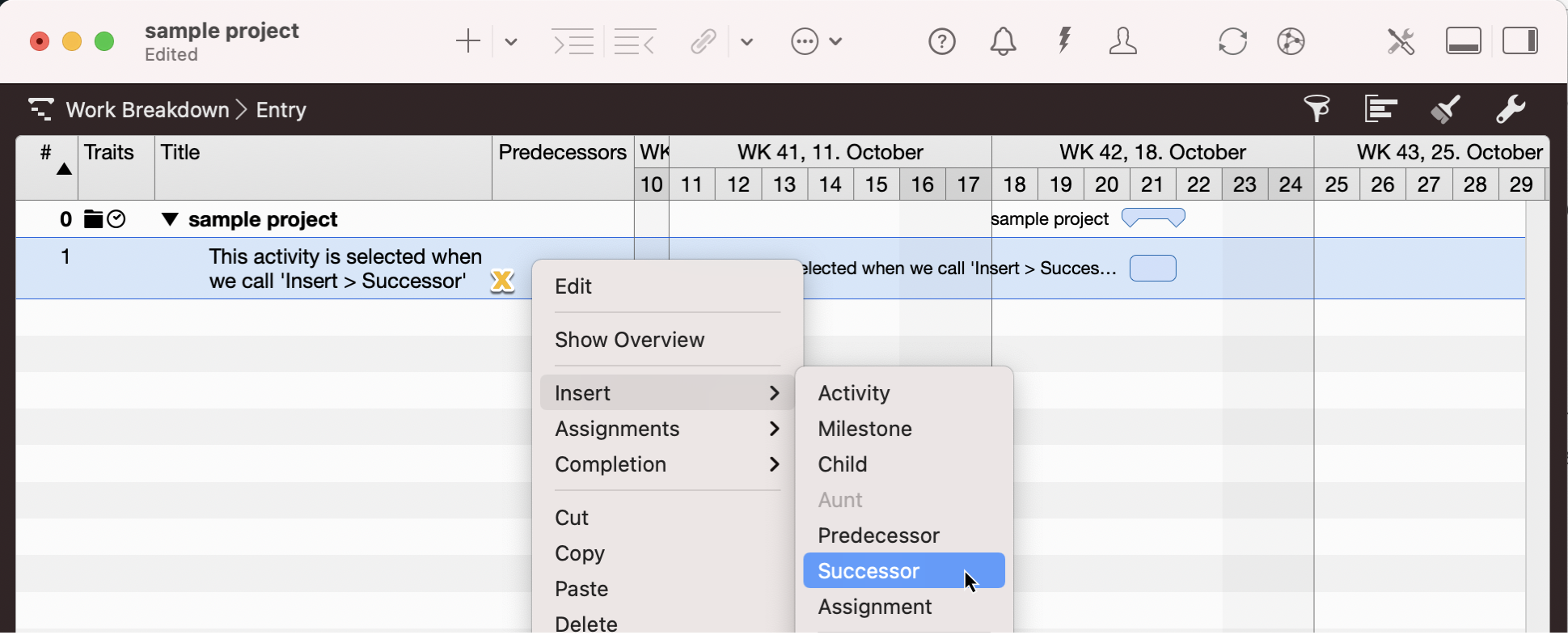

Merlin Project - 插入后继项

您便是在指示 Merlin Project,在与当前所选活动相同的层级上插入一个新活动。该活动将通过一条「完成到开始」的依赖项与当前所选行相连。

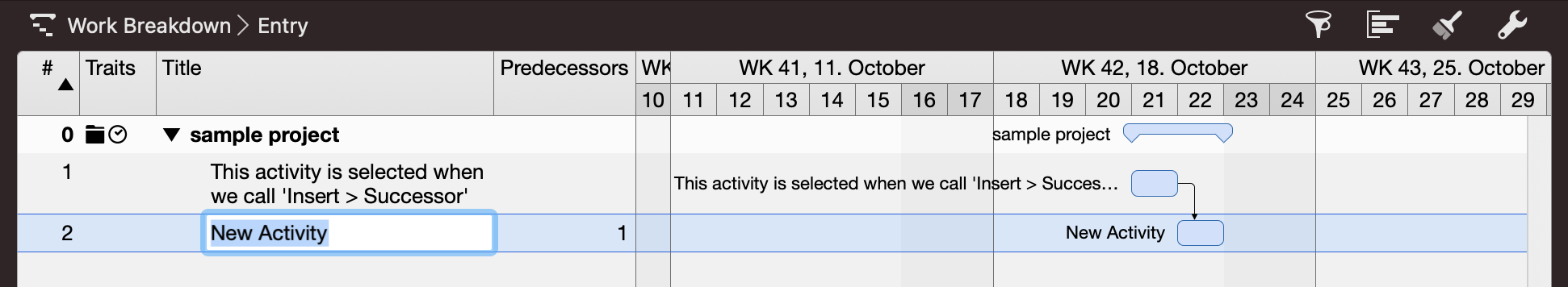

Merlin Project - 已插入后继项

请注意「前驱项」列中的编号,以及指示依赖项方向的依赖连线。

子项

当您从菜单中选择「子项」(插入 > 子项)……

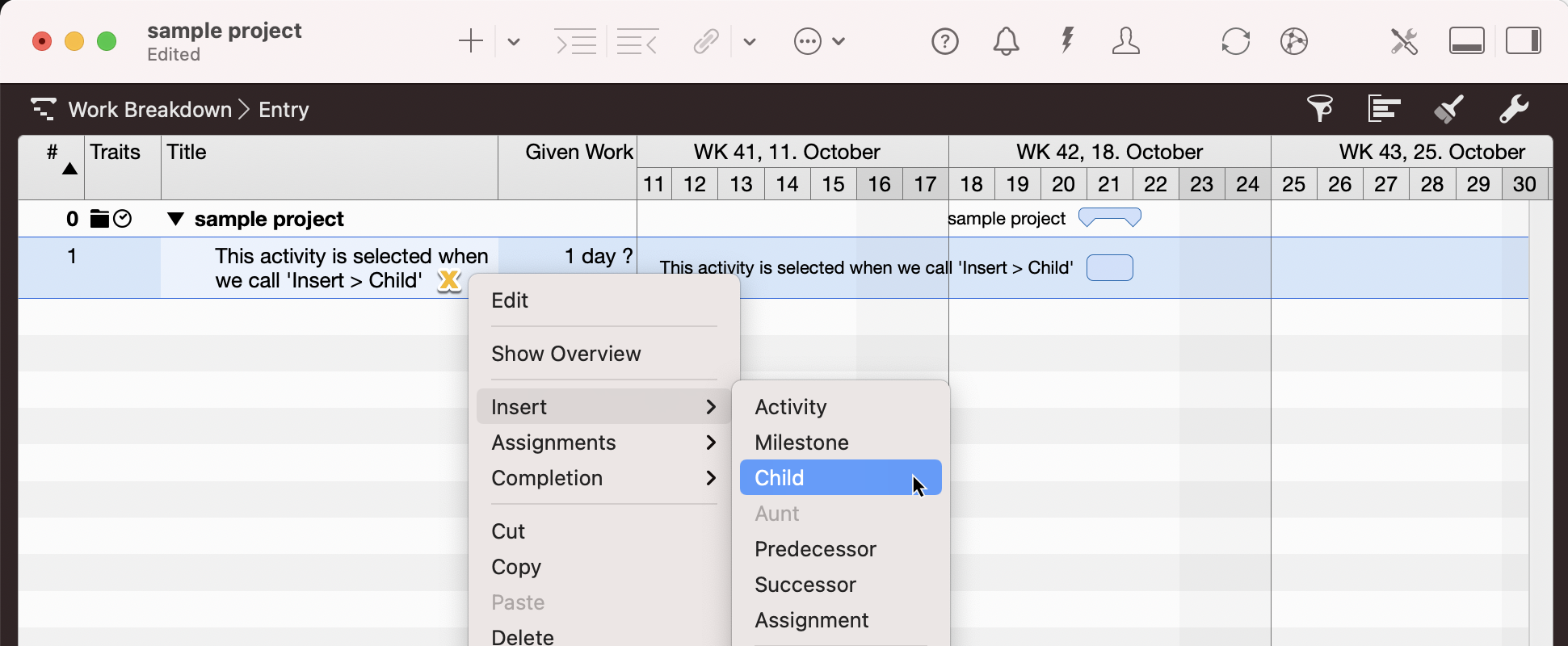

Merlin Project - 插入子项

您便是在指示 Merlin Project,在比当前所选低一级的层级上插入一个新活动。新活动即为子项。另一个活动则成为一个活动群组。

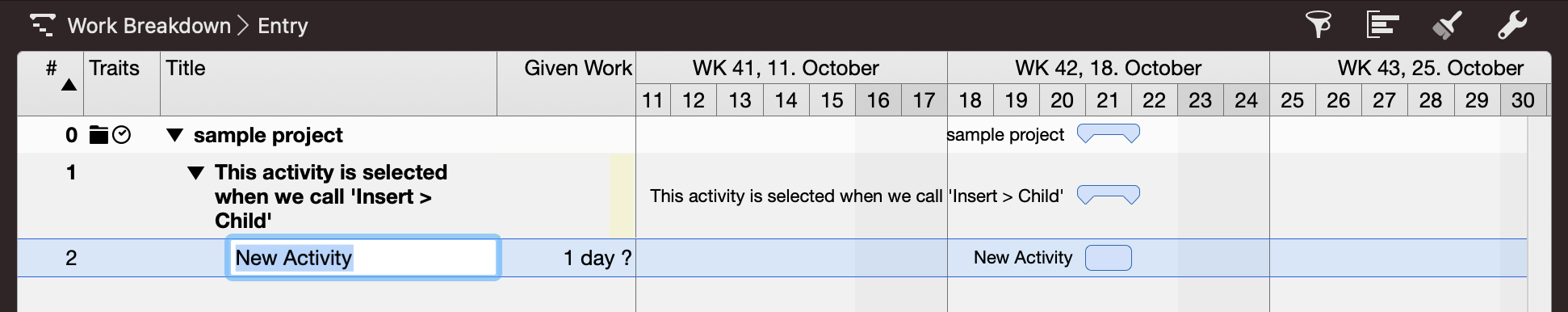

Merlin Project - 已插入子项

请注意,条形图标会变为上级活动的图标。

如果您不使用 插入 > 后继项插入 > 子项 呢?

当然,您也可以先插入一个「活动」(插入 > 活动)。
要定义它与另一个活动之间的依赖项,请随后 将其链接

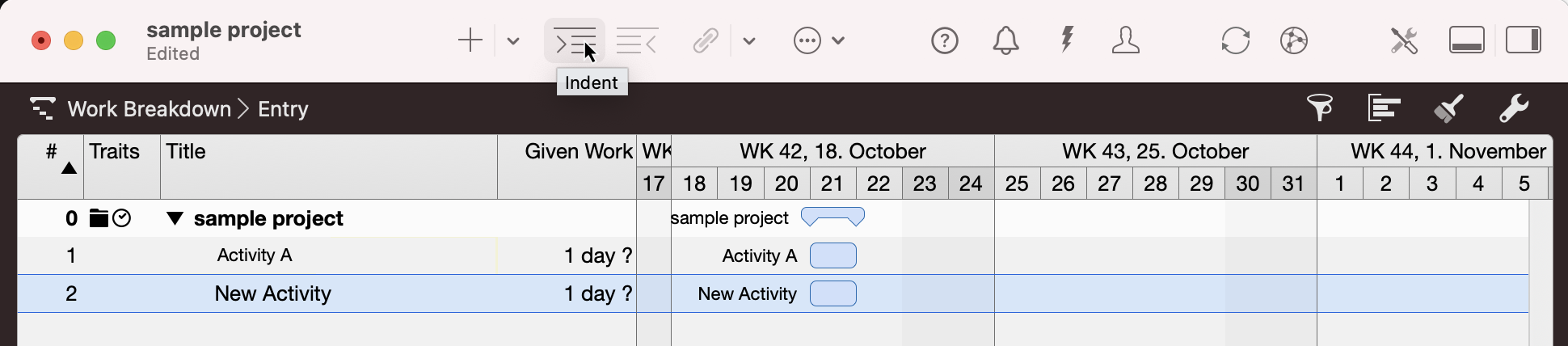

要将其放置到更深的层级,请将其缩进到另一个活动之下……

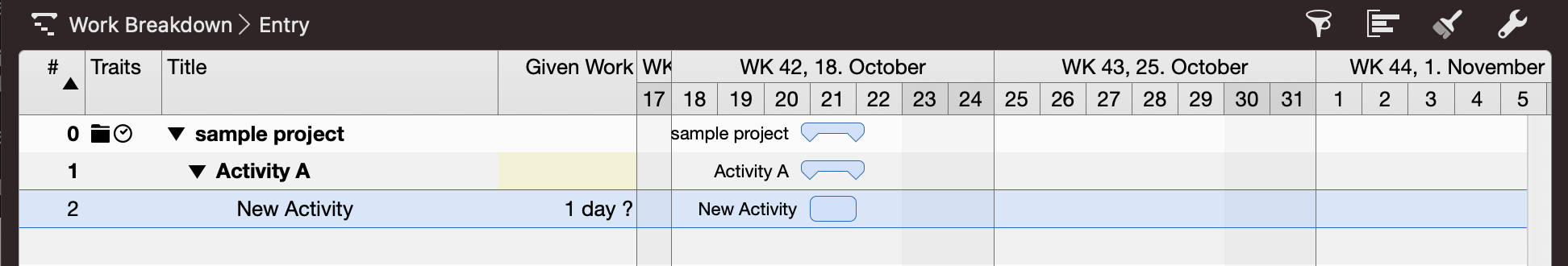

Merlin Project - 缩进活动

从而使其成为该活动的子项。

Merlin Project - 已缩进活动

因此,插入后继项或子项只是以下操作的捷径:

  • 插入一个新活动
  • 添加某项特定属性。后继项带有「完成到开始」的依赖项,子项则被插入到结构中更深的一级。

前驱项

后继项 类似,当您插入一个「前驱项」(插入 > 前驱项)时,Merlin Project 会在与所选活动相同的层级上放置一个新活动。

新创建的活动位于当前所选的上一行,并通过一条「完成到开始」的依赖项与其相连。

姑项

与处理 子项 的方式类似,当您插入一个「姑项」(插入 > 姑项)时,Merlin Project 会在上级活动所在的层级上创建一个新活动。

里程碑

当您插入一个「里程碑」(插入 > 里程碑)时,Merlin Project 会在与当前所选活动相同的层级上插入一个新里程碑。

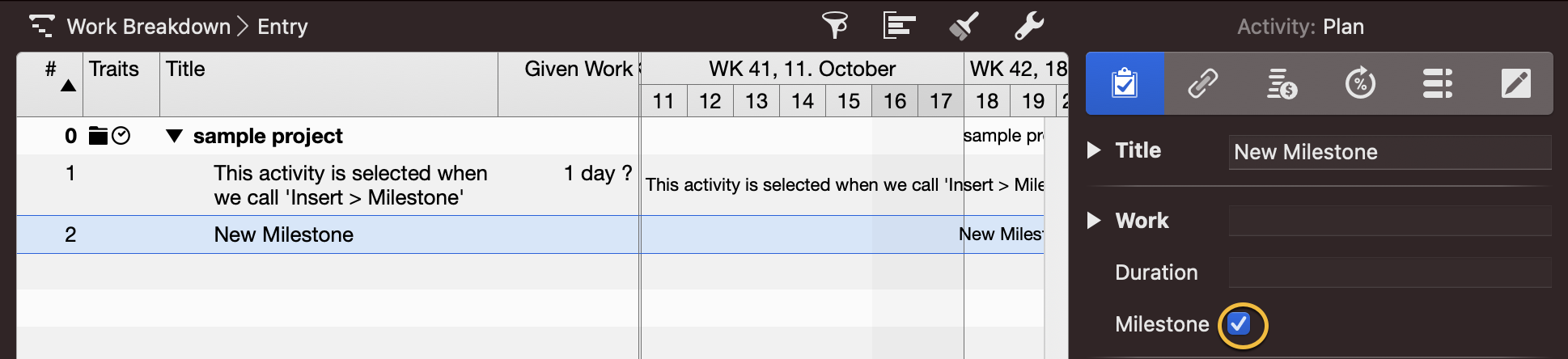

Merlin Project - 已插入里程碑

结论

创建 后继项子项里程碑 等,都是以下操作的捷径:

  • 插入一个新活动
  • 添加某项特定属性

即使您从列表中选错了条目,或只是直接插入新活动,也不会给您的规划带来任何不利。选择合适的菜单项可为您节省时间,从而更快地完成任务规划。

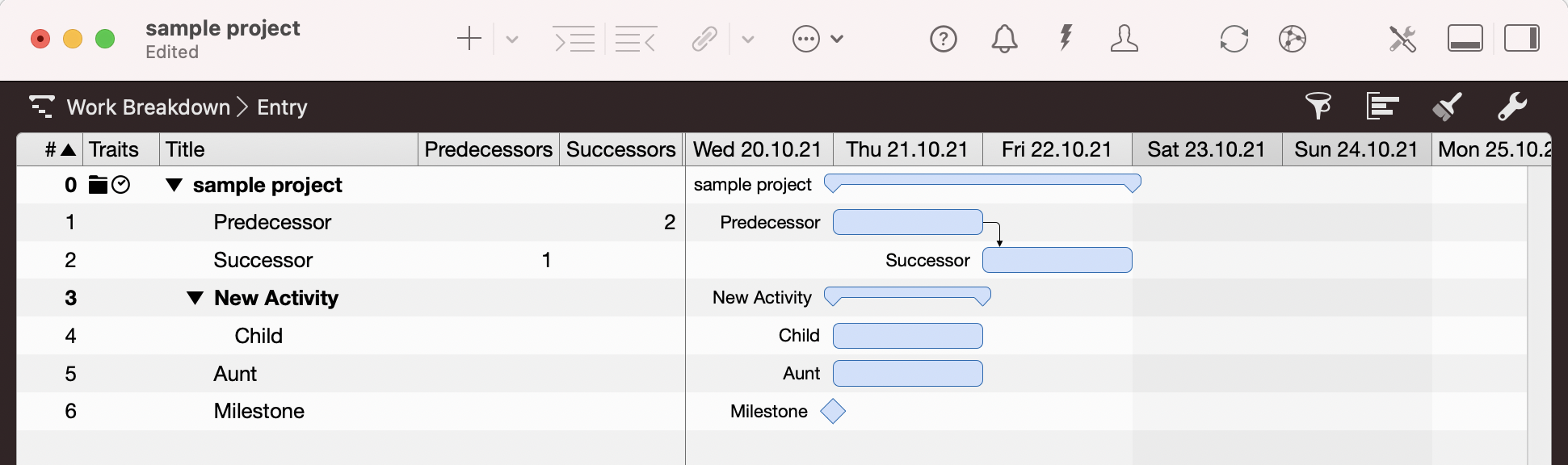

Merlin Project - 活动的各种变体
