编制施工进度计划的 10 个步骤

用 Merlin Project 启动您的建筑项目

施工进度计划

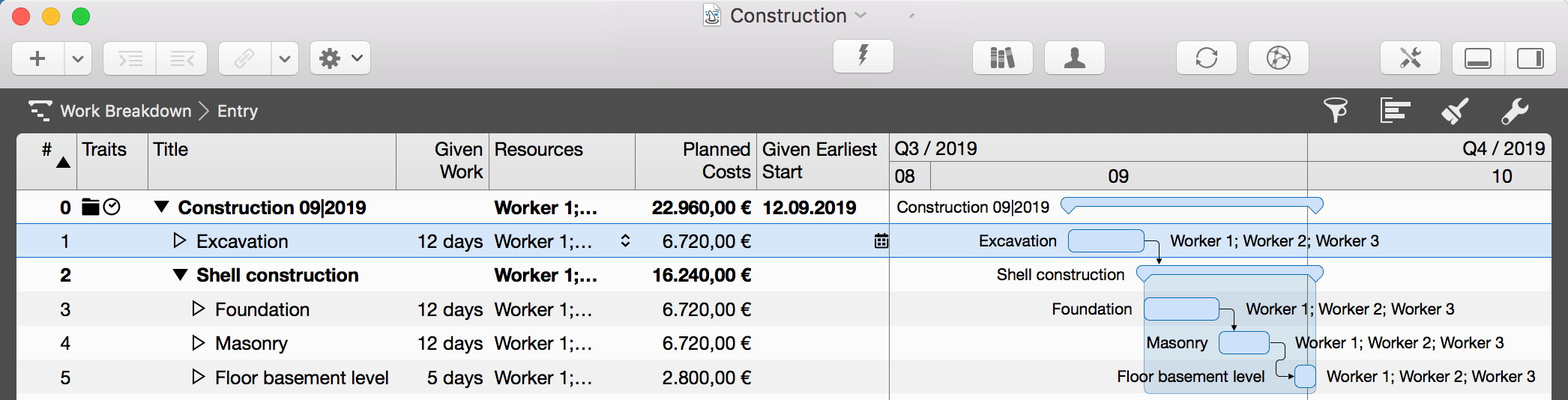

施工进度计划协调一个建筑项目的工期、工种与成本。借助 Merlin Project,您可以从工程量清单出发,一步步将其编制出来。这份实务指南通过十个清晰可循的步骤,展示如何将清单项目、计划工时与班组人数转化为一套可靠的施工流程。

一个施工流程的工期规划与工期跟踪,是在所谓的施工进度计划中进行的。它用于协调和监控一个建筑项目的所有工种。下面您将了解如何通过 10 个步骤编制一份施工进度计划。请启动 Merlin Project 并打开一个新的空白文档。

1. 录入计划的项目开始(日期)

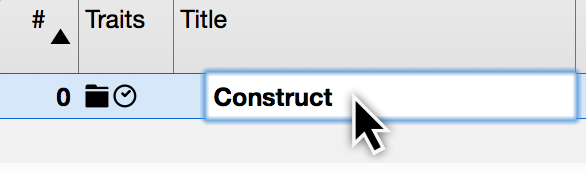

单击「新建项目」,以将该占位符替换为一个与您的建筑项目相匹配的标题。

为项目命名标题

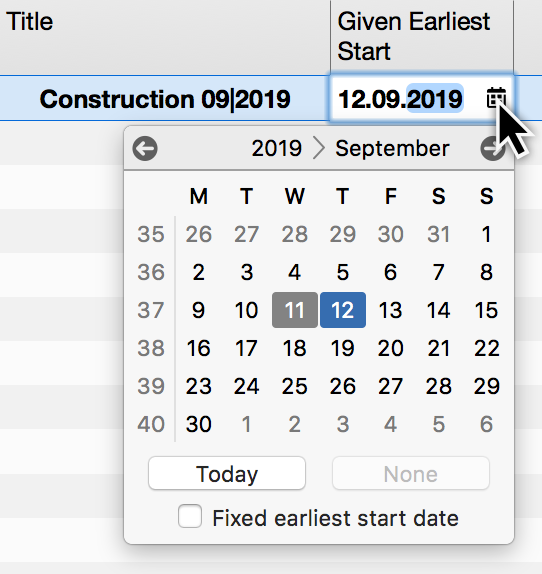

请在再往右两列处,将预期开工日期填入「指定最早开始」字段,您可通过横向滚动找到它。

输入预期开工日期

2. 将工程量清单(LV)中的项目接入为各个工段(项目中的活动)

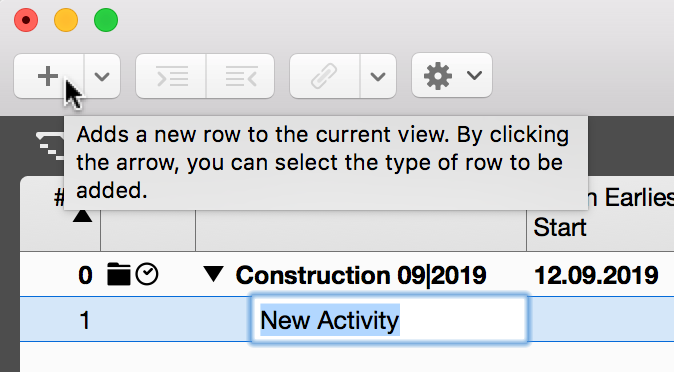

通过快捷键「cmd + N」、菜单项「插入 > 活动」,或单击窗口左上角的加号图标来添加新活动。

新建活动

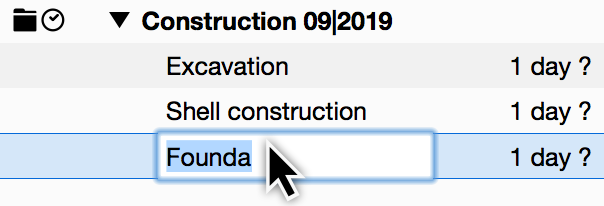

请将清单中的项目按工种或施工段分别填入新建活动的「标题」。

为新活动命名

3. 在 Merlin Project 中,通过接入投标报价测算(计划工时)中的数据,为施工进度计划的各个工段(活动)录入工作日。以土方工程为例:96 小时

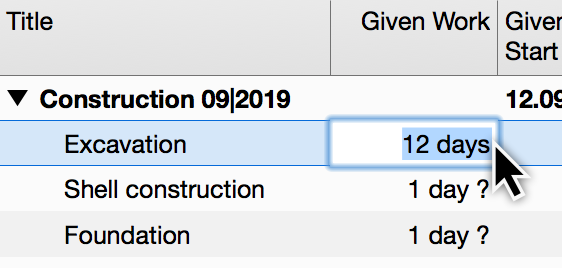

请在 Merlin Project 中,为活动「土方工程」在「指定工作量」列中填入 96 小时或 12 天(96 小时 ÷ 8 小时/天)。其余所有活动按相同方式继续操作。

为活动输入工作日

4. 确定班组人数,以土方工程为例:

假设您有三名工人(资源),并将「建筑工人 1」「建筑工人 2」和「建筑工人 3」分派到各工段(活动)。

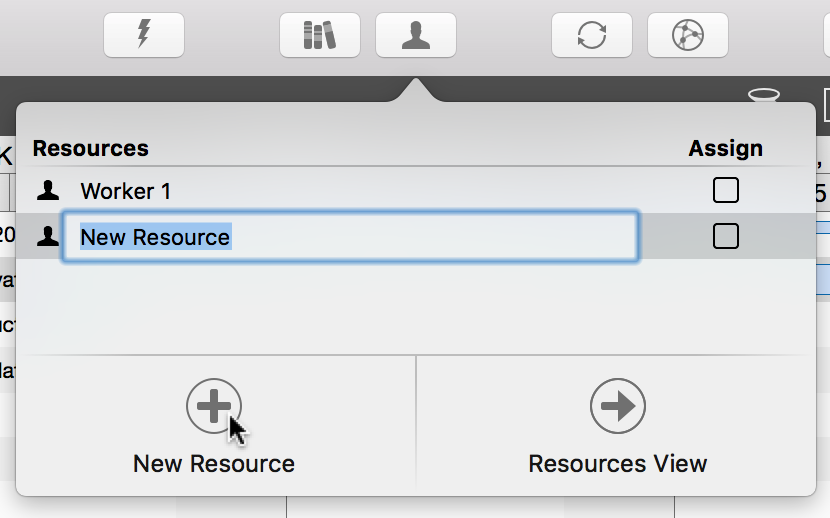

请在资源视图中单击加号图标,创建所需的资源。根据需要为资源命名,在我们的示例中即「建筑工人 1」等。

创建资源

5. 在 Merlin Project 中,可以将资源分派给某个活动。由此这些资源便在计划上承担该活动的工作。

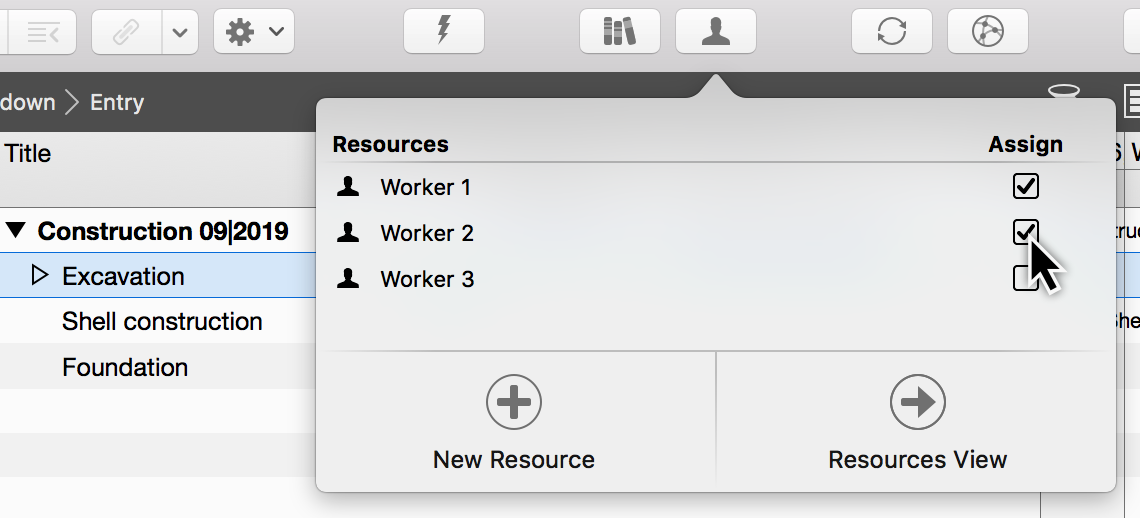

为此,请用鼠标将资源拖动到相应的活动上,或在资源对话框中单击相应的「分派」复选框。

分派资源

6. Merlin Project 计算出持续期间(人天),以每个工作日 8 小时的土方工程为例:

96 小时 ÷ 8 小时/天 = 12 天 ÷ 3 名工人(资源)= 4 天持续期间

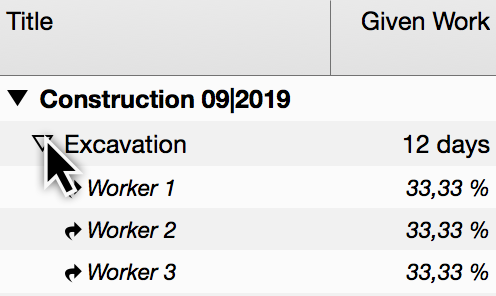

当您将多个资源分派给一个活动时,它们通常会共同分担工作。

多个资源共同分担一个活动的工作

7. Merlin Project 会根据各资源的设定自动计算人工成本。

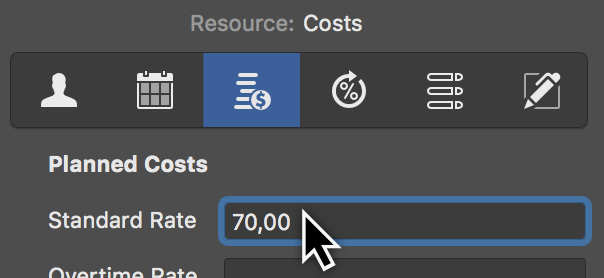

请在「资源」视图中将为该资源计算出的人工成本作为「标准费率」填入。本例中为 70.00 €/小时。

录入人工成本

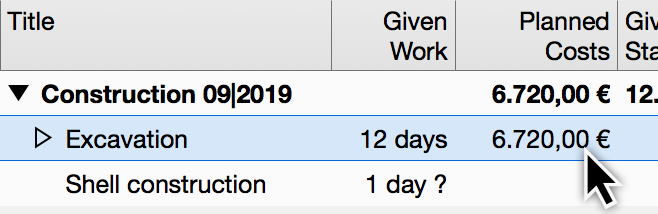

8. 核对预计成本,以土方工程为例:

测算的净产值 6720 € ÷ 96 计划工时 = 70.00 €/小时

Merlin Project 会根据所分派资源的标准费率自动核算总额,并在例如「成本规划」视图的「计划成本」列中加以显示。

核对预计成本

9. 优化各活动之间的时间间隔,并核查并行执行的活动。

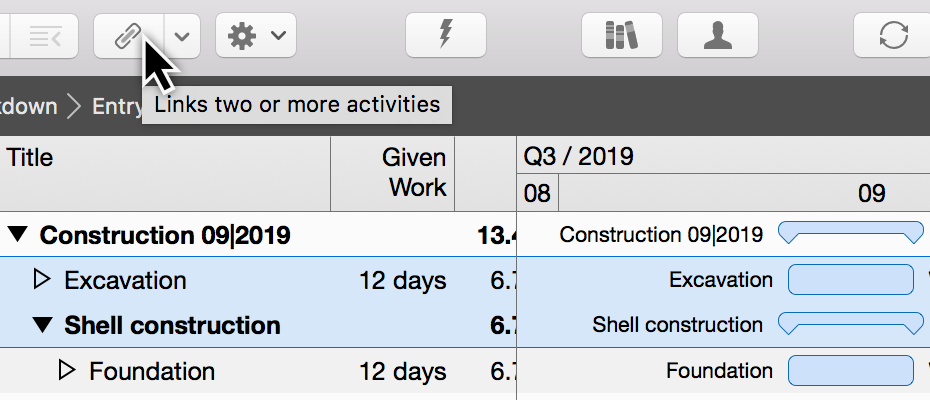

您可以将活动与群组在逻辑上相互链接,以可视化建筑项目流程中的依赖关系。通常您会使用「完成到开始」链接来体现线性关系。

链接活动

10. 将多个主题相关的活动加以分组。例如各工种及其相应项目。

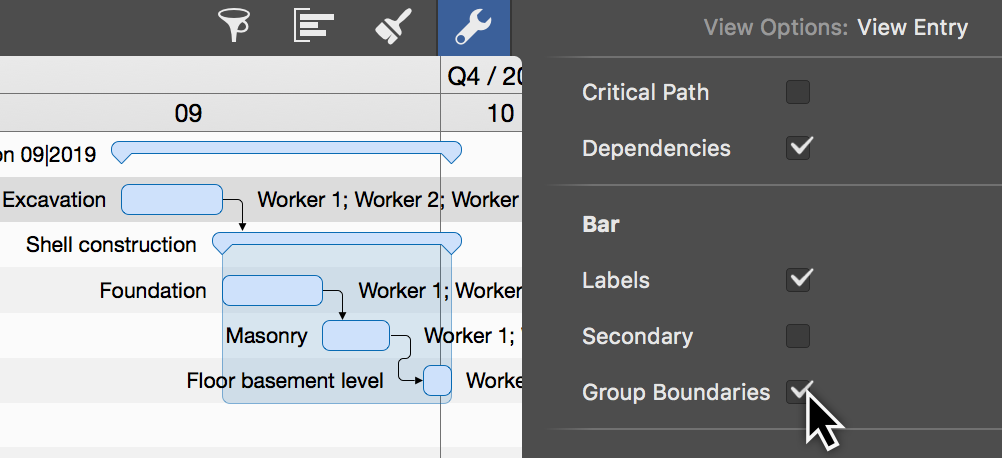

为此,需在显示选项中勾选「群组边界」。

群组边界

最后一个小贴士:您甚至可以用 免费的演示版 来复现这份指南。如果您时间不够,只需下载 示例项目 即可。
